Phấn đấu hòa lưới tổ máy số 1 Nhiệt điện Quảng Trạch I trong tháng 12

13/11/2025, 12:02

Dự án Nhà máy Nhiệt điện Quảng Trạch I đang bước vào giai đoạn nước rút, với tổng tiến độ đạt gần 97%. EVN và các nhà thầu đang tập trung cao độ, phấn đấu hòa lưới tổ máy số 1 trong tháng 12/2025, hướng tới phát điện thương mại trong năm 2026.

Sáng 12/11, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh đã trực tiếp đến kiểm tra tiến độ thi công Nhà máy Nhiệt điện Quảng Trạch I tại tỉnh Quảng Trị.

Tiến độ toàn dự án chạm mốc gần 97%

Báo cáo tiến độ, ông Đỗ Thành Tài, Giám đốc Ban Quản lý dự án Điện 2 (EVNPMB2) cho hay, đến giữa tháng 11/2025, tổng tiến độ dự án đạt 96,85%. Trong đó, công tác thiết kế hoàn thành 99,62%, mua sắm thiết bị 99,97%, lắp đặt 93,31%, và chạy thử đạt 28%.

Phấn đấu hòa lưới tổ máy số 1 Nhiệt điện Quảng Trạch I trong tháng 12- Ảnh 1.

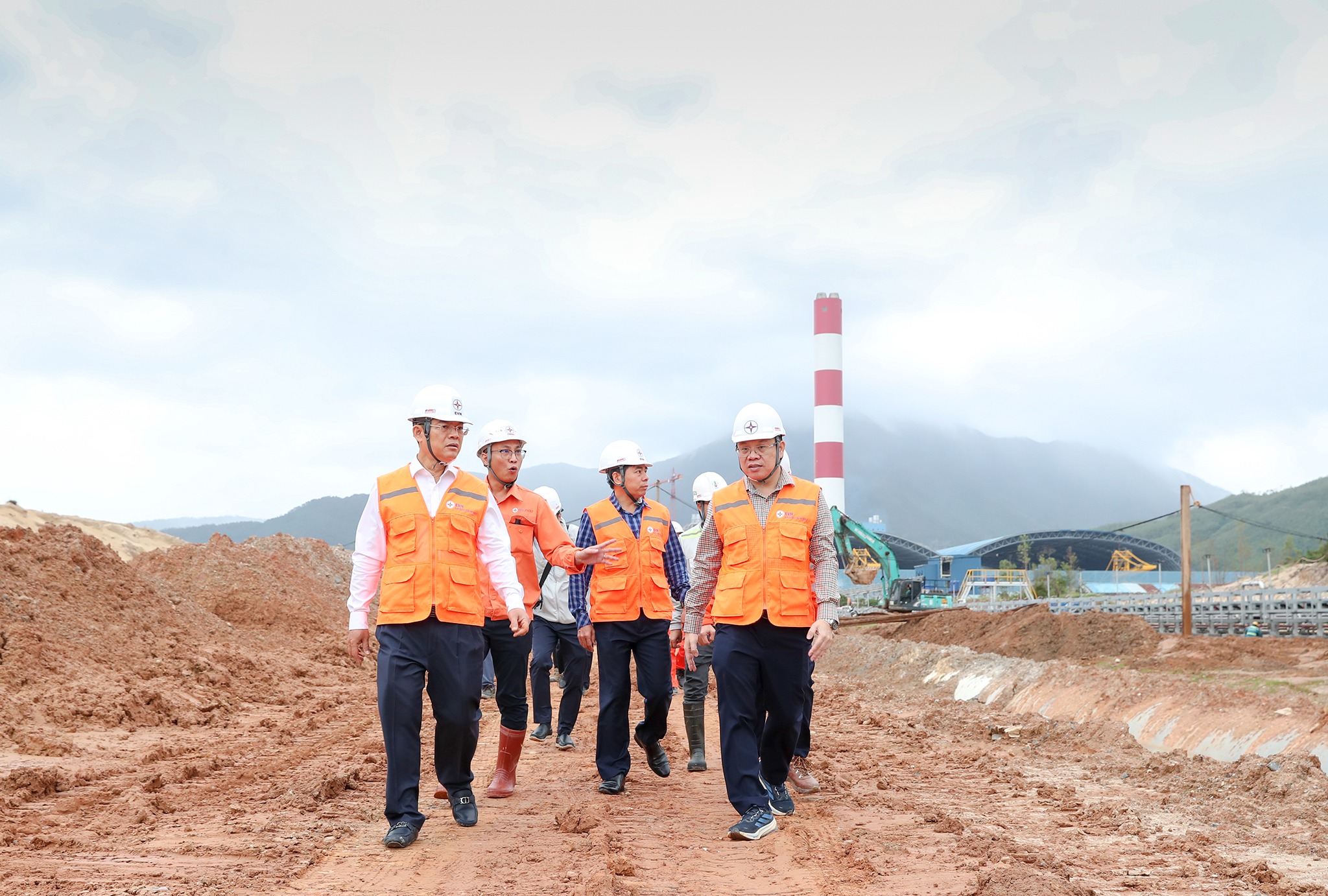

Ông Nguyễn Tài Anh, Phó Tổng giám đốc EVN (hàng đầu, bên trái) kiểm tra công trường dự án Nhà máy Nhiệt điện Quảng Trạch 1. Nhà máy bao gồm 2 tổ máy đốt than, công suất 2x701,5 MW.

Các mốc kỹ thuật quan trọng đã được hoàn tất gồm: thử áp lò hơi số 1 và 2, đốt dầu lần đầu tổ máy 1 (16/8/2025), thông thổi đường hơi phụ (30/10/2025). Dự kiến đường hơi chính sẽ được thông thổi ngày 18/11/2025. Hệ thống phụ trợ như xử lý nước, khí nén, dầu bôi trơn, nước làm mát đều đã chạy thử thành công.

EVNPMB2 cùng các nhà thầu đang tập trung mọi nguồn lực để hòa lưới tổ máy số 1 trong tháng 12/2025, phát điện thương mại vào tháng 5/2026, và tổ máy số 2 vào tháng 10/2026.

Dự án hiện đã vượt mốc 18 triệu giờ lao động an toàn, không ghi nhận sự cố môi trường; các chỉ số quan trắc lún, nghiêng đều nằm trong giới hạn cho phép, đảm bảo yêu cầu kỹ thuật.

Tại Dự án cơ sở hạ tầng Trung tâm Điện lực Quảng Trạch, các hạng mục chính như bến nhập than, cầu dẫn, kênh thoát nước hoàn trả đã cơ bản hoàn tất. Hệ thống thiết bị bốc dỡ than (CSU) đã lắp đặt, căn chỉnh xong, dự kiến chạy thử không tải từ 15-30/11/2025, và chạy thử liên động cùng hệ thống băng tải từ 25/12/2025.

Hệ thống băng tải than hiện đạt 95% khối lượng lắp đặt, sẽ chạy thử đơn động vào cuối tháng 11. EVNPMB2 đặt mục tiêu chuyển mẻ than đầu tiên qua cảng đầu tháng 1/2026, phục vụ công tác chạy thử nhà máy.

Công tác giải phóng mặt bằng và tái định cư tiếp tục được triển khai tích cực. Ba khu tái định cư với 534 lô đất đã hoàn thiện, đủ điều kiện bố trí dân cư. EVNPMB2 phối hợp chặt chẽ với UBND tỉnh Quảng Trịchính quyền địa phương để giải quyết các vướng mắc, đảm bảo bàn giao mặt bằng đúng tiến độ.

Đảm bảo mục tiêu hòa lưới trong tháng 12

Kết luận tại buổi làm việc, Phó tổng giám đốc EVN Nguyễn Tài Anh đánh giá cao nỗ lực của Ban QLDA Điện 2, các nhà thầu và đơn vị tư vấn trong việc duy trì tiến độ, chất lượng và an toàn thi công.

Phấn đấu hòa lưới tổ máy số 1 Nhiệt điện Quảng Trạch I trong tháng 12- Ảnh 2.

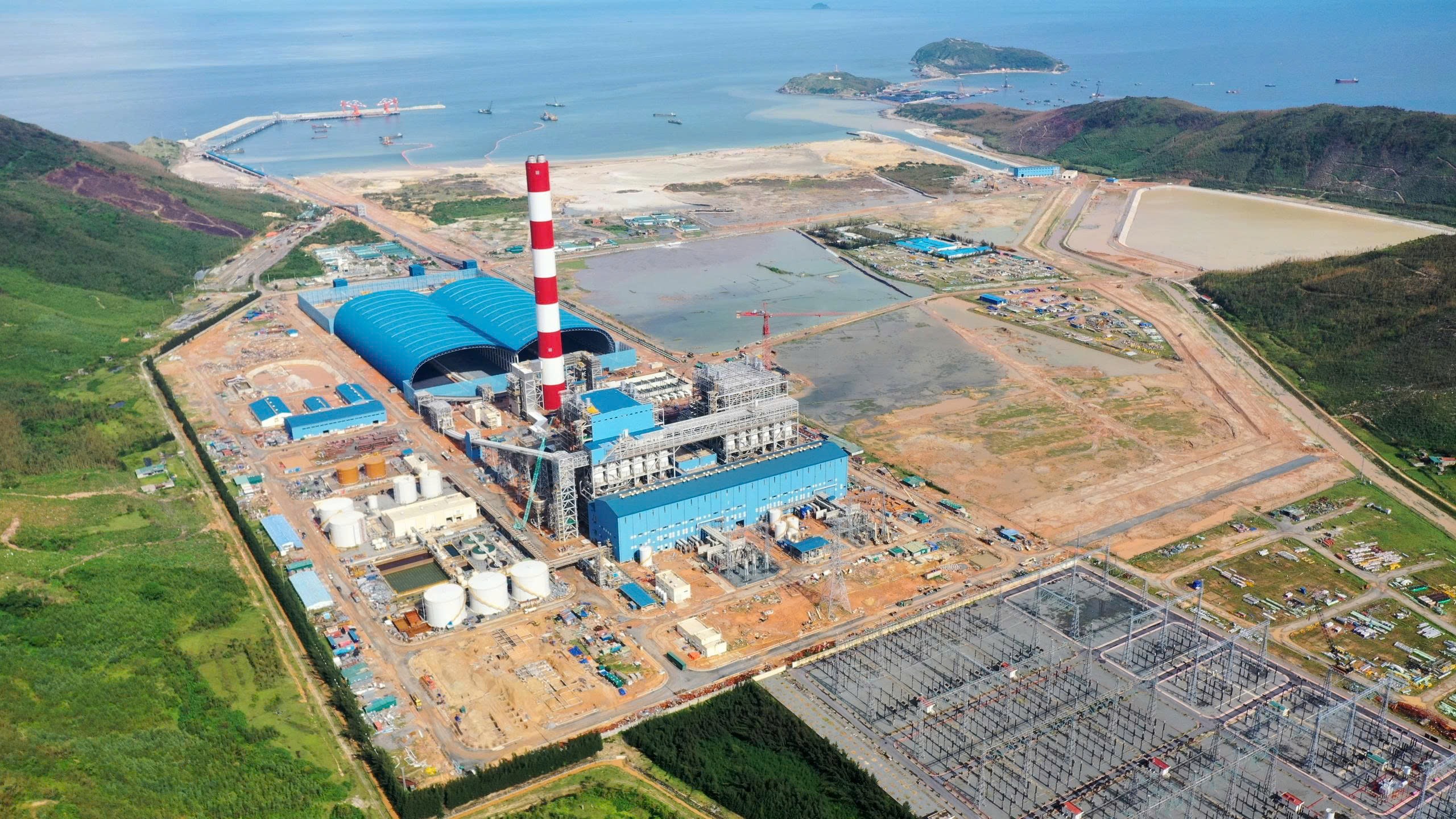

Toàn cảnh Trung tâm Nhiệt điện Quảng Trạch.

Để đạt được mốc tiến độ hòa lưới tổ máy 1 trong tháng 12/2025, lãnh đạo EVN yêu cầu EVNPMB2 rà soát toàn bộ kế hoạch điều hành, thiết lập cơ chế phối hợp trực tuyến hằng ngày giữa các nhóm phụ trách để kịp thời xử lý phát sinh tại hiện trường. Đồng thời, bổ sung nhân sự chuyên trách từ Ban Quản lý đầu tư xây dựng EVN tham gia trực tiếp chỉ đạo dự án.

Về mặt kỹ thuật, EVN chỉ đạo kiểm tra, đánh giá lại toàn bộ hệ thống hơi, van xả, bơm ngưng, đường ống tuần hoàn và cầu dẫn, phối hợp với nhà thầu EPC để xử lý triệt để các tồn tại.

Đối với công tác phòng cháy, chữa cháy (PCCC), ông yêu cầu hoàn thiện hồ sơ thẩm duyệt gửi Cục Cảnh sát PCCC trước 30/11/2025, đồng thời bố trí lại mặt bằng thi công, lối thoát nạn và hệ thống PCCC tạm thời để đảm bảo an toàn tuyệt đối trong giai đoạn chạy thử.

Liên quan đến cảng nhập than và kênh xả, EVN yêu cầu các đơn vị tính toán lại giải pháp chống sóng, gia cố mái kênh, tránh xói lở trong mùa gió Đông Bắc; báo cáo phương án khắc phục trong tháng 11/2025.

Song song, EVNPMB2 tiếp tục phối hợp địa phương đẩy nhanh bồi thường, tái định cư, tăng cường công tác an toàn - môi trường, đảm bảo hiện trường thi công gọn gàng, an toàn, đúng quy chuẩn.

Phó Tổng giám đốc EVN giao Ban QLDA Điện 2 báo cáo tiến độ hàng tuần, đồng thời Ban Quản lý đầu tư xây dựng EVN sẽ trực tiếp kiểm tra thường xuyên tại công trường, nhằm đảm bảo tổ máy số 1 hòa lưới đúng kế hoạch và vận hành thương mại an toàn, ổn định.
