Thứ trưởng Bộ Công Thương: Cần phân cấp để đẩy nhanh các dự án năng lượng ở Cần Thơ
Chiều 4/8, Đoàn công tác Bộ Công Thương do Thứ trưởng Trương Thanh Hoài dẫn đầu đã làm việc với UBND TP Cần Thơ về định hướng phát triển công nghiệp năng lượng và tình hình triển khai Quy hoạch điện VIII điều chỉnh trên địa bàn.
Đẩy mạnh phân cấp, giảm thủ tục đầu tư
Thứ trưởng Bộ Công Thương Trương Thanh Hoài cho rằng, Cần Thơ có nhiều lợi thế để phát triển công nghiệp năng lượng, song để mục tiêu trở thành trung tâm năng lượng của vùng Đồng bằng sông Cửu Long, Thành phố cần mạnh dạn phân cấp, cắt giảm các thủ tục đầu tư chồng chéo và tháo gỡ những điểm nghẽn về thể chế. Các nút thắt lớn nhất hiện nay là quy trình đầu tư còn nhiều tầng nấc, khiến thời gian chuẩn bị dự án kéo dài.

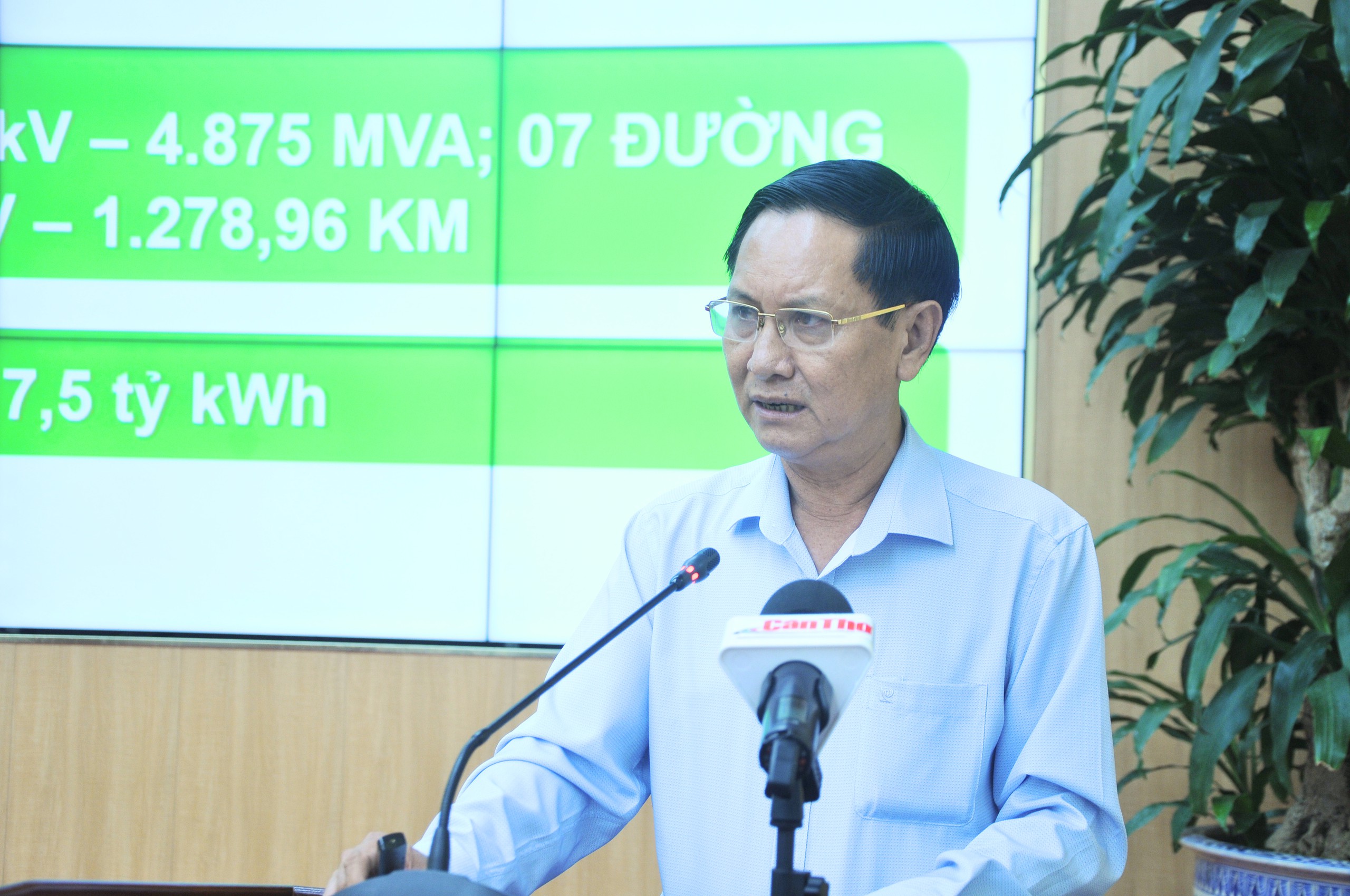

Thứ trưởng Bộ Công Thương Trương Thanh Hoài phát biểu tại buổi làm việc chiều 4/8.
Theo Thứ trưởng, sau khi Quy hoạch điện VIII được phê duyệt, nhiều dự án vẫn phải thực hiện thêm hàng loạt thủ tục như chấp thuận chủ trương đầu tư, thẩm định thiết kế cơ sở và lấy ý kiến của nhiều cơ quan chuyên môn. Một nội dung phải qua nhiều khâu xem xét, làm chậm tiến độ triển khai.
"Bộ Công Thương đang nghiên cứu sửa đổi Luật Điện lực theo hướng bỏ thủ tục chấp thuận chủ trương đầu tư đối với các dự án điện, đồng thời nâng cao chất lượng công tác quy hoạch. Một việc nhưng thực hiện nhiều lần sẽ làm mất rất nhiều thời gian", Thứ trưởng nhấn mạnh.
Ông cho rằng, quá trình triển khai cần thực hiện theo nguyên tắc "một việc, một đầu mối chịu trách nhiệm xuyên suốt", phù hợp chủ trương cải cách bộ máy và tăng cường phân cấp cho địa phương.
"Cần Thơ cần chủ động phát huy cơ chế phân cấp, giải quyết nhanh các thủ tục thuộc thẩm quyền địa phương. Nếu không kịp thời tháo gỡ các điểm nghẽn về thể chế, nhiều dự án năng lượng quy mô lớn sẽ tiếp tục chậm tiến độ", Thứ trưởng lưu ý.

Quang cảnh buổi làm việc.

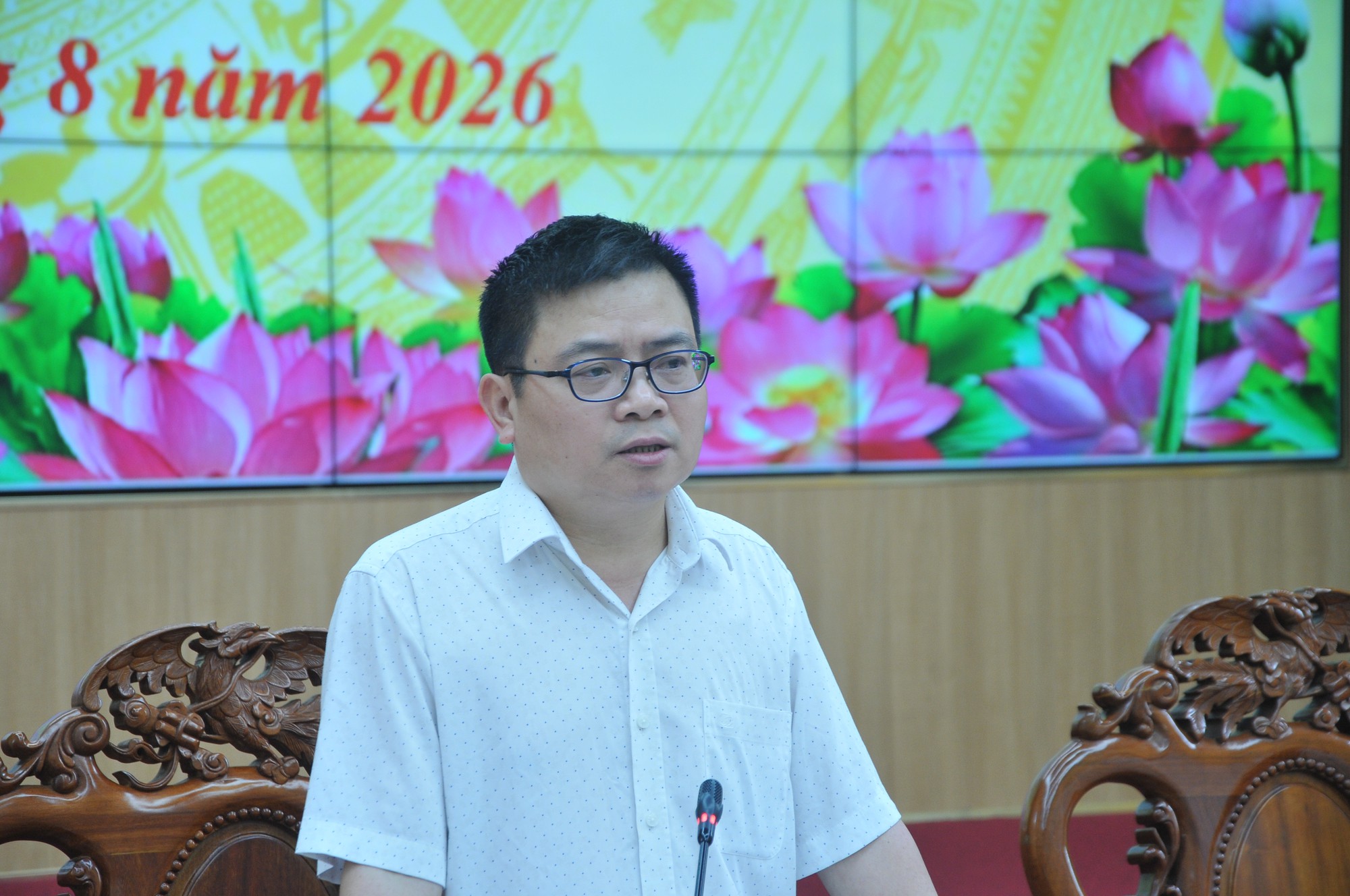

Báo cáo tại buổi làm việc, ông Nguyễn Thanh Sử, Phó Giám đốc Sở Công Thương TP Cần Thơ, cho biết việc triển khai Quy hoạch điện VIII điều chỉnh đã đạt nhiều kết quả tích cực. Phần lớn công suất nguồn điện theo quy hoạch đã được đưa vào vận hành, đang thi công hoặc hoàn tất các thủ tục đầu tư.
Hệ thống truyền tải điện cũng được đầu tư đồng bộ với nhiều trạm biến áp 500 kV, 220 kV và các tuyến đường dây trọng điểm, góp phần nâng cao khả năng giải tỏa công suất và bảo đảm cung ứng điện cho khu vực.
Tuy nhiên, một số dự án lớn vẫn gặp khó khăn. Dự án Ô Môn II và Sông Hậu II còn vướng trong đàm phán hợp đồng mua bán điện, hợp đồng cung cấp khí và các thủ tục liên quan đến hợp đồng BOT. Một số công trình truyền tải chưa theo kịp tiến độ các dự án nguồn, trong khi công tác giải phóng mặt bằng còn chậm.
UBND TP Cần Thơ kiến nghị, Bộ Công Thương hỗ trợ tháo gỡ các vướng mắc đối với Ô Môn II và Sông Hậu II; xem xét điều chỉnh tiến độ phù hợp với thực tế, đồng thời cập nhật phương án đấu nối cho các dự án điện gió, điện mặt trời và điện rác.
Thành phố cũng đề xuất nghiên cứu cơ chế phát triển công nghiệp phụ trợ ngành năng lượng, hỗ trợ xây dựng Đề án Trung tâm năng lượng và công nghiệp sinh thái Cần Thơ, đồng thời đầu tư đồng bộ hệ thống truyền tải 500 kV và 220 kV để đáp ứng nhu cầu giải tỏa công suất.



Lãnh đạo các Sở: Nông nghiệp và Môi trường, Công Thương và Sở Tài chính TP Cần Thơ (từ trái sang phải) kiến nghị với Bộ Công Thương.
Hướng tới trung tâm năng lượng của vùng
Chủ tịch UBND TP Cần Thơ Trương Cảnh Tuyên cho biết, sau khi hợp nhất, thành phố được xác định là trung tâm năng lượng của vùng Đồng bằng sông Cửu Long với quy mô nguồn điện theo Quy hoạch điện VIII điều chỉnh hơn 12.000 MW. Đây là dư địa quan trọng để phát triển công nghiệp, thu hút đầu tư và tạo động lực tăng trưởng mới.
Theo ông Tuyên, thành phố đã rà soát toàn bộ danh mục các dự án năng lượng, yêu cầu các chủ đầu tư đẩy nhanh tiến độ đối với các dự án đã được gia hạn; trường hợp không thực hiện đúng cam kết sẽ xử lý theo quy định.
Đối với chuỗi dự án khí - điện Lô B - Ô Môn, thành phố sẽ tiếp tục phối hợp với Bộ Công Thương và các bộ, ngành tháo gỡ các vướng mắc, đặc biệt là hoàn tất các hợp đồng mua bán khí cho Nhà máy Nhiệt điện Ô Môn II.
Cần Thơ cũng đang rà soát quy hoạch, nghiên cứu điều chỉnh vị trí một số dự án điện gió, điện mặt trời nhằm giảm khó khăn trong công tác giải phóng mặt bằng. Đồng thời, thành phố đề xuất bổ sung hơn 42.175 MW nguồn điện mới vào Quy hoạch điện VIII điều chỉnh, gồm điện khí, điện gió trên bờ, điện gió ngoài khơi và điện mặt trời quy mô lớn.

Ông Trương Cảnh Tuyên, Chủ tịch UBND TP Cần Thơ cho biết, thành phố xác định là trung tâm năng lượng vùng ĐBSCL.
Ông Trương Thanh Hoài, Thứ trưởng Bộ Công thương khẳng định mục tiêu xuyên suốt là không để ách tắc các thủ tục đầu tư, tạo môi trường thuận lợi cho doanh nghiệp triển khai dự án.
Đối với Nhà máy Nhiệt điện Ô Môn II, Bộ Công Thương sẽ phối hợp với TP Cần Thơ báo cáo Chính phủ xem xét phương án thay đổi chủ đầu tư sau khi xử lý dứt điểm các vướng mắc với nhà đầu tư hiện hữu. Bộ cũng sẽ nghiên cứu đề xuất giao Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (PVN) làm chủ đầu tư theo cơ chế đặc thù nếu đáp ứng đầy đủ các điều kiện pháp lý.


Đại diện đoàn công tác của Bộ Công Thương trả lời kiến nghị của TP Cần Thơ.
Theo Thứ trưởng, nếu được tháo gỡ kịp thời, dự án Ô Môn II có thể huy động khoảng 70.000-80.000 tỷ đồng vốn đầu tư trước năm 2030, tạo động lực tăng trưởng quan trọng cho Cần Thơ.
Những con số chính của Quy hoạch điện VIII điều chỉnh tại Cần Thơ
Quy mô quy hoạch:
57 dự án nguồn điện.
Tổng công suất: 12.192,7 MW.
Tiến độ triển khai:
16 nhà máy đã vận hành: 2.504,5 MW.
9 dự án đang thi công: 5.092,5 MW.
14 dự án đã có chủ trương đầu tư: 3.083,8 MW.
18 dự án đang lựa chọn nhà đầu tư: 1.512 MW.
87,6% tổng công suất quy hoạch đã vận hành hoặc được chấp thuận đầu tư.
Hạ tầng truyền tải:
Quy hoạch 6 trạm 500 kV và 15 trạm 220 kV.
Đã vận hành 5 trạm 500 kV và 9 trạm 220 kV.
Đề xuất bổ sung quy hoạch:
Tổng công suất đề xuất: 42.175 MW.
Điện gió ngoài khơi: 30.000 MW.
Điện mặt trời tập trung: 9.200 MW.
Nhiệt điện khí Long Phú 2 và 3: 2.500 MW.
Điện gió trên bờ và gần bờ: 475 MW.
