Cục Đường bộ VN kiến nghị tháo gỡ vướng mắc trong cung ứng vật liệu xây dựng
Cục Đường bộ VN vừa báo cáo Bộ Xây dựng về tổng kết Nghị quyết số 106/2023 của Quốc hội thí điểm một số chính sách đặc thù về đầu tư xây dựng công trình đường bộ.
Theo Nghị quyết 106/2023, Cục Đường bộ VN được giao 5 dự án gồm: Dự án thành phần 2 thuộc Dự án đầu tư xây dựng đường bộ cao tốc Khánh Hòa - Buôn Ma Thuột giai đoạn 1; dự án đầu tư xây dựng công trình đường cao tốc Mỹ An - Cao Lãnh giai đoạn 1;
Dự án đầu tư nâng cấp tuyến Cao Lãnh - Lộ Tẻ trên địa phận tỉnh Đồng Tháp và thành phố Cần Thơ để tổ chức lại giao thông; dự án đầu tư xây dựng tuyến Chợ Mới - Bắc Kạn, tỉnh Bắc Kạn; dự án đầu tư xây dựng đường cao tốc Dầu Giây - Tân Phú (giai đoạn 1) theo phương thức PPP.

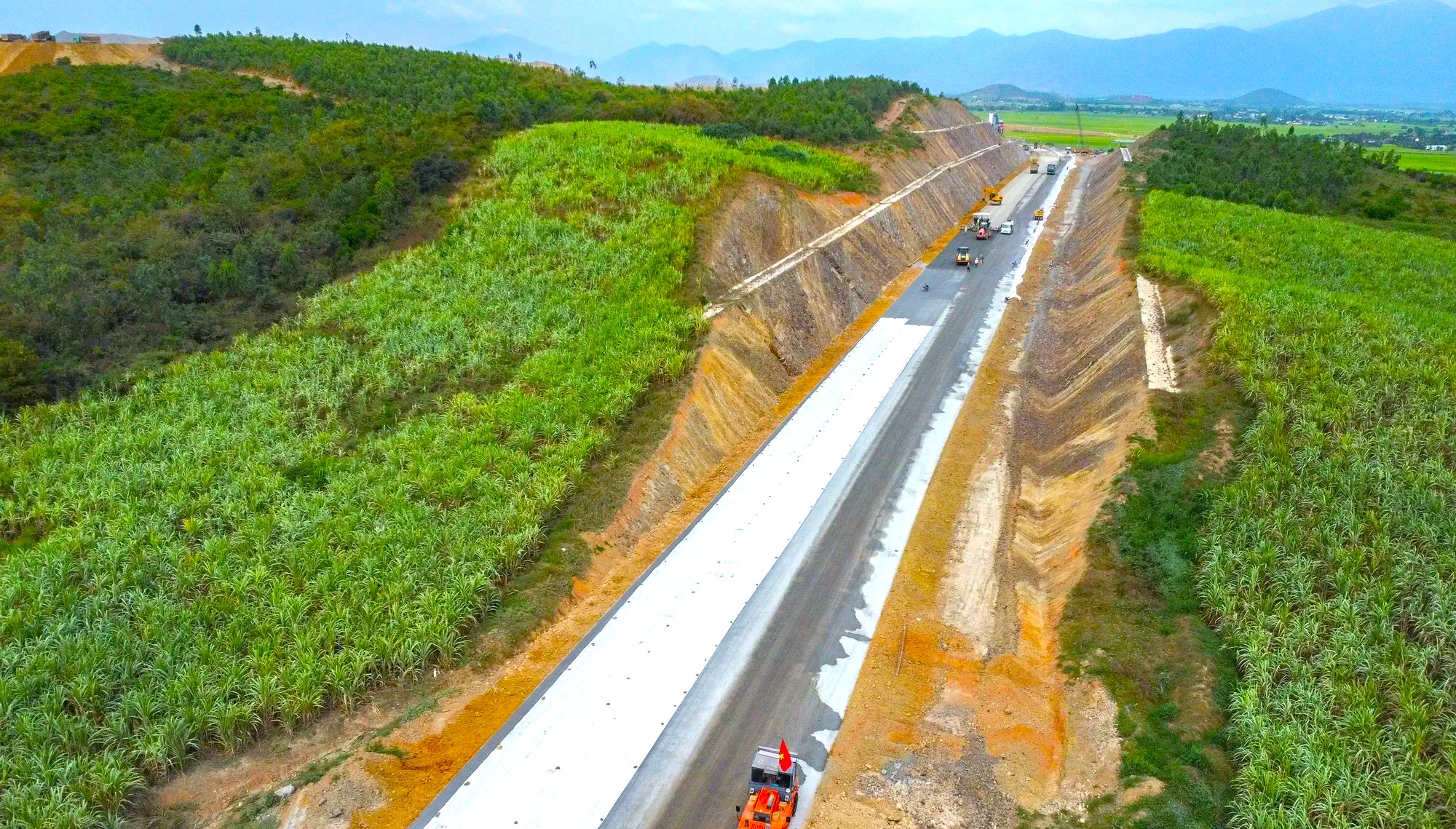

Nhà thầu thi công Dự án đầu tư xây dựng đường bộ cao tốc Khánh Hòa - Buôn Ma Thuột giai đoạn 1.
Việc giao mỏ cho nhà thầu thi công đã giúp đẩy nhanh tiến độ các dự án. Đến nay, Dự án thành phần 2 Khánh Hòa - Buôn Ma Thuột đã thực hiện được 45% giá trị hợp đồng. Dự án Cao Lãnh - Lộ Tẻ đạt 81% giá trị hợp đồng. Dự án Mỹ An - Cao Lãnh mới khởi công ngày 26/7/2025.
Dự án Chợ Mới - Bắc Kạn đã khởi công ngày 15/3/2025, chủ yếu là san gạt mặt bằng và vét hữu cơ. Dự án Dầu Giây - Tân Phú đã ký hợp đồng và khởi công vào ngày 19/8/2025.
Theo Cục Đường bộ VN, nhiều dự án giao thông trọng điểm đã gặp khó khăn trong việc cung ứng vật liệu xây dựng. Tuy nhiên, việc áp dụng cơ chế đặc thù về mỏ vật liệu theo Nghị quyết số 106/2023 đã giúp tháo gỡ vướng mắc, thúc đẩy tiến độ, khắc phục điểm nghẽn quan trọng ảnh hưởng đến việc hoàn thành các dự án đúng tiến độ.
Nghị quyết 106/2023 có hiệu lực đến 30/6/2025 và hiện đã hết hạn. Cục Đường bộ VN cho biết, Luật Địa chất và Khoáng sản năm 2024 đã tạo điều kiện rút ngắn thủ tục cấp phép khai thác khoáng sản nhóm IV, cho phép nhà thầu khai thác trực tiếp phục vụ các dự án quan trọng quốc gia, các dự án đầu tư công khẩn cấp.
Tuy nhiên, vật liệu cát lòng sông, lòng hồ và khu vực biển không thuộc danh mục khoáng sản nhóm IV. Điều này khiến nguồn vật liệu san lấp cho các dự án phía Nam gặp khó khăn, vì phần lớn vật liệu san lấp chủ yếu là cát. Một số dự án cao tốc trọng điểm, mặc dù có tiến độ gấp, nhưng không thuộc các dự án quan trọng quốc gia hay dự án đầu tư công khẩn cấp.
Tại phiên họp thứ 19 của Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành GTVT, Thủ tướng Chính phủ đã giao Bộ Nông nghiệp và Môi trường khẩn trương trình Chính phủ ban hành Nghị quyết về cơ chế, chính sách đặc thù nhằm tháo gỡ khó khăn trong triển khai Luật Địa chất và Khoáng sản.
Cục Đường bộ VN cũng nhấn mạnh tầm quan trọng của việc đáp ứng nhu cầu vật liệu, cho rằng việc này quyết định đến sự thành công trong triển khai các dự án đúng tiến độ.
Từ đây, cơ quan này đề nghị các cơ quan, đơn vị trong giai đoạn lập dự án cần khảo sát kỹ mỏ vật liệu, đánh giá khả năng khai thác, đồng thời xem xét các dự án khác trong khu vực. Lộ trình thực hiện cần có đầy đủ cơ sở pháp lý để giao mỏ cho nhà thầu ngay khi dự án khởi công.
Cục Đường bộ VN cũng kiến nghị Bộ Xây dựng đôn đốc các chủ đầu tư, các dự án và dự án thành phần triển khai đúng tiến độ; Kiến nghị Bộ Nông nghiệp và Môi trường cần sớm hoàn thành và trình Chính phủ ban hành Nghị quyết về các cơ chế, chính sách đặc thù theo chỉ đạo của Thủ tướng Chính phủ.
