Chỉ đạo điều hành

Phó Thủ tướng Thường trực yêu cầu gỡ vướng, mở thêm nguồn điện cho Cần Thơ

-

Phó Thủ tướng Thường trực Phạm Gia Túc yêu cầu trong tháng 9 phải hoàn tất các phần việc thuộc trách nhiệm của các bộ, ngành, đồng thời khẩn trương xem xét bổ sung các dự án điện của Cần Thơ vào Quy hoạch điện VIII điều chỉnh.

Xem xét bổ sung dự án điện vào Quy hoạch điện VIII

Chiều 12/9, tại Nhà máy Nhiệt điện Ô Môn, Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Phạm Gia Túc kiểm tra, nghe báo cáo về tình hình triển khai các dự án điện trên địa bàn TP Cần Thơ.

Phó Thủ tướng Thường trực yêu cầu gỡ vướng, mở thêm nguồn điện cho Cần Thơ   - Ảnh 1.

Phó Thủ tướng Thường trực Phạm Gia Túc làm việc tại Nhà máy Nhiệt điện Long Phú 1.

Sau khi nghe báo cáo của các bộ, ngành, địa phương và doanh nghiệp, Phó Thủ tướng yêu cầu các đơn vị chủ động phối hợp, tập trung xử lý những vấn đề còn tồn tại, đẩy nhanh tiến độ các dự án, công việc đang thực hiện, không để thủ tục kéo dài.

Phó Thủ tướng yêu cầu trong tháng 9 phải hoàn tất các phần việc thuộc trách nhiệm của các bộ, ngành. Sau khi thống nhất phương án, phải triển khai ngay; những thủ tục có thể rút gọn cần nghiên cứu thực hiện theo quy định để rút ngắn thời gian, nhưng phải bảo đảm chất lượng và hiệu quả.

Đối với lĩnh vực năng lượng, Phó Thủ tướng yêu cầu tiếp tục rà soát, thúc đẩy tiến độ các dự án, nhất là những nội dung liên quan đến giải phóng mặt bằng, hệ thống đường ống và các công trình hạ tầng phục vụ dự án.

Phó Thủ tướng Thường trực yêu cầu gỡ vướng, mở thêm nguồn điện cho Cần Thơ   - Ảnh 2.

Phó Thủ tướng Thường trực đề nghị Bộ Công Thương xem xét bổ sung một số dự án điện của Cần Thơ.

Phó Thủ tướng đề nghị Bộ Công Thương phối hợp với các đơn vị liên quan xem xét bổ sung một số dự án điện của Cần Thơ vào Quy hoạch điện VIII điều chỉnh, nhất là các dự án đã có nhà đầu tư và dự án điện gió ngoài khơi.

Các đề xuất bổ sung dự án, công suất phải được Bộ Công Thương xem xét, báo cáo riêng, bảo đảm phù hợp quy hoạch và yêu cầu phát triển. Phó Thủ tướng nhấn mạnh, phát triển nguồn điện phải gắn với hệ thống truyền tải, nhu cầu phụ tải và hiệu quả đầu tư.

Phó Thủ tướng cũng giao Bộ Công Thương sớm tổ chức làm việc, giải quyết vướng mắc của nhà đầu tư liên quan đến việc nghiên cứu, mở rộng quy hoạch Trung tâm Điện lực Sông Hậu.

Theo Phó Thủ tướng, bảo đảm an ninh năng lượng và tăng trưởng kinh tế hai con số là nhiệm vụ quan trọng, nhất là đối với Cần Thơ trong bối cảnh tỷ trọng công nghiệp còn thấp. Phát triển công nghiệp, khu công nghiệp và trung tâm năng lượng phải trở thành một trong những động lực tăng trưởng của thành phố.

Phó Thủ tướng Thường trực yêu cầu gỡ vướng, mở thêm nguồn điện cho Cần Thơ   - Ảnh 3.

Phó Thủ tướng Thường trực Phạm Gia Túc tặng quà cho cán bộ Nhà máy Nhiệt điện Sông Hậu 1.

Phó Thủ tướng yêu cầu các bộ, ngành phối hợp chặt chẽ, lựa chọn phương án xử lý sớm nhất để đưa dự án vào triển khai, đồng thời bảo đảm hài hòa lợi ích và chia sẻ rủi ro giữa các bên.

Đối với những nội dung liên quan đến đối ngoại, Phó Thủ tướng lưu ý phải xử lý thận trọng, ổn thỏa, bảo đảm lợi ích quốc gia và quan hệ hợp tác với các đối tác. Các bộ, ngành liên quan phải thống nhất phương án, không để phát sinh vấn đề ảnh hưởng đến quan hệ đối ngoại.

Thứ trưởng Bộ Công Thương Trương Thanh Hoài cho biết, Bộ đang tiếp tục rà soát các dự án điện, khí tại Cà Mau và khu vực Đồng bằng sông Cửu Long. Với các dự án quy mô lớn, Bộ sẽ đánh giá nhu cầu phụ tải, khả năng đấu nối, hiệu quả đầu tư và tác động môi trường trước khi đề xuất bổ sung quy hoạch.

Đối với các dự án điện khí, Bộ Công Thương tiếp tục làm việc với nhà đầu tư để làm rõ phương án triển khai, chi phí phát sinh và cơ chế thực hiện, bảo đảm tính khả thi và kiểm soát chi phí.

Phó Thủ tướng Thường trực yêu cầu gỡ vướng, mở thêm nguồn điện cho Cần Thơ   - Ảnh 4.

Thứ trưởng Bộ Công Thương Trương Thanh Hoài báo cáo tình hình các dự án.

Rà soát quỹ đất, hạ tầng cho trung tâm năng lượng

Chủ tịch UBND TP Cần Thơ Trương Cảnh Tuyên cho biết thành phố đang tập trung xử lý các thủ tục liên quan đến các dự án năng lượng, trong đó có những nội dung về quy hoạch, đầu tư, đất đai và hạ tầng.

Đối với Nhà máy Nhiệt điện Ô Môn, thành phố đang phối hợp với các đơn vị xử lý những vấn đề về đất đai, hạ tầng và thủ tục phục vụ dự án; những nội dung thuộc thẩm quyền sẽ tiếp tục được tập trung giải quyết.

Cần Thơ cũng đang rà soát quỹ đất và điều kiện hạ tầng để phát triển trung tâm công nghiệp năng lượng, đồng thời đề nghị Bộ Công Thương phối hợp, hướng dẫn định hướng quy hoạch làm cơ sở triển khai các dự án.

Phó Thủ tướng Thường trực yêu cầu gỡ vướng, mở thêm nguồn điện cho Cần Thơ   - Ảnh 5.

Ông Trương Cảnh Tuyên, Chủ tịch UBND TP Cần Thơ báo cáo tại buổi làm việc.

Ông Trương Cảnh Tuyên cho biết thêm, thành phố đã đề xuất PetroVietnam trình Bộ Công Thương và Chính phủ về việc thành lập Trung tâm Công nghiệp Năng lượng cấp vùng tại Cần Thơ.

"Thành phố cam kết tiếp tục phối hợp với các bộ, ngành, PetroVietnam và các đơn vị liên quan đẩy nhanh xử lý thủ tục, tạo điều kiện để các dự án năng lượng triển khai theo đúng quy định", ông Trương Cảnh Tuyên chia sẻ.

Trước đó, Phó Thủ tướng Thường trực Phạm Gia Túc đã kiểm tra Nhà máy Nhiệt điện Long Phú 1 tại xã Đại Ngãi và Nhà máy Nhiệt điện Sông Hậu 1 tại xã Châu Thành.

Phó Thủ tướng Thường trực yêu cầu gỡ vướng, mở thêm nguồn điện cho Cần Thơ   - Ảnh 6.

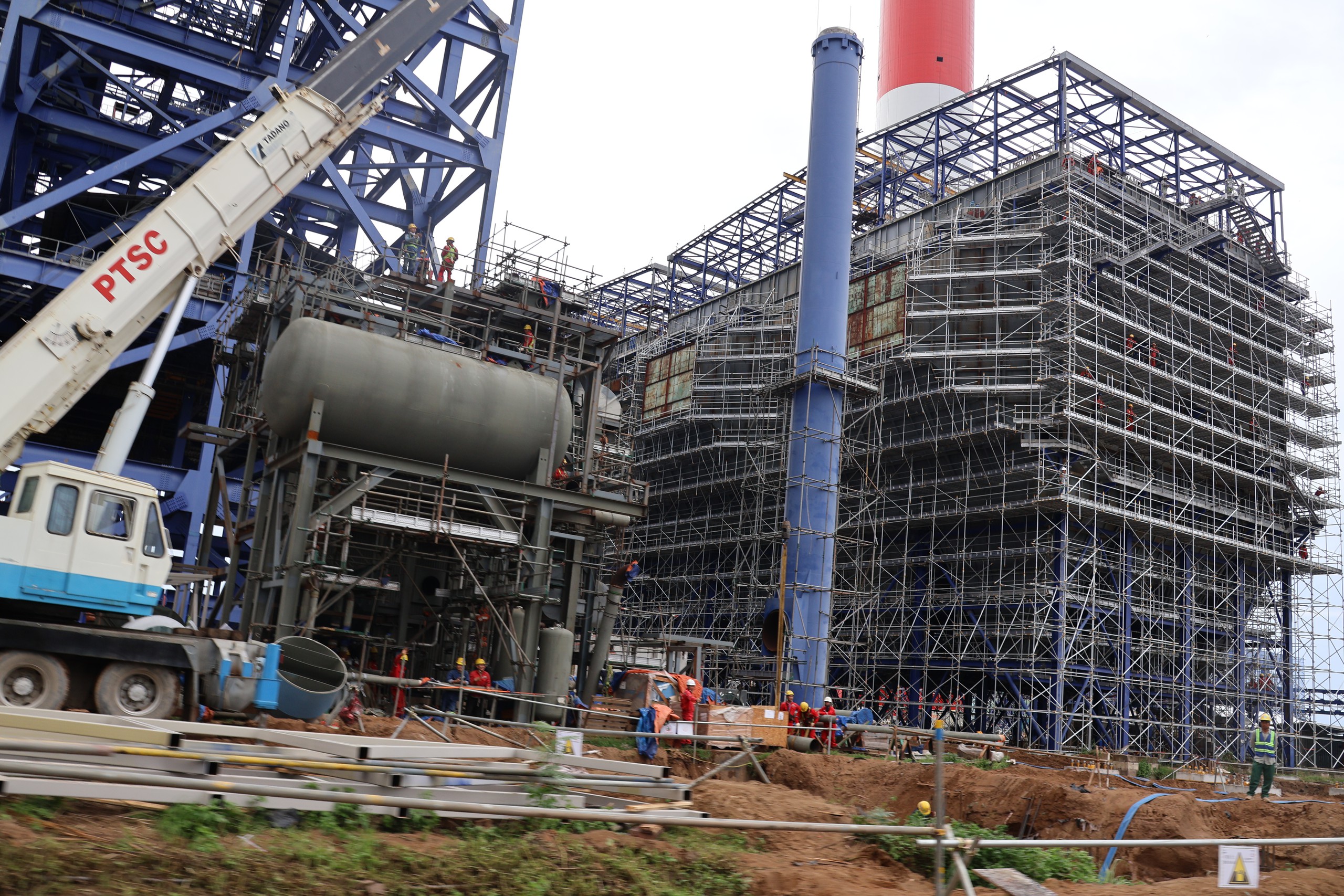

Nhà máy Nhiệt điện Long Phú 1 đang khẩn trương thi công để kịp tiến độ.

Dự án Nhà máy Nhiệt điện Long Phú 1 có công suất 1.200MW, tổng mức đầu tư 51.130 tỷ đồng. Sau thời gian đình trệ, dự án được tái khởi động năm 2025, dự kiến hoàn thành năm 2027. Khi vận hành, nhà máy dự kiến cung cấp khoảng 7,8 tỷ kWh điện/năm.

Tại Trung tâm Điện lực Sông Hậu, PetroVietnam báo cáo tiến độ Dự án Nhà máy Nhiệt điện Sông Hậu 2. Dự án có công suất 2.120MW, tổng vốn đăng ký khoảng 72.000 tỷ đồng theo hình thức BOT nhưng chưa thể triển khai xây dựng do vướng mắc về vốn và điều kiện đóng tài chính.

Hạ tầng điện Cần Thơ cần hơn 20.700 tỷ đồng

Theo EVN, giai đoạn 2026-2030, Cần Thơ dự kiến triển khai 8 dự án lưới điện truyền tải, gồm 4 dự án 500kV và 4 dự án 220kV, cùng 4 dự án lưới điện 110kV và các công trình trung, hạ áp. Tổng vốn dự kiến khoảng 20.700 tỷ đồng.

Đến cuối năm 2025, tổng công suất nguồn điện trên địa bàn đạt khoảng 2.827MW. Theo Quy hoạch điện VIII điều chỉnh, đến năm 2035, công suất dự kiến khoảng 14.512MW.

Quy hoạch cũng định hướng 42 dự án lưới điện truyền tải 500kV và 220kV, trong đó có 14 trạm biến áp với tổng quy mô hơn 10.500MVA.

EVN cho biết một số dự án đang chậm tiến độ do vướng mặt bằng, hướng tuyến, vị trí trạm và chồng chéo quy hoạch. EVN kiến nghị Cần Thơ sớm lập bản đồ, cắm mốc hướng tuyến đường dây và trạm biến áp từ 110kV trở lên để đẩy nhanh triển khai các dự án.
