Dự án Nhà máy điện khí LNG Quảng Ninh sẽ khởi công đúng tiến độ

Xây dựng

Dự án Nhà máy điện khí LNG Quảng Ninh sẽ khởi công đúng tiến độ

11/11/2025, 21:42

Chính quyền phường Cửa Ông khẳng định sẽ tích cực phối hợp, tạo mọi điều kiện thuận lợi nhất, nhanh nhất, sớm nhất để chủ đầu tư có thể khởi công dự án vào ngày 19/12/2025 theo chỉ đạo của tỉnh Quảng Ninh.

Dự án Nhà máy điện khí LNG Quảng Ninh được Thủ tướng Chính phủ chấp thuận bổ sung vào Quy hoạch phát triển Điện lực quốc gia giai đoạn 2011 - 2020, có xét đến năm 2030, tại Văn bản số 1409 ngày 17/10/2020.

Dự án Nhà máy điện khí LNG Quảng Ninh sẽ khởi công đúng tiến độ- Ảnh 1.

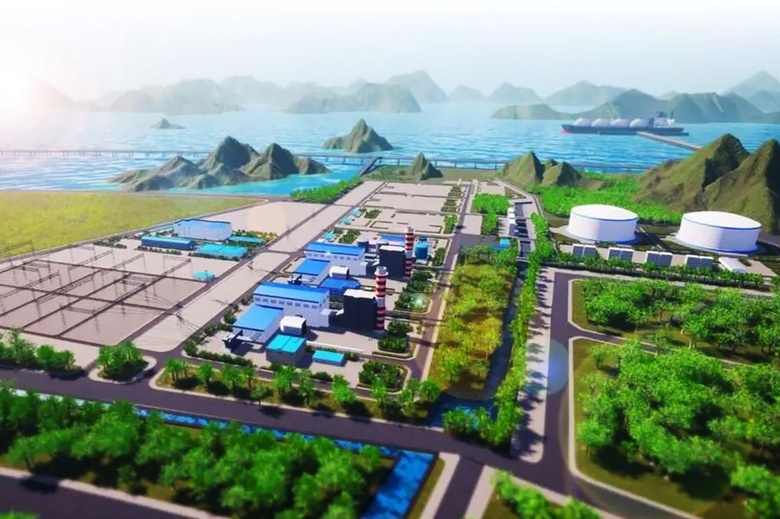

Phối cảnh Dự án Nhà máy điện khí LNG Quảng Ninh.

Đây là dự án điện khí đầu tiên của tỉnh Quảng Ninh, có ý nghĩa quan trọng trong tiến trình chuyển đổi mô hình tăng trưởng từ "nâu" sang "xanh", giảm dần sự phụ thuộc vào nhiệt điện than, loại hình năng lượng hiện vẫn chiếm tỷ trọng lớn trong cơ cấu năng lượng của địa phương.

Trong quá trình làm việc, lãnh đạo phường Cửa Ông cùng đại diện chủ đầu tư, doanh nghiệp và các đơn vị liên quan đã thảo luận, thống nhất phương án cấp điện, cấp nước và giao thông phục vụ thi công giai đoạn san nền.

Trên cơ sở đó, các bên đã đi đến thống nhất cụ thể về phương án triển khai, bảo đảm điều kiện hạ tầng kỹ thuật phục vụ tốt nhất cho dự án.

Với sự hỗ trợ, tạo điều kiện của tỉnh Quảng Ninh và chính quyền phường Cửa Ông, đến nay, chủ đầu tư đã hoàn thiện thiết kế san nền, hồ sơ mời thầu tổng thầu EPC (thiết kế, mua sắm, thi công) và nộp hồ sơ thuê đất.

Ngoài phần diện tích hơn 1,7 ha đã được giải phóng mặt bằng từ trước, trong tháng 9/2025, phường Cửa Ông đã hoàn tất việc giải phóng thêm gần 34 ha đất và bàn giao cho Ban Quản lý Dự án Đầu tư xây dựng Khu vực II để triển khai các bước tiếp theo, phục vụ việc bàn giao mặt bằng cho chủ đầu tư.

Dự án Nhà máy điện khí LNG Quảng Ninh là một trong những dự án trọng điểm bằng nguồn vốn ngoài ngân sách trên địa bàn tỉnh, do Công ty Cổ phần Điện khí LNG Quảng Ninh làm chủ đầu tư.

Dự án có tổng diện tích gần 110 ha, quy mô hai tổ máy với tổng công suất 1.500 MW, tổng mức đầu tư hơn 2,2 tỷ USD. Dự án nằm trong danh mục dự án trọng điểm quốc gia về năng lượng thuộc Quy hoạch điện VIII của Chính phủ.

Việc khởi công dự án trong năm đầu tiên của nhiệm kỳ 2025–2030 có ý nghĩa quan trọng, góp phần thực hiện Nghị quyết Đại hội XVI Đảng bộ tỉnh Quảng Ninh, về định hướng chuyển đổi năng lượng, ưu tiên phát triển năng lượng tái tạo và năng lượng mới.

Với quyết tâm của các cấp chính quyền cùng nỗ lực của chủ đầu tư, Dự án Nhà máy điện khí LNG Quảng Ninh đang được kỳ vọng sẽ khởi công đúng tiến độ vào ngày 19/12/2025, đánh dấu một bước ngoặt quan trọng trong hành trình chuyển dịch năng lượng và phát triển bền vững của tỉnh Quảng Ninh.

Bộ Xây dựng dự kiến khởi công, khánh thành 16 dự án dịp 19/12Bộ Xây dựng dự kiến khởi công, khánh thành 16 dự án dịp 19/12

Trên cơ sở báo cáo, rà soát, Bộ Xây dựng dự kiến khởi công 4 dự án, hoàn thành 12 dự án vào dịp 19/12 tới đây.
