EVNNPT tập trung nguồn lực hoàn thành dự án Trạm biến áp 220kV Vũng Áng và đấu nối

Kinh tế

EVNNPT tập trung nguồn lực hoàn thành dự án Trạm biến áp 220kV Vũng Áng và đấu nối

25/08/2025, 16:07

Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú vừa làm việc với Chủ tịch UBND tỉnh Hà Tĩnh Võ Trọng Hải về dự án Trạm biến áp 220kV Vũng Áng và đấu nối và đi kiểm tra thực địa công trường.

Dự án do EVNNPT làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) thay mặt chủ đầu tư quản lý, điều hành dự án; Liên danh Công ty Cổ phần EVN Quốc tế và Công ty Cổ phần Năng lượng tư vấn giám sát; Tổng công ty Lắp máy Việt Nam thi công, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành.

EVNNPT tập trung nguồn lực hoàn thành dự án Trạm biến áp 220kV Vũng Áng và đấu nối- Ảnh 1.

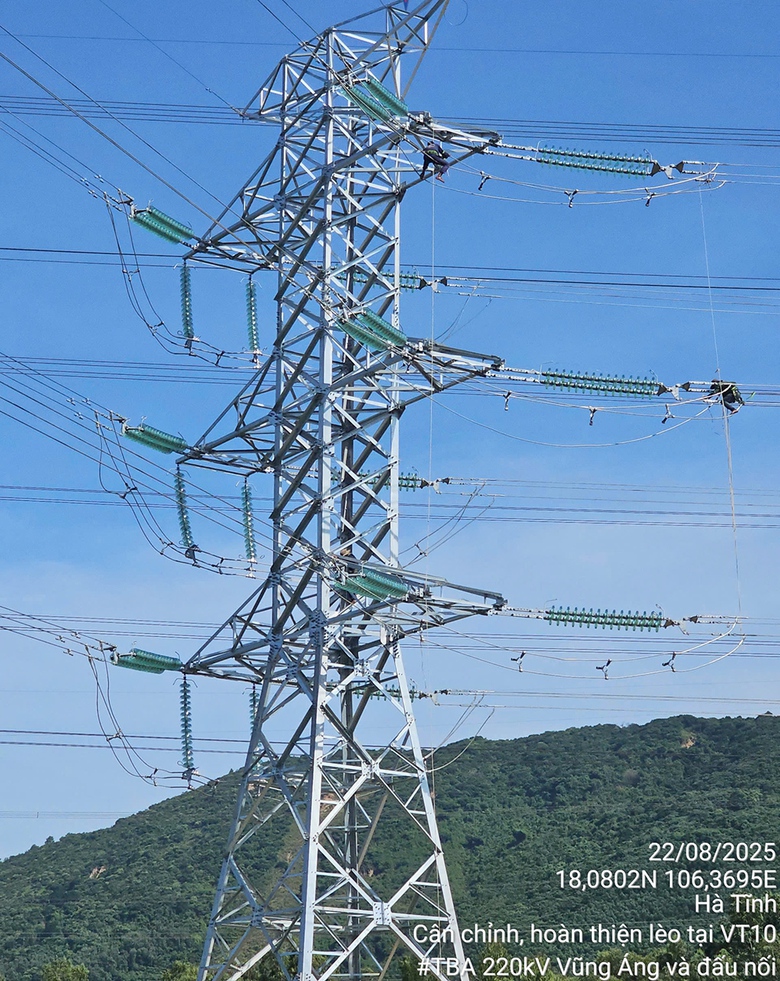

Tổng giám đốc EVNNPT Phạm Lê Phú kiểm tra và nghe báo cáo tiến độ thi công vướng mắc khoảng néo còn lại của phần đường dây đấu nối Dự án Trạm biến áp 220kV Vũng Áng và đấu nối.

Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Vũng Áng, tỉnh Hà Tĩnh. Tuyến đường dây đấu nối đi qua địa phận các xã: Kỳ Lợi, phường Kỳ Thịnh, phường Kỳ Trinh, thị xã Kỳ Anh, tỉnh Hà Tĩnh (nay thuộc phường Vũng Áng và phường Sông Trí).

Trạm được thiết kế với ba cấp điện áp 220kV, 110kV, 22kV. Trạm có quy mô đến năm 2030 là hai máy biến áp 220/110/22kV: 2x250MVA (dự phòng sau năm 2030 máy biến áp thứ 3 - 250MVA). Trong giai đoạn này lắp đặt một máy biến áp 220/110/22kV-125MVA.

Tại buổi làm việc, Tổng giám đốc EVNNPT nhấn mạnh tầm quan trọng và tính cấp bách của dự án và đã đi kiểm tra thực địa công trường. Đến nay, công tác xây dựng trạm biến áp đã hoàn thành nghiệm thu đủ điều kiện đóng điện.

Phần đường dây 220kV đấu nối là đường găng lớn nhất của dự án gặp nhiều vướng mắc trong bồi thường giải phóng mặt bằng. Tuy nhiên, với sự vào cuộc quyết liệt của chính quyền địa phương, đến nay địa phương đã bàn giao 45/45 vị trí cột, 24/25 khoảng néo hành lang tuyến.

Về tiến độ thi công, dự án đã dựng xong cột 45/45 vị trí, đã kéo dây xong 22/25 khoảng néo, đang triển khai kéo dây hai khoảng néo.

EVNNPT tập trung nguồn lực hoàn thành dự án Trạm biến áp 220kV Vũng Áng và đấu nối- Ảnh 2.

Đơn vị thi công đang cân chỉnh, hoàn thiện lèo của phần đường dây đấu nối Dự án Trạm biến áp 220kV Vũng Áng và đấu nối.

Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú cho biết: Đây là dự án rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Hà Tĩnh và khu vực. Chính vì vậy, Tổng Liên đoàn Lao động Việt Nam và EVN đã chọn công trình này trong danh mục trọng điểm cấp bách của EVN để hoàn thành đóng điện trong năm 2025 và được EVNNPT, Công đoàn EVNNPT phát động thi đua phấn đấu hoàn thành sớm nhất.

Tổng giám đốc EVNNPT ghi nhận và đánh giá cao những nỗ lực của CPMB và các nhà thầu tham gia dự án đã rất nỗ lực để hoàn thành khối lượng lớn công việc đề ra.

Tổng giám đốc EVNNPT yêu cầu các đơn vị tập trung cao độ, phối hợp chặt chẽ với chính quyền và người dân địa phương để tuyên truyền vận động, tháo gỡ vướng mắc mặt bằng phần hành lang tuyến.

Cùng đó, huy động tối đa nguồn lực để sau khi bàn giao mặt bằng có thể triển khai thi công được ngay để đưa dự án về đích.
