EVNSPC nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027

EVNSPC nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027

-

Để bảo đảm cung cấp điện an toàn, ổn định cho Phú Quốc, đặc biệt phục vụ APEC 2027, EVNSPC triển khai ba dự án trọng điểm. Dù được đẩy nhanh tiến độ, các công trình vẫn vướng giải phóng mặt bằng, tiềm ẩn nguy cơ chậm kế hoạch.

Nhằm đảm bảo cung cấp điện an toàn, tin cậy cho phát triển kinh tế - xã hội của đặc khu Phú Quốc, đặc biệt là Hội nghị cấp cao APEC năm 2027, Tổng công ty Điện lực miền Nam (EVNSPC) đã chủ động đầu tư ba dự án gồm: Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc - Bắc Phú Quốc, Đường dây 110kV Phú Quốc - Nam Phú Quốc.

EVNSPC nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027- Ảnh 1.

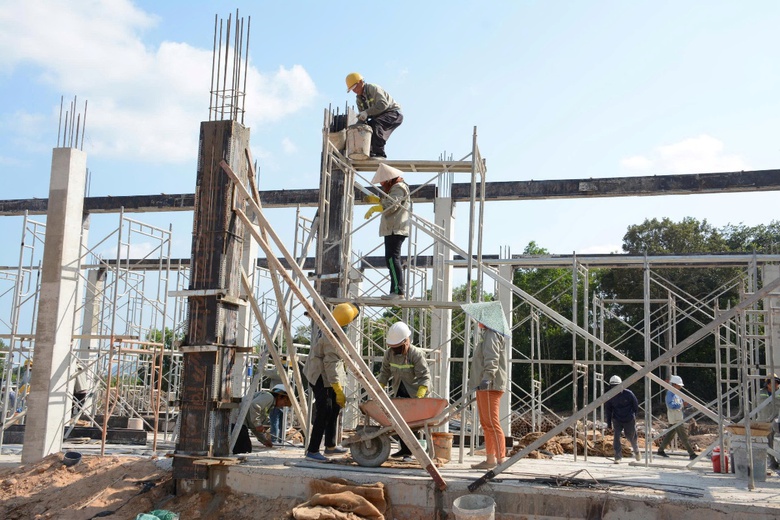

Thi công trạm biến áp 220kV Phú Quốc giữa cái nắng gần 40 độ.

"Điểm nghẽn" trong bồi thường giải phóng mặt bằng

Xác định đây là ba dự án trọng điểm, có ý nghĩa rất quan trọng việc đảm bảo điện phục vụ yêu cầu phát triển đặc khu Phú Quốc và Hội nghị cấp cao APEC năm 2027, thời gian qua, EVNSPC, Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang cùng các nhà thầu đã ưu tiên tập trung nguồn lực, đẩy nhanh tiến độ nhằm đảm bảo kế hoạch đóng điện vận hành.

Lãnh đạo EVNSPC đã thành lập Ban chỉ huy tiền phương triển khai các dự án tại Phú Quốc, thường xuyên có mặt tại công trường để kiểm tra, giám sát tiến độ thi công; liên tục có các buổi làm việc, báo cáo với lãnh đạo UBND tỉnh An Giang, Đặc khu Phú Quốc về tiến độ thi công, giải pháp tháo gỡ những khó khăn, vướng mắc, nhất là công tác bồi thường, giải phóng mặt bằng.

Về phía tỉnh An Giang, Bí thư Tỉnh ủy đã có nhiều chỉ đạo trực tiếp; UBND tỉnh đã chỉ đạo các Sở, Ban ngành và UBND Đặc khu Phú Quốc lập kế hoạch chi tiết theo từng dự án, từng vị trí móng trụ, gắn trách nhiệm người đứng đầu và huy động toàn hệ thống chính trị cơ sở vào cuộc; các Sở, Ban ngành, UBND Đặc khu Phú Quốc cũng đã có sự hỗ trợ, phối hợp chặt chẽ với ngành Điện trong việc tháo gỡ khó khăn, vướng mắc.

Song, đến thời điểm này, cả 3 dự án vẫn gặp vướng trong công tác bồi thường, giải phóng mặt bằng, gây nguy cơ chậm tiến độ hoàn thành theo kế hoạch.

Cụ thể, tính đến ngày 13/4, công trình Trạm biến áp 220kV Phú Quốc, dự kiến đóng điện tháng 11/2026, vẫn còn ba hộ chưa nhận tiền đền bù và chưa bàn giao mặt bằng, dù UBND Đặc khu Phú Quốc đã phê duyệt phương án bồi thường.

EVNSPC nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027- Ảnh 2.

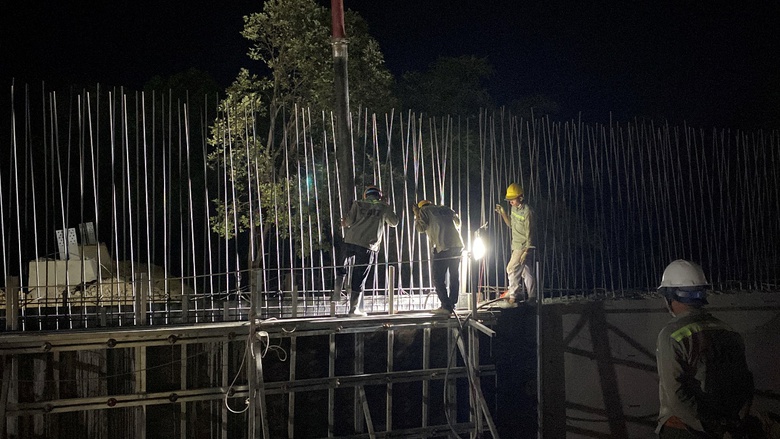

Nhà thầu tranh thủ thi công ban đêm để đảm bảo tiến độ công trình Trạm biến áp 220kV Phú Quốc.

Công trình Đường dây 110 kV Phú Quốc - Nam Phú Quốc, dự kiến hoàn thành đóng điện trong tháng 4/2026, nhưng hiện vẫn còn còn 7/79 vị trí trụ và một số khoảng néo chưa được bàn giao mặt bằng.

Còn công trình Đường dây 110 kV Phú Quốc - Bắc Phú Quốc, kế hoạch đóng điện trong tháng 6/2026, nhưng vẫn còn 43/75 vị trí trụ chưa bàn giao mặt bằng thi công.

Nguyên nhân, các tuyến đường dây khá dài với nhiều vị trí trụ, ảnh hưởng đến nhiều tổ chức và hộ dân; khối lượng công việc đo đạc, khảo sát thực địa lớn, trong khi lực lượng cán bộ thực hiện công tác giải phóng mặt bằng, đền bù còn hạn chế; các chính sách giá bồi thường theo khung quy định của Nhà nước ở một số vị trí thấp hơn giá thị trường, dẫn đến người dân chưa đồng thuận, khiếu nại kéo dài.

Thêm vào đó, những thay đổi về thủ tục, biến động đất đai khiến công tác quản lý tại một số địa bàn còn nhiều khó khăn, hạn chế.

Việc rà soát, chỉnh lý, cập nhật biến động đất đai chưa kịp thời cũng làm phát sinh nhiều rào cản, vướng mắc.

Một số thửa đất mua đi bán lại, thay đổi chủ sở hữu, gây khó khăn cho công tác vận động, bàn giao mặt bằng.

Một số hộ dân chưa chấp hành chủ trương, chính sách của Đảng và Nhà nước; có trường hợp cố tình gây khó khăn, cản trở thi công, bàn giao mặt bằng.

Trong khi đó, quy trình cưỡng chế đòi hỏi thời gian, phải thực hiện đầy đủ các bước như vận động, đối thoại, củng cố hồ sơ pháp lý.

Ngoài ra, công trình Đường dây 110 kV Phú Quốc – Bắc Phú Quốc có 24 vị trí bị vướng do chưa có quyết định chuyển mục đích sử dụng đất rừng.

EVNSPC nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027- Ảnh 3.

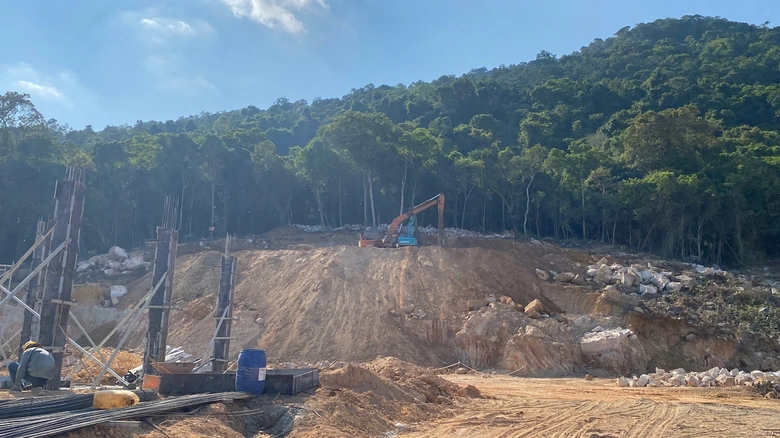

Xe san lấp mặt bằng thi công Trạm biến áp 220kV Phú Quốc.

Tăng ca, tăng kíp đẩy nhanh tiến độ

Ông Nguyễn Ngọc Thông, Phó giám đốc Ban Quản lý dự án Điện lực miền Nam (đơn vị được EVNSPC giao quản lý dự án) cho biết, để đẩy nhanh tiến độ các công trình tại Phú Quốc, EVNSPC đã thành lập Ban Chỉ huy tiền phương, trực tiếp điều hành 24/7. Mục tiêu là kịp thời tháo gỡ khó khăn, vướng mắc ngay tại công trường, giảm thiểu tối đa thời gian thực hiện.

Hàng tuần, lãnh đạo EVNSPC làm việc với UBND Đặc khu và các sở, ngành; đồng thời báo cáo UBND tỉnh để kịp thời tháo gỡ vướng mắc trong công tác giải phóng mặt bằng.

Hiện nay, Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang và các nhà thầu đang tập trung tối đa nguồn lực, sẵn sàng về nhân lực, vật tư, phương tiện. Với tinh thần "có mặt bằng tới đâu, thi công tới đó", kể cả làm đêm, các đơn vị quyết tâm đưa dự án về đích đúng tiến độ theo chỉ đạo của Chính phủ, UBND tỉnh An Giang và Tập đoàn Điện lực Việt Nam.

Ông Nguyễn Ngọc Thông cho biết thêm, toàn bộ lực lượng đang nỗ lực cao nhất để đảm bảo tiến độ các hạng mục.

Trong khi đó, ông Đăng Xuân Minh, Chỉ huy phó phụ trách mảng xây dựng Trạm biến áp 220 kV, Công ty TNHH Ứng dụng và Phát triển Công nghệ Thông tin cho biết, các nhà thầu đang tăng ca, tăng kíp để đẩy nhanh tiến độ thi công. Máy móc san lấp làm việc đến 21-22 giờ; có ngày công nhân làm việc đến 23-24 giờ. Tất cả người lao động đều nỗ lực với tinh thần cao, quyết tâm hoàn thành từng hạng mục theo yêu cầu của chủ đầu tư.

Cùng với nỗ lực của chủ đầu tư và các nhà thầu, rất cần sự vào cuộc quyết liệt hơn nữa của hệ thống chính trị cơ sở tại địa phương; sự đồng thuận, chia sẻ của người dân trên địa bàn Đặc khu. Qua đó, sớm bàn giao mặt bằng sạch để triển khai thi công, đưa các công trình vào vận hành đúng tiến độ, đáp ứng yêu cầu cung cấp điện ổn định, chất lượng cao cho Phú Quốc, đặc biệt phục vụ Hội nghị cấp cao APEC 2027.
