Sáng 8/7, đại diện lãnh đạo Sở Xây dựng tỉnh An Giang cho biết, UBND tỉnh An Giang đã chỉ đạo Sở Xây dựng, Sở Công Thương và các ngành có liên quan phối hợp ngành điện sớm đưa ra phương án khắc phục triệt để sự cố đứt cáp ngầm 110 kV Hà Tiên - Phú Quốc do thi công đóng cọc dự án đường ven biển Hà Tiên cuối năm 2025.

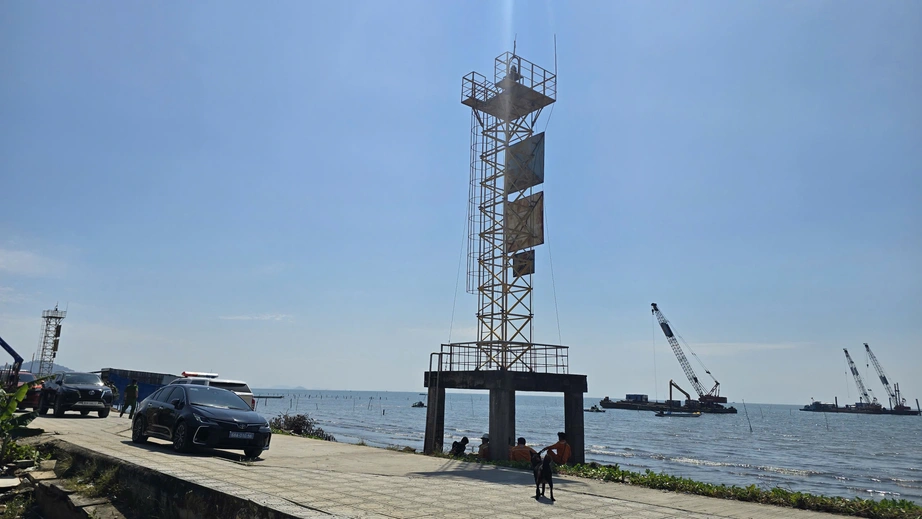

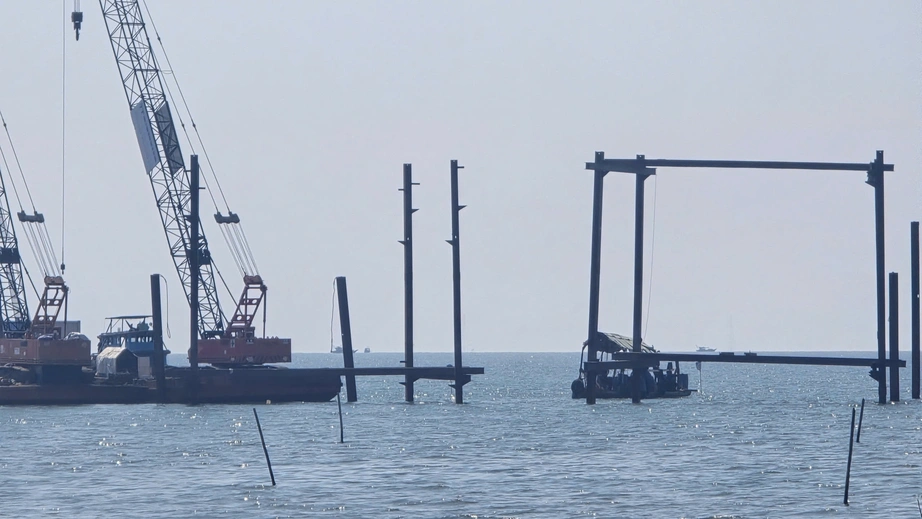

Hiện trường sự cố đóng cọc gây sự cố đứt cáp ngầm vượt biển Hà Tiên - Phú Quốc thuộc phường Hà Tieenm tỉnh An Giang hồi cuối tháng 11/2025.
Theo đó, Tổng Công ty Điện lực miền Nam đưa ra hai phương án khắc phục sự cố trên.
Phương án 1 là chuyển đổi sang đường dây 110kV trên không - Xây dựng mới đoạn đường dây 110kV trên không dài khoảng 460m; xây dựng mới 2 trụ trên biển (T1, T2) và cải tạo trụ T0 hiện hữu để đấu nối vào hệ thống với tổng kinh phí dự kiến khoảng 15,66 tỷ đồng.
Ưu điểm của phương án này là thời gian triển khai nhanh hơn, chủ động về nguồn vật tư và tổ chức thi công, chỉ cắt điện khoảng 1-2 ngày, đơn vị thi công chủ động được nguồn vật tư, thiết bị sản xuất trong nước, thời gian thực hiện dự kiến hoàn thành vào tháng 10/2026.
Tuy nhiên, việc chuyển từ cáp ngầm sang đường dây trên không làm thay đổi giải pháp kỹ thuật đã được phê duyệt ban đầu, có khả năng ảnh hưởng đến quy hoạch không gian, cảnh quan đô thị, môi trường và các dự án dự kiến triển khai trong khu vực và có thể ảnh hưởng nhất định đến mỹ quan khu vực ven biển.
Quan trọng hơn, dự án này được Bộ Công thương phê duyệt dự án nên nếu điều chỉnh dự án phải thực hiện trình tự thủ tục đầu tư xây dựng và các quy định pháp luật có liên quan.

Các đơn vị phối hợp xử lý tạm thời sự cố đứt cáp ngầm ngay khi vụ việc xảy ra cuối năm 2025.
Còn phương án 2, thực hiện nối lại khoảng 100m cáp ngầm bằng cách sử dụng 2 hộp nối cáp ngầm đặt trên biển để hoàn trả theo hiện trạng ban đầu, khôi phục tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc theo thiết kế được phê duyệt. Tổng kinh phí dự kiến khoảng 34,23 tỷ đồng.
Phương án 2 phù hợp với hồ sơ thiết kế, phương án kỹ thuật và chủ trương đầu tư đã được cơ quan có thẩm quyền phê duyệt, không làm thay đổi kết cấu, quy mô và tính chất công trình hiện hữu.
Khi xử lý hoàn thành sẽ phát sinh 2 vị trí mối nối cáp ngầm dưới biển, cần đánh giá đầy đủ độ tin cậy kỹ thuật và các rủi ro trong quá trình vận hành lâu dài.
Tuy nhiên, hạn chế của phương án này là thời gian cắt điện kéo dài từ 20-25 ngày, thời gian thực hiện dự kiến hoàn thành sớm nhất từ tháng 4 - 5/2027 vì phụ thuộc vào nhà cung cấp hộp nối cáp (phải 8 tháng mới có hàng giao và mua số lượng từ 5 bộ nối trở lên mới sản xuất).
Tiến độ hoàn thành dự kiến kéo dài sang năm 2027, phụ thuộc nhiều vào điều kiện thời tiết trên biển, ảnh hưởng đến tính chủ động trong công tác đảm bảo cung cấp điện cho Phú Quốc.
UBND tỉnh An Giang xác định đây là công trình năng lượng quan trọng, có liên quan đến quy hoạch, thiết kế đã được phê duyệt, không gian phát triển đô thị, an ninh năng lượng và thẩm quyền quản lý chuyên ngành.
Do đó, việc lựa chọn phương án khắc phục phải được đánh giá toàn diện, bảo đảm đúng quy định pháp luật, đúng thẩm quyền, hài hòa giữa yêu cầu cấp bách về cấp điện với yêu cầu phát triển lâu dài, ổn định của địa phương.
Vì vậy, ngày 29/6/2026 UBND tỉnh An Giang có báo cáo gửi Thường trực Tỉnh ủy; Thường trực UBND tỉnh cho ý kiến chỉ đạo về việc đánh giá phương án, lựa chọn giải pháp khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc. Đồng thời, UBND tỉnh An Giang có văn bản số 2428/UBND-KT gửi Bộ Công thương cho ý kiến đối với phương án kỹ thuật khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc.
Như Báo Xây dựng đã phản ánh, ngày 29/11/2025, trong quá trình thi công ép cọc thép làm sàn đạo thi công cầu vượt trên biển thuộc dự án đường ven biển Hà Tiên do Sở Xây dựng làm chủ đầu tư (hiện nay đã chuyển giao cho Ban QLDA Đầu tư xây dựng Công trình giao thông, nông nghiệp tỉnh An Giang).
Sự cố đã làm mất điện kéo dài, ảnh hưởng khoảng 40.000 hộ dân và doanh nghiệp tại đặc khu Phú Quốc.
Đến ngày 5/12/2025, Công ty Điện lực An Giang đã hoàn thành việc đóng 3 dàn trụ đỡ ngoài biển và lắp dựng 2 trụ điện bê tông trên đất liền theo hướng dẫn kỹ thuật của ngành điện và việc cấp điện cho đặc khu Phú Quốc đã được khôi phục hoàn toàn, khắc phục tạm thời sự cố với kinh phí 2,4 tỷ đồng.
