Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

09/08/2025, 18:38

Thủ tướng Phạm Minh Chính biểu dương tinh thần chủ động, quyết tâm cao nhất, quyết liệt hoàn thành nhiệm vụ được giao của Tập đoàn Điện lực Việt Nam (EVN), các nhà thầu và địa phương trong thời gian ngắn, chỉ trong 6 tháng.

Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 1.

Sáng 9/8, tại tỉnh Phú Thọ, Thủ tướng Phạm Minh Chính tới công trường kiểm tra tiến độ và động viên các lực lượng tham gia thi công đường dây 500kV Lào Cai - Vĩnh Yên.

Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 2.

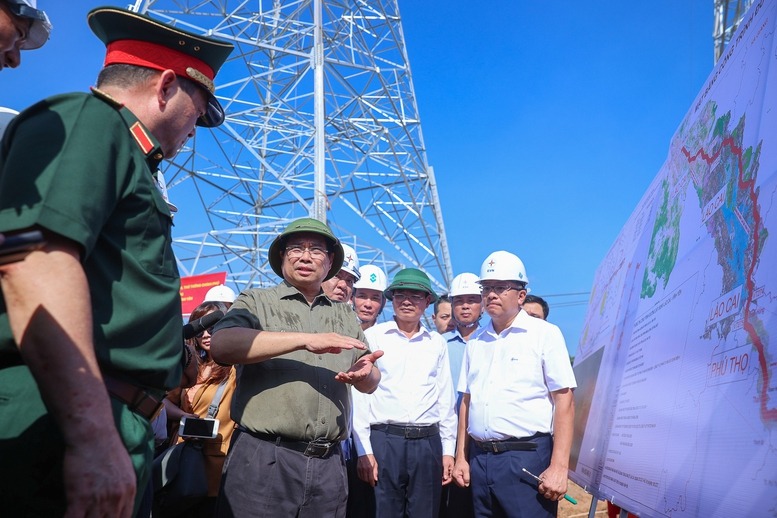

Thủ tướng Chính phủ đã trao đổi với các đơn vị tại vị trí móng cột VT404 trên địa bàn xã Thái Hoà.

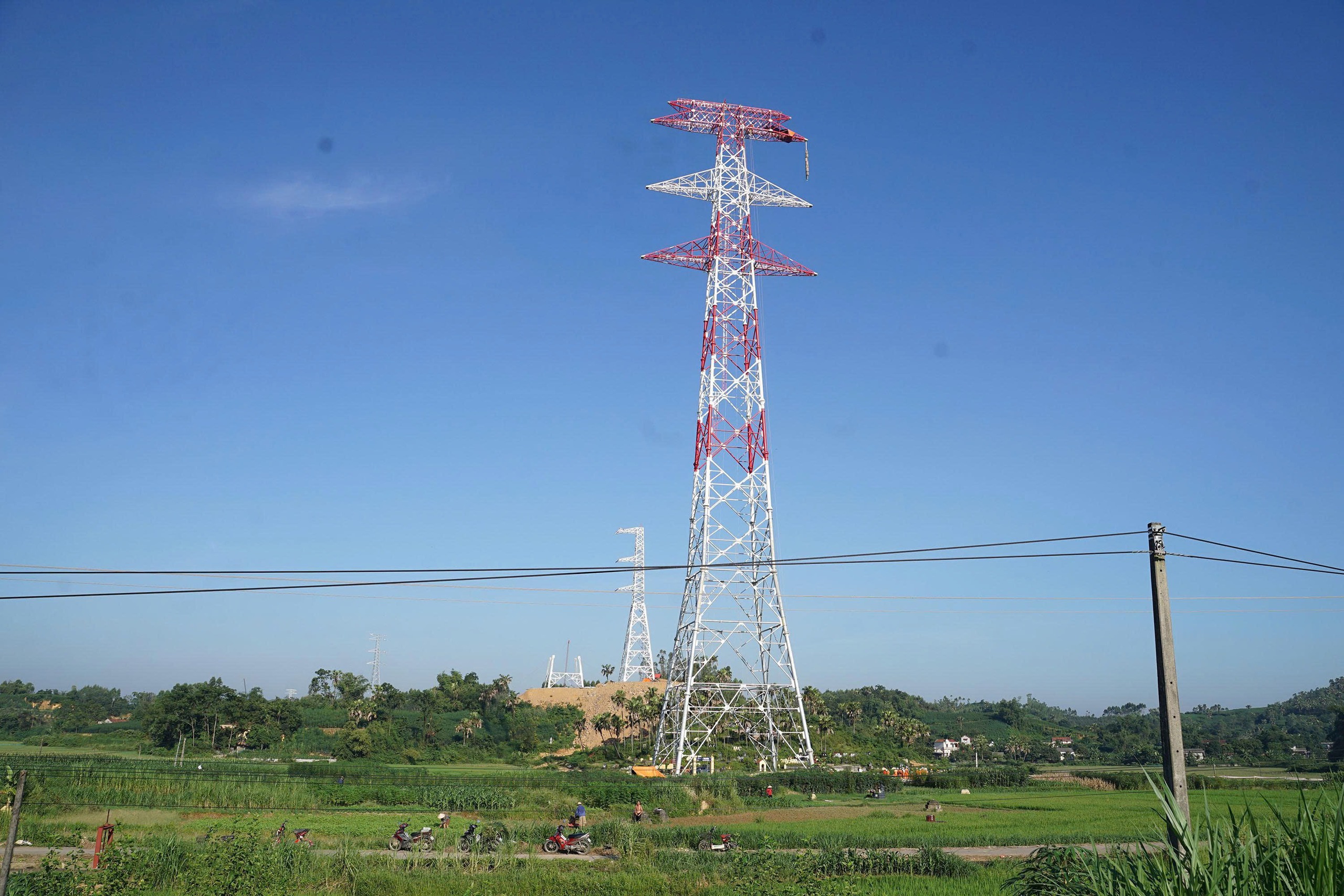

Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 3.

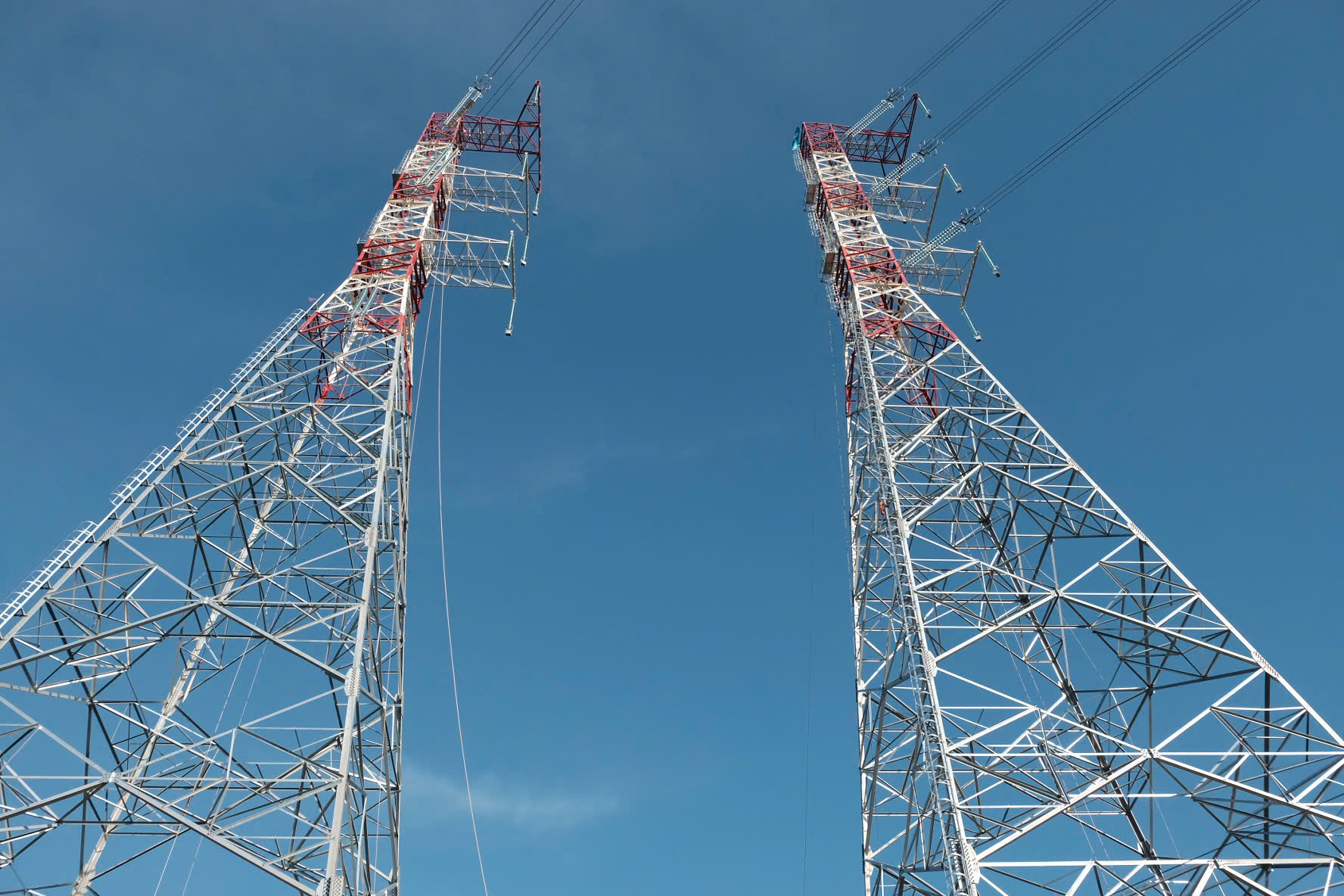

Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 4.

Báo cáo từ EVN cho biết, hiện hoàn thành bàn giao mặt bằng 468/468 vị trí móng, gồm 273 vị trí tại tỉnh Lào Cai và 195 vị trí tại tỉnh Phú Thọ. Tuy nhiên, rải và kéo dây mới hoàn thành 22/242 khoảng néo (9,09%), đang thi công kéo dây 23/242 khoảng néo (9,5%), chưa thi công 197/242KN (81,4%).

Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 5.

Còn khoảng 10 ngày so với tiến độ đề ra, nhưng công việc nhiều do vướng giải phóng mặt bằng. Thủ tướng Phạm Minh Chính yêu cầu cả hệ thống chính trị phải vào cuộc, đã quyết tâm rồi, quyết tâm cao hơn nữa; đã cố gắng rồi, cố gắng hơn nữa; đã quyết liệt rồi, quyết liệt hơn nữa...

Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 6.
Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 7.
Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 8.

Thủ tướng yêu cầu huy động các lực lượng quân đội, công an, tổ chức chính trị - xã hội, hỗ trợ, động viên lực lượng thi công trên công trường; phát huy tinh thần làm chủ của nhân dân.

Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 9.
Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 10.
Mục sở thị công trường thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 11.

Thời gian qua, EVN phải huy động bổ sung các lực lượng hỗ trợ từ những đơn vị trong ngành với gần 1.000 cán bộ, công nhân viên từ Quân khu 2 với hơn 200 cán bộ chiến sĩ và một số đoàn viên thanh niên. Thủ tướng biểu dương tinh thần xung phong của các lực lượng và mong muốn tinh thần đoàn kết tiếp tục được phát huy để dứt khoát đưa dự án 500kV Lào Cai - Vĩnh Yên hoàn thành ngày 19/8.
