Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn

03/05/2025, 20:01

Sau hơn 2 năm thi công, cao tốc Quảng Ngãi - Hoài Nhơn dần hình thành với nhiều đoạn tuyến khoác lên mình lớp nhựa mặt đường phẳng phiu, chạy qua xóm làng, đồi núi.

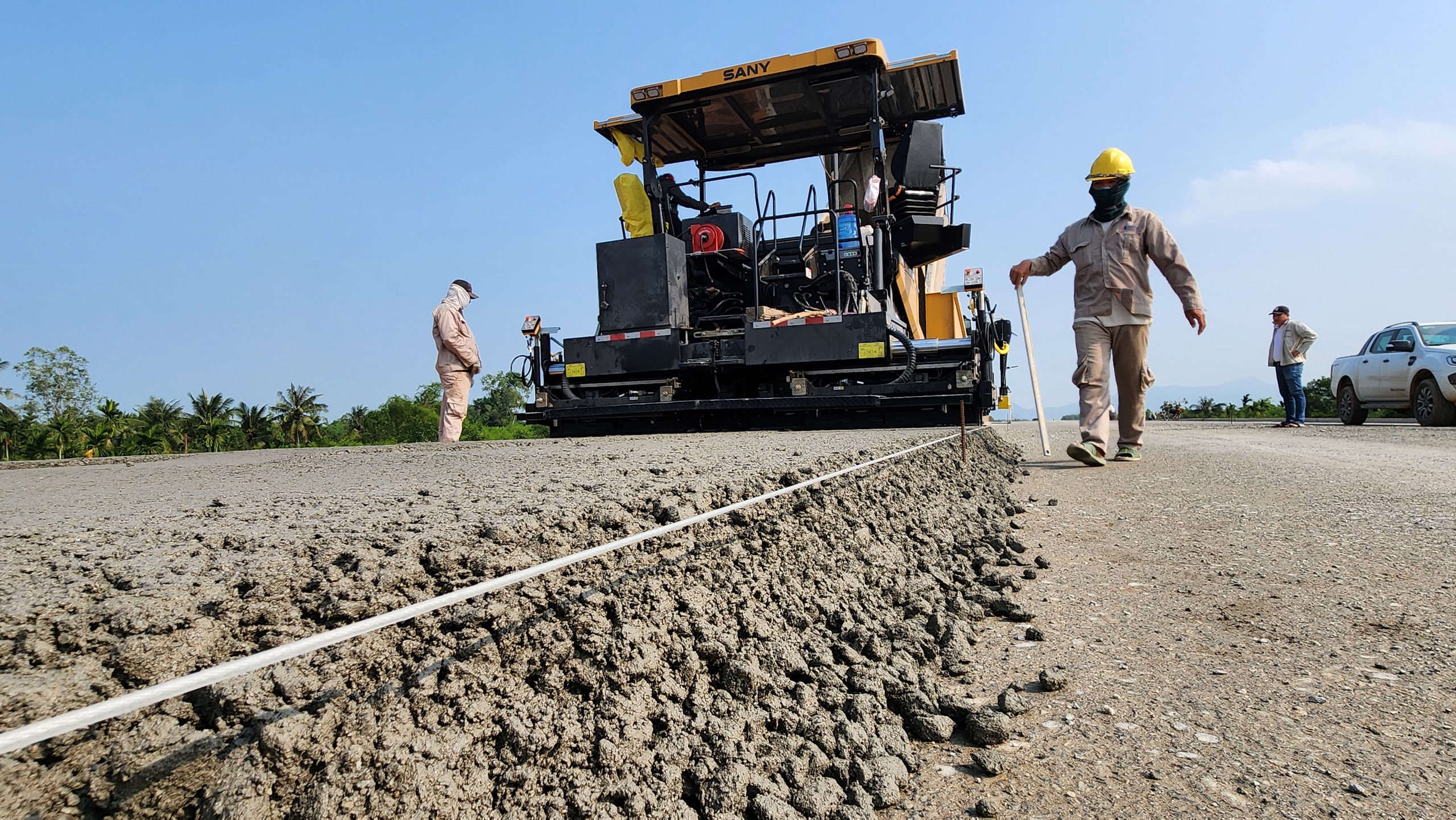

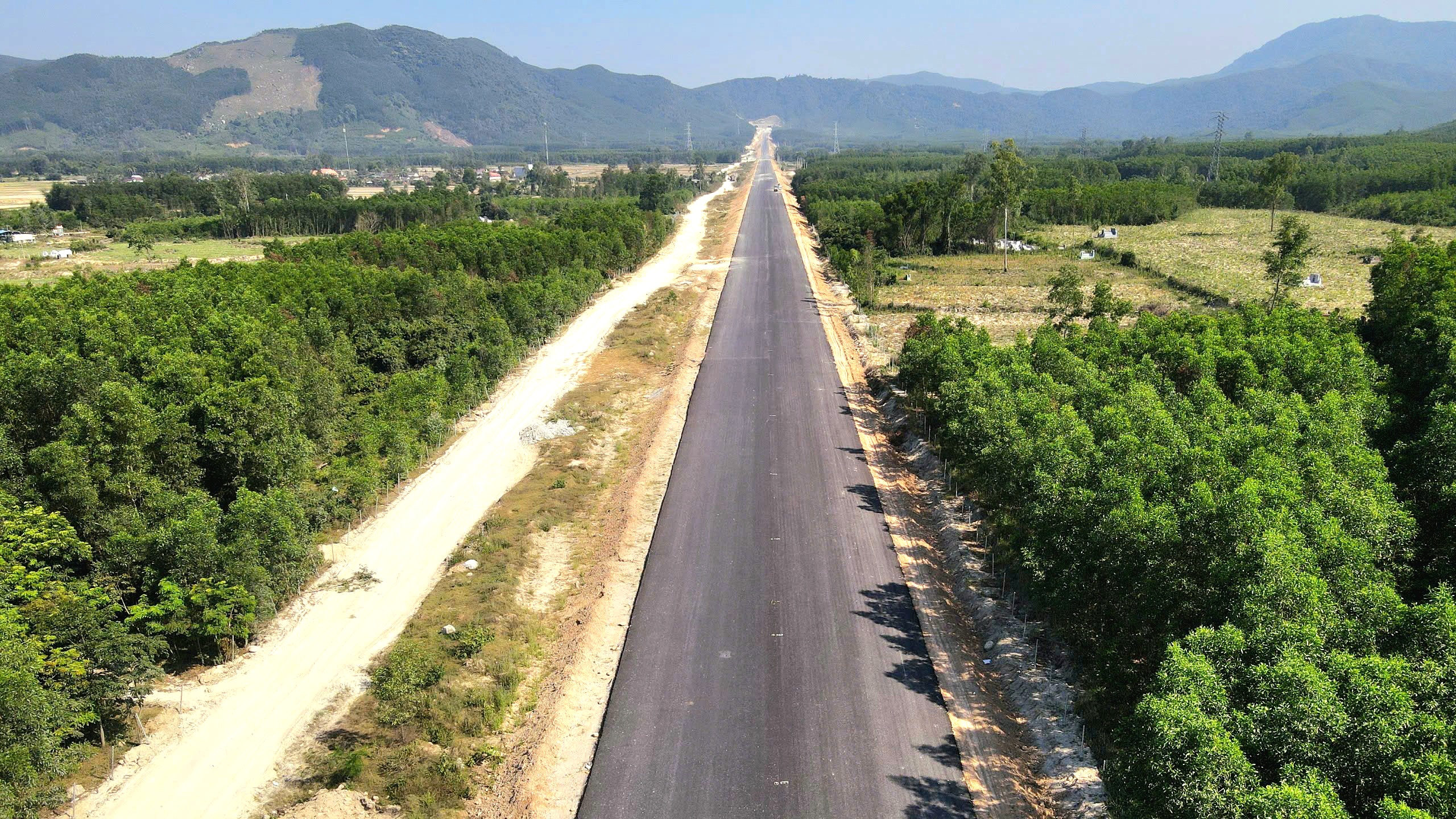

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 1.

Cao tốc Quảng Ngãi - Hoài Nhơn khởi công ngày 1/1/2023. Sau hơn 2/3 chặng đường, công trình trọng điểm quốc gia qua tỉnh Quảng Ngãi này đã dần hiện rõ. Dự án có chiều dài 88km, vốn đầu tư khoảng 20.400 tỷ đồng, do Ban QLDA 2 làm chủ đầu tư.

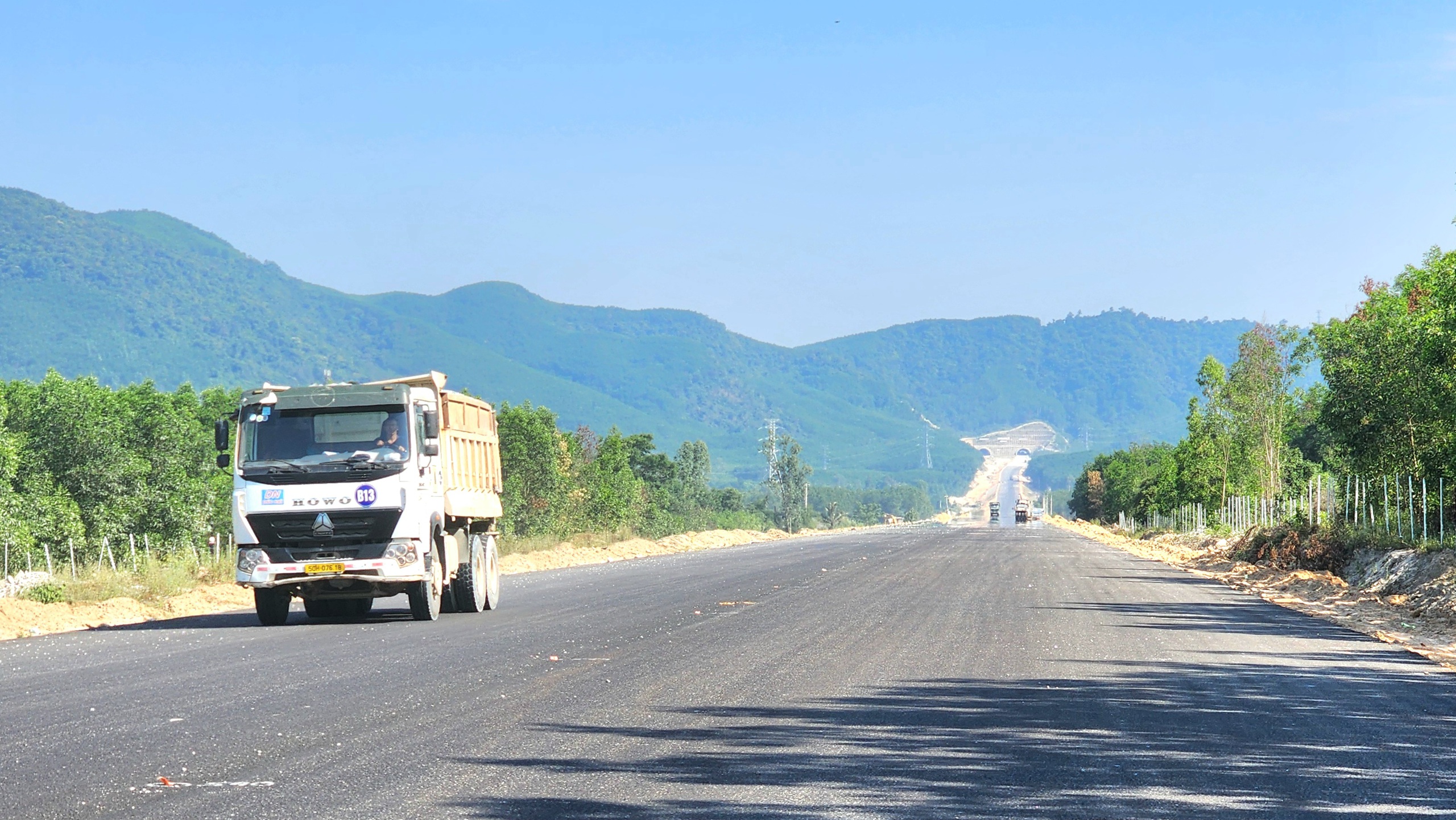

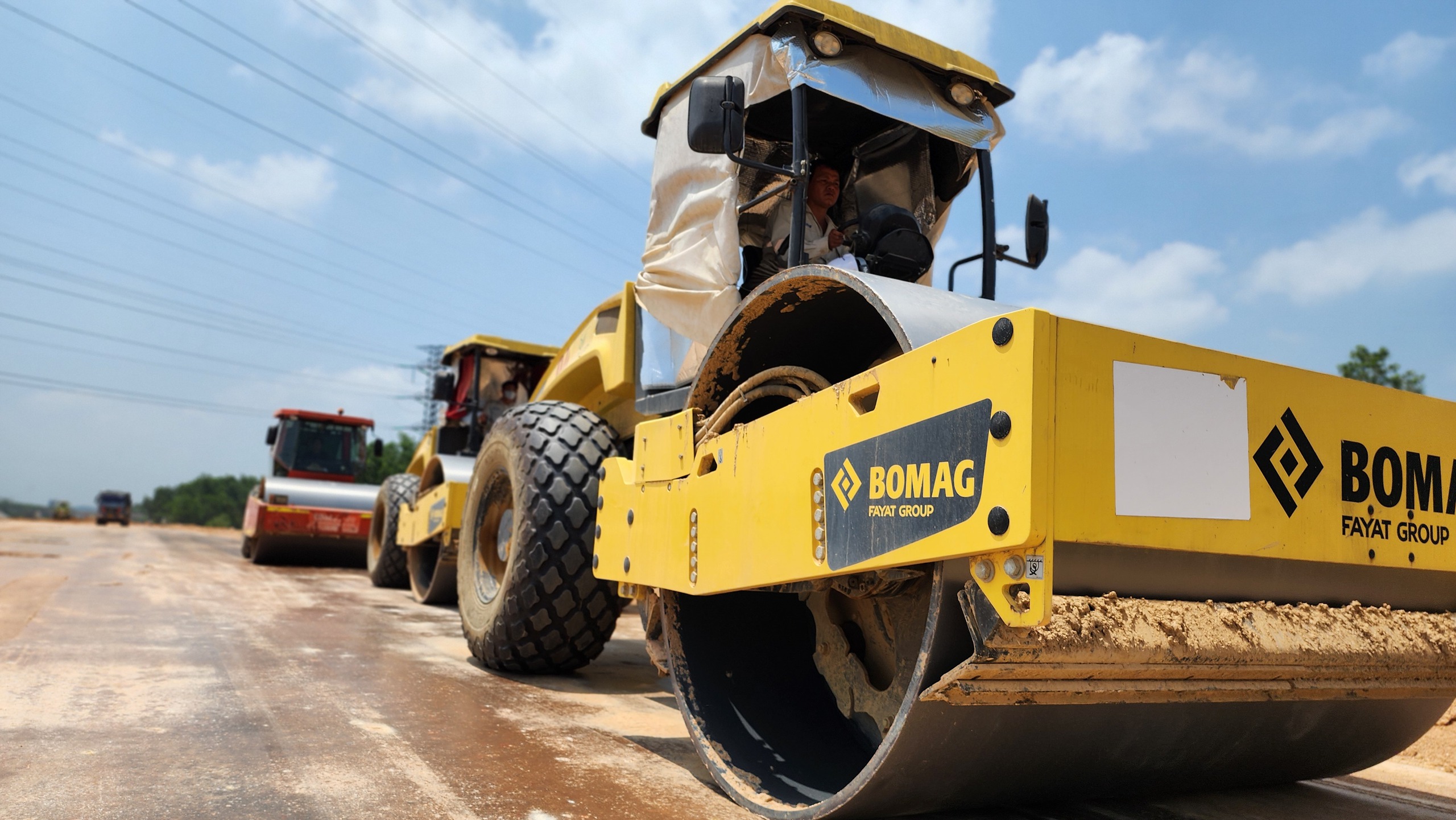

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 2.

Đến nay, cơ bản nền đường được thi công, hoàn thiện đắp đất nền, lên cấp phối. Nhiều vị trí trên tuyến thi công thuận lợi, nhà thầu tổ chức thảm bê tông nhựa.

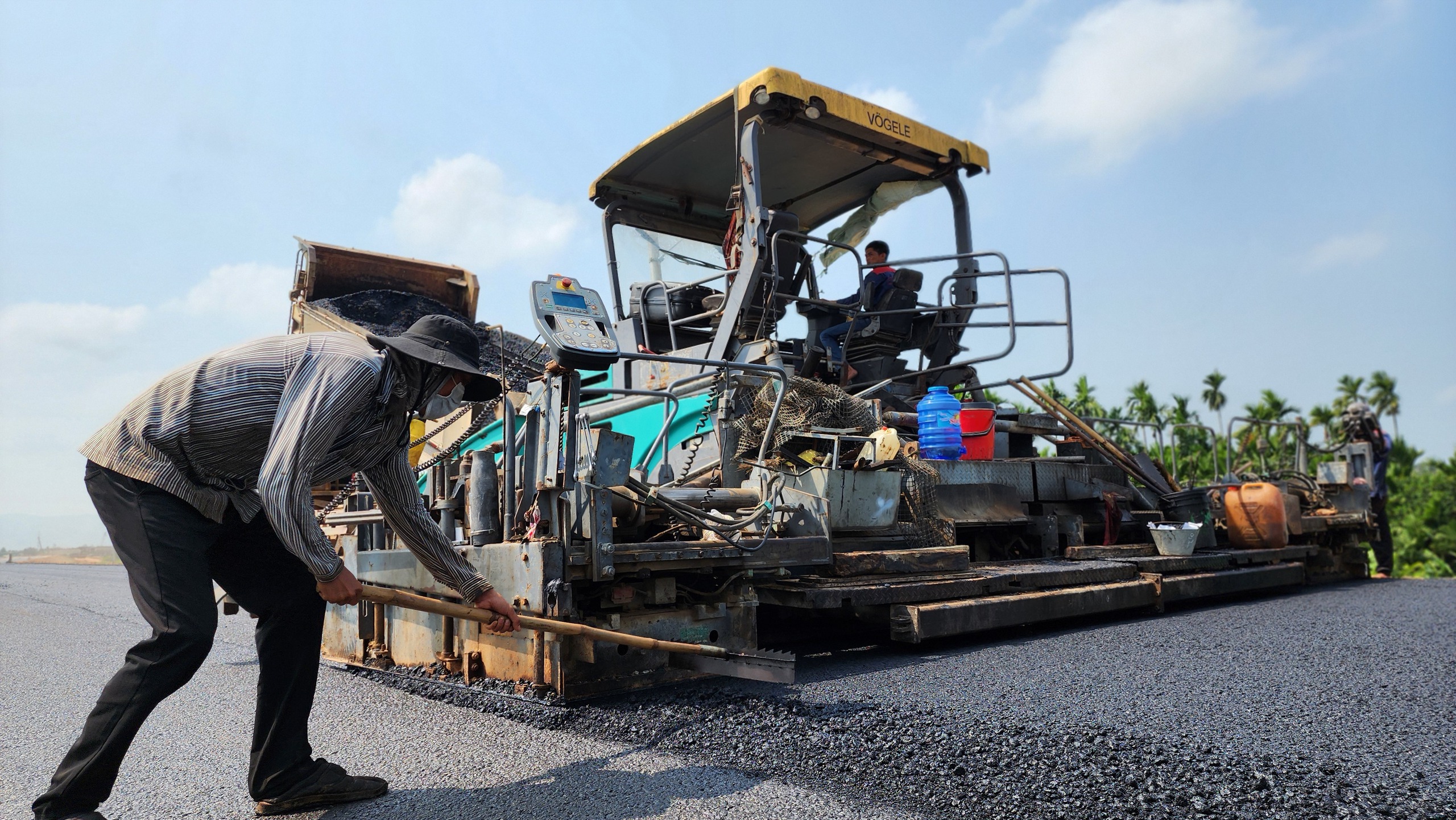

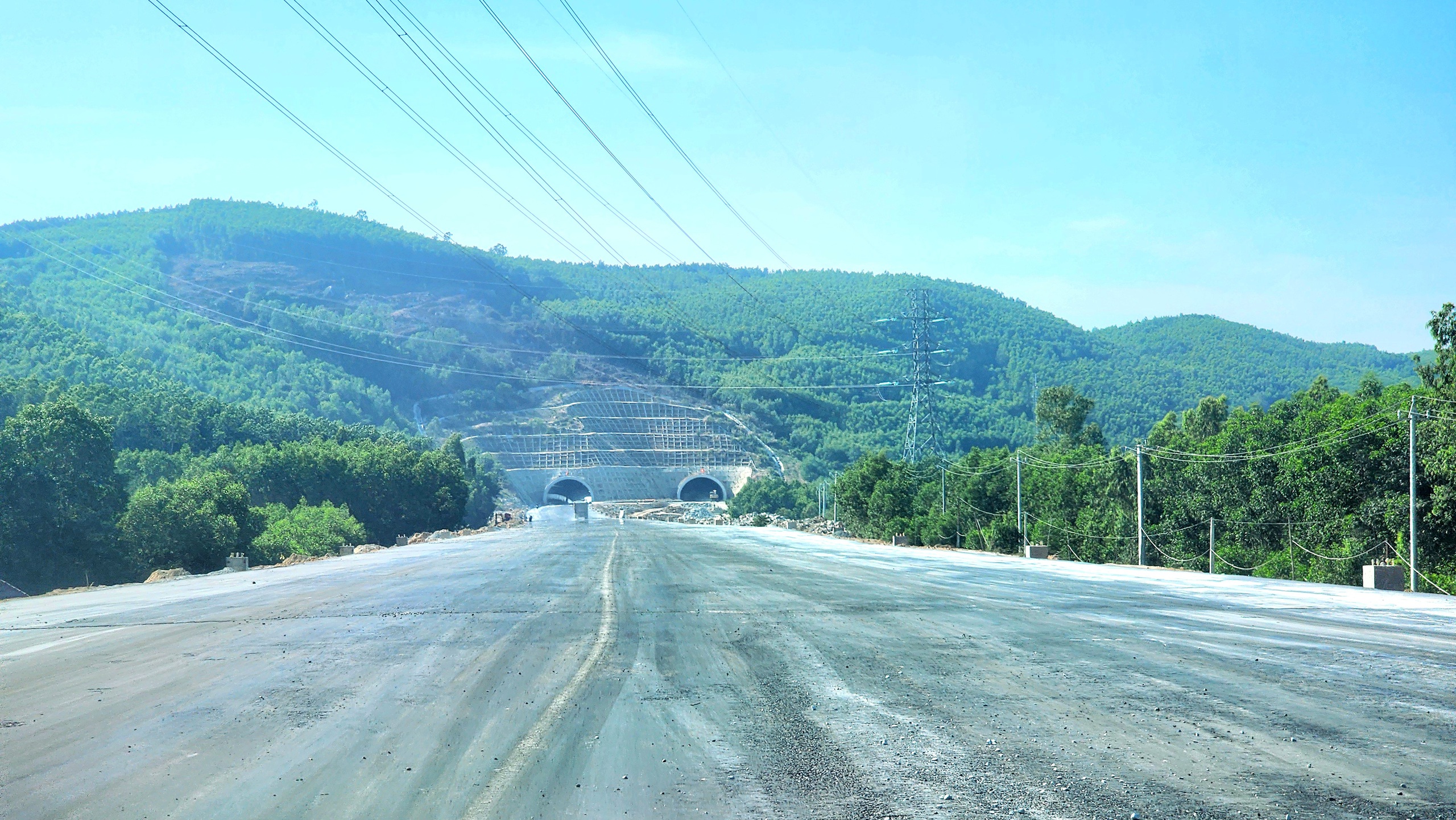

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 3.

Hầu hết bê tông nhựa được nhà thầu Đèo Cả chuẩn bị tại chỗ từ hệ thống trạm trộn lắp đặt dọc tuyến. Nguồn đá được lấy từ mỏ đá An Hội (Nghĩa Kỳ, Tư Nghĩa) và mỏ Vạn Lý (Phổ Phong, thị xã Đức Phổ).

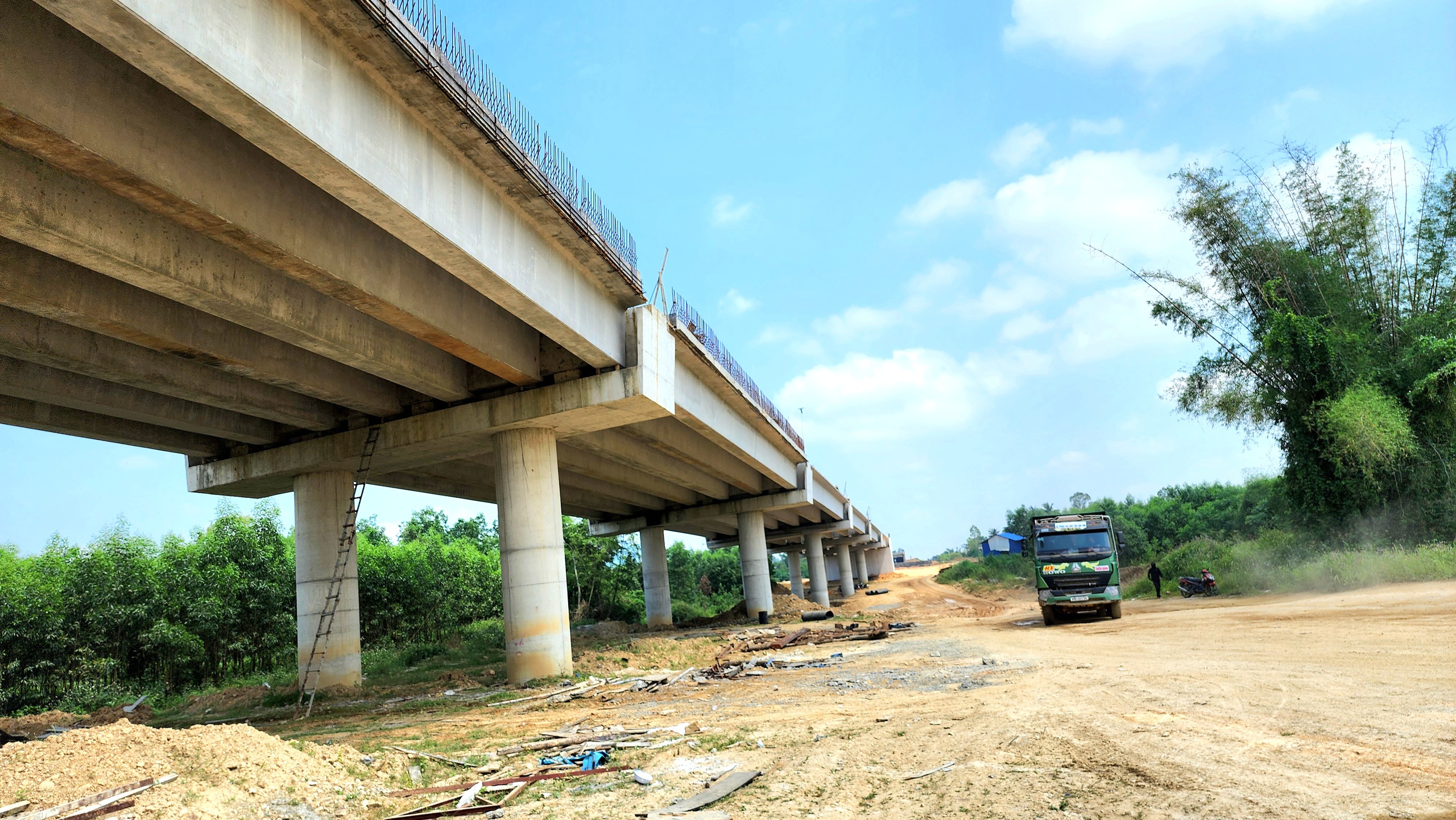

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 4.

Tổng giám đốc Công ty CP Tập đoàn Đèo Cả Ngọ Trường Nam cho biết, đã thảm bê tông nhựa hơn 13km. Đơn vị đang bố trí nhiều mũi thi công đảm bảo nền đường sau cấp phối đá dăm gia cố xi măng, thí nghiệm đảm bảo yêu cầu kỹ thuật thì tổ chức thảm bê tông nhựa.

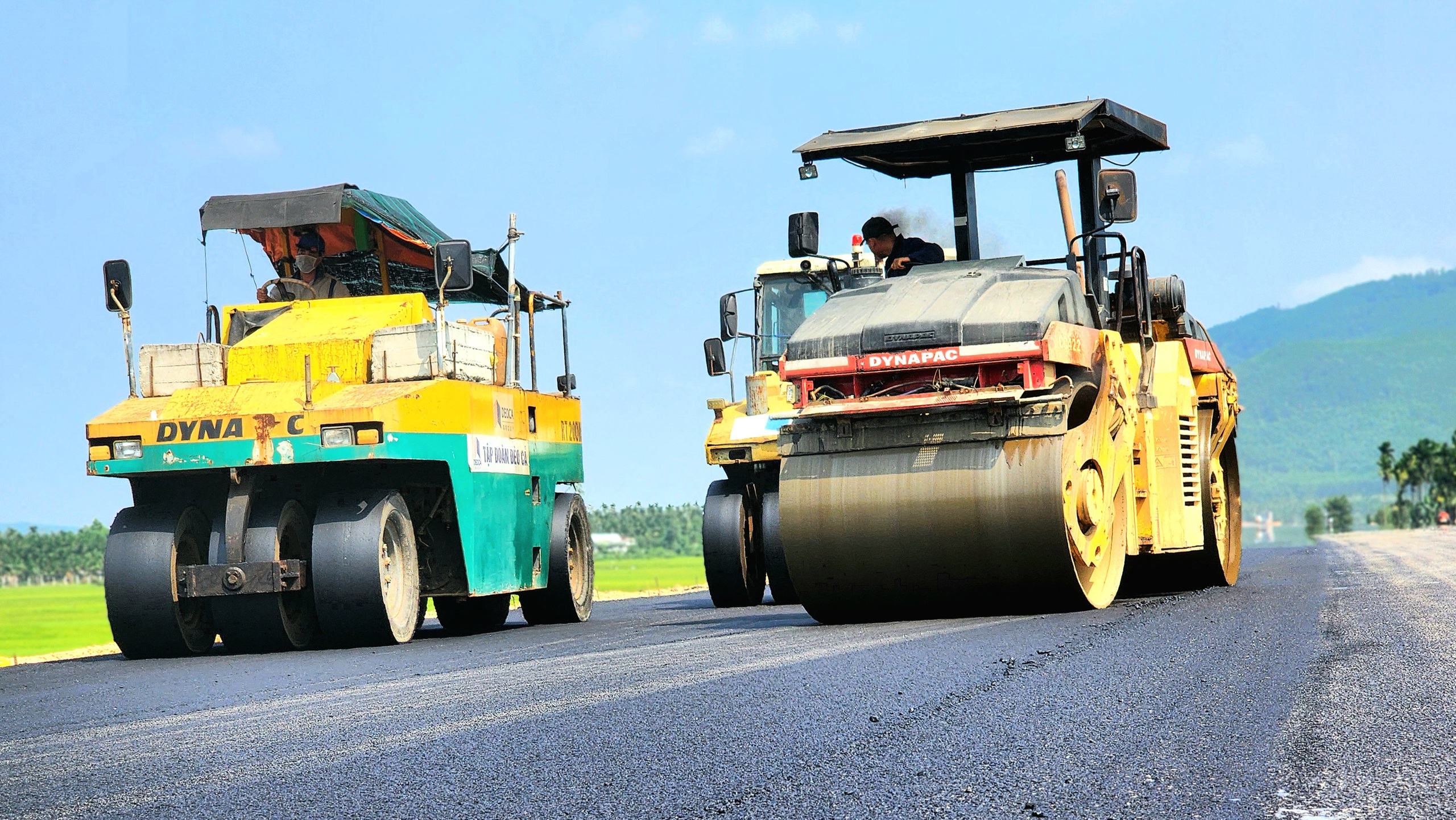

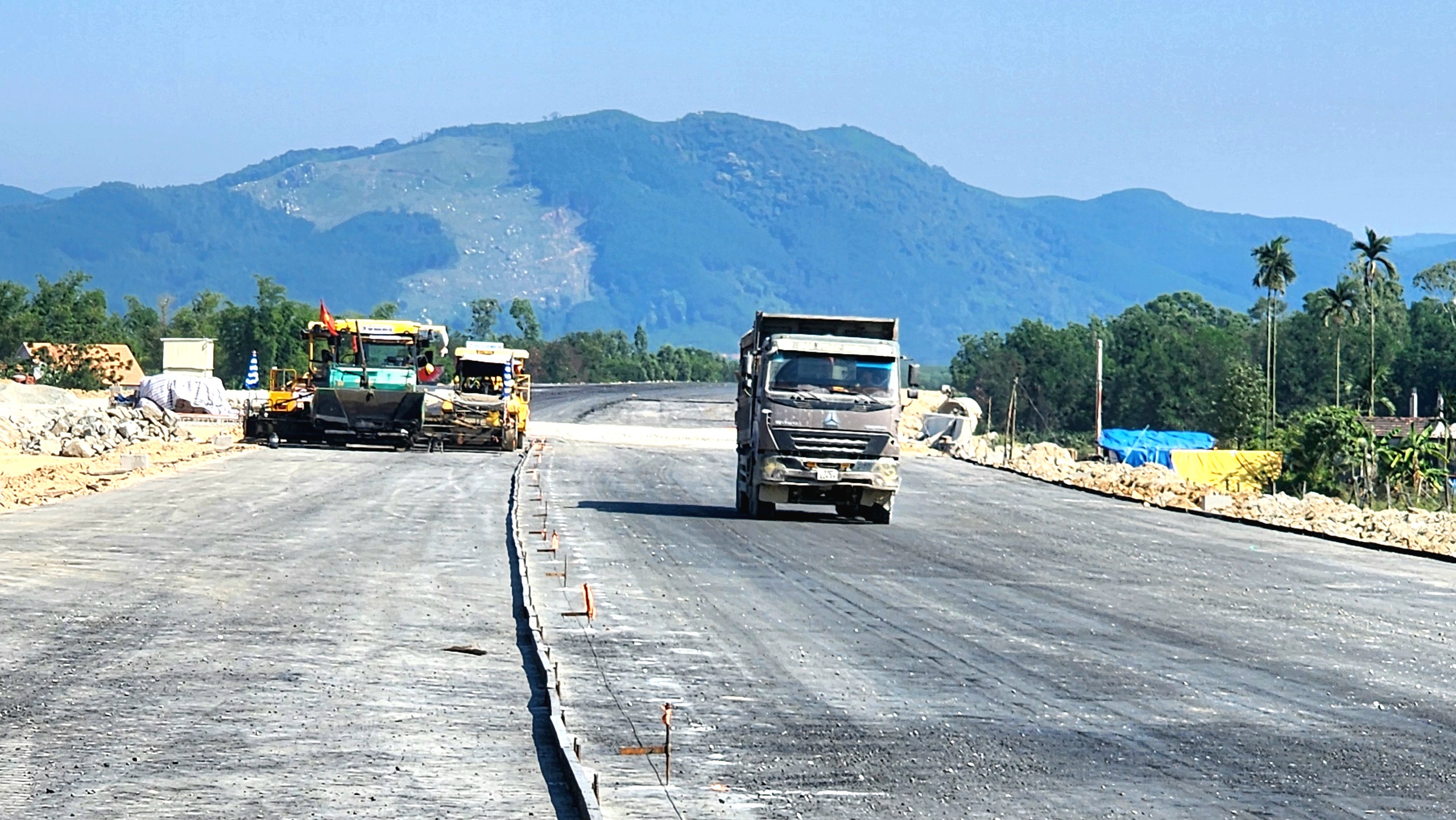

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 5.

Ngoài hạng mục hầm xuyên núi, công tác nền đường được xem là mấu chốt, quyết định tiến độ dự án giai đoạn hiện nay; hiện cấp phối đá dăm trên 61km và cấp phối đá dăm gia cố xi măng gần 20km.

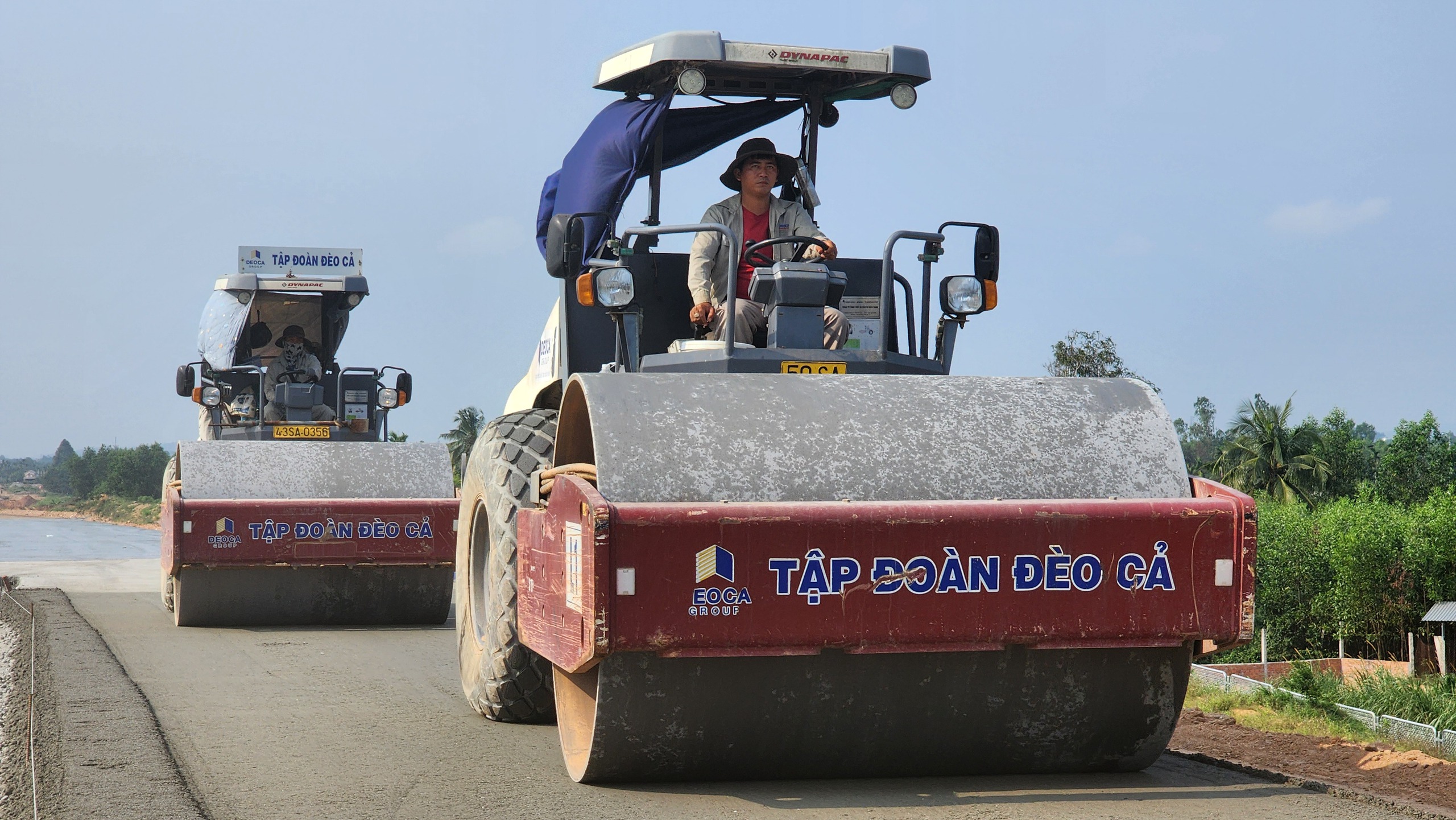

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 6.

Trong kỳ nghỉ lễ, trên công trường dự án, công nhân, kỹ sư, lái máy vẫn miệt mài "3 ca, 4 kíp" với gần 50 mũi thi công dọc tuyến.

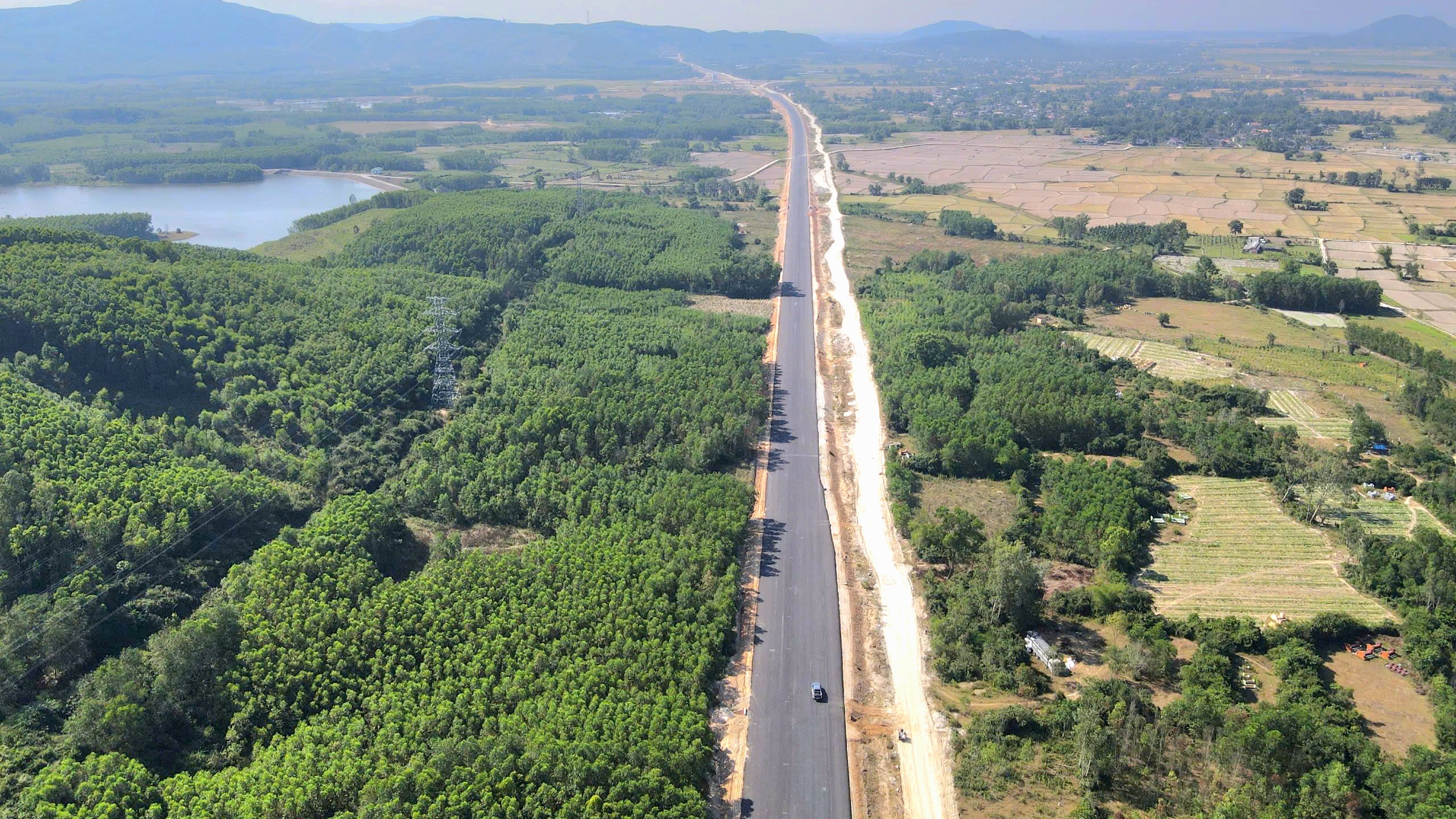

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 7.

Nhiều vị trí trên tuyến sẵn sàng cho thảm bê tông nhựa mặt đường.

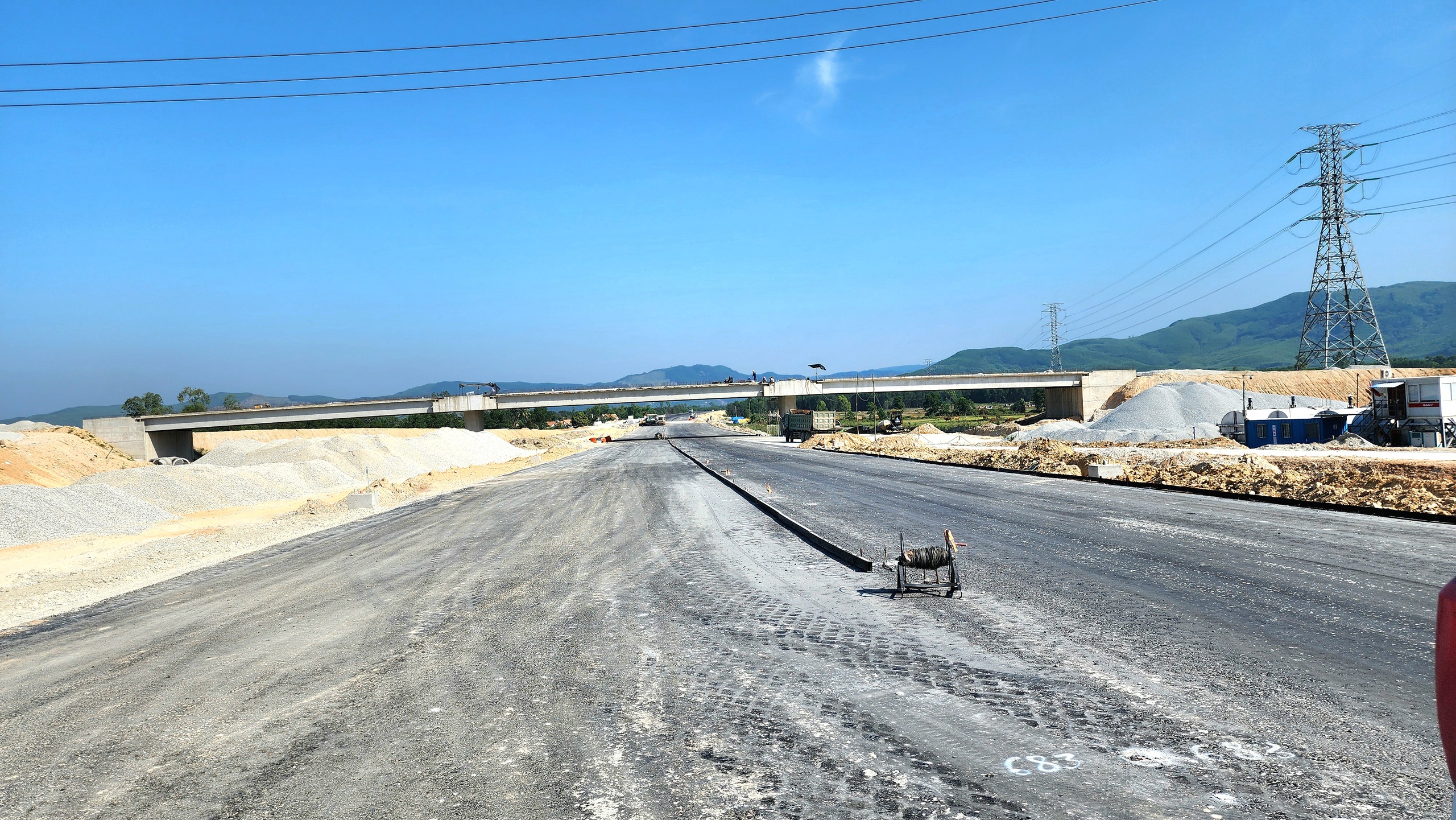

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 8.

Trong khi đó, việc chậm bàn giao mặt bằng, khó khăn về nguồn vật liệu, thời tiết cuối năm 2024, đầu năm 2025 mưa nhiều... dẫn đến chưa hoàn thành đắp nền. Nhà thầu đang tăng tốc thi công bù sản lượng.

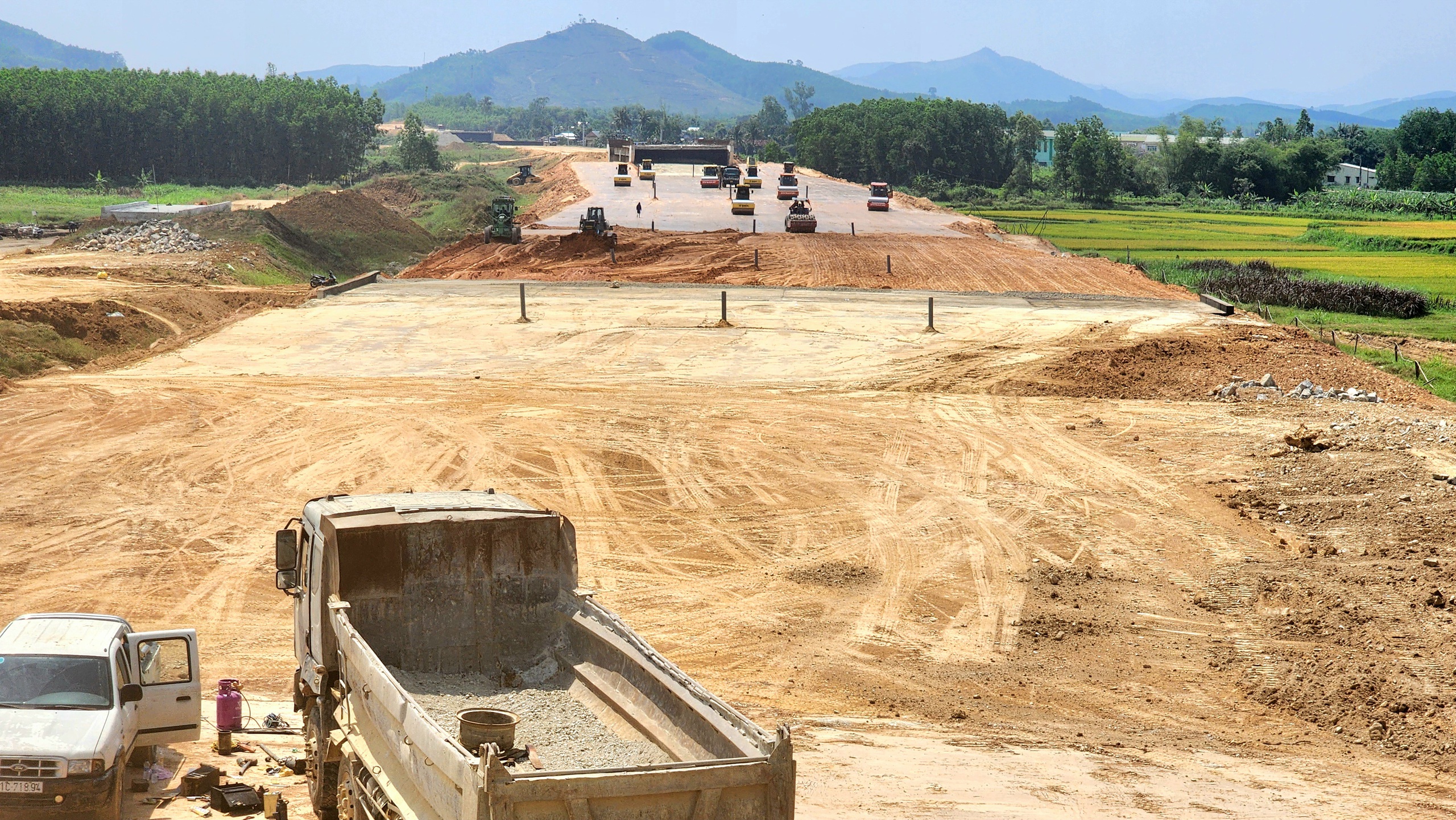

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 9.

Dọc công trường, nhà thầu bố trí gần 3.900 nhân sự cùng hơn 1.500 đầu máy thiết bị, triển khai đồng loạt 50 mũi thi công ngày đêm để đảm bảo cơ bản hoàn thành công trình trong năm 2025 như chỉ đạo của Thủ tướng Phạm Minh Chính và Phó Thủ tướng Nguyễn Hòa Bình.

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 10.

Dọc tuyến có 77 hạng mục cầu các loại. Đến nay, những cầu chính cơ bản hoàn thành lao lắp dầm, nhà thầu đang tổ chức thi công bản mặt cầu. Riêng một số cầu khác đã hoàn thành đổ trụ, lên xà mũ, sẵn sàng lao lắp.

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 11.

Đối với hạng mục 3 hầm xuyên núi, nhà thầu Đèo Cả đang hoàn thiện hệ thống điện, chữa cháy... ở hầm số 1 và 2. Với hầm số 3, nhà thầu đã hợp long ống hầm phải, đang dốc toàn lực thông ống hầm trái ngay trong quý II/2025.

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 12.

Hiện nay, cao tốc Quảng Ngãi - Hoài Nhơn thi công đạt khoảng 60% trong số hơn 13.300 tỷ đồng vốn xây lắp. Nhà thầu đang tăng tốc thi công, rút ngắn thời gian hoàn thành dự án so với hợp đồng ký kết.

Nhà thầu dốc toàn lực hoàn thiện cao tốc Quảng Ngãi - Hoài Nhơn- Ảnh 13.

Tổng giám đốc Công ty CP Tập đoàn Đèo Cả Ngọ Trường Nam cho hay, thời tiết thuận lợi cho công tác thi công nền đường, nhà thầu đang dốc toàn lực về con người, thiết bị, tài chính để tăng tốc thi công với giải pháp cuốn chiếu, làm đến đâu hoàn thiện đến đó, đảm bảo cuối năm 2025 cơ bản hoàn thành dự án.
