Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?

Thời sự

Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?

03/08/2025, 08:00

Hàng trăm kỹ sư, công nhân đang ngày đêm bám trụ trên tuyến đường dây 500kV Lào Cai - Vĩnh Yên vượt thời tiết khắc nghiệt, đẩy nhanh tiến độ thi công và giải phóng mặt bằng, quyết tâm đóng điện trước ngày 19/8 theo chỉ đạo của Thủ tướng Chính phủ.

Thi công giữa thời tiết bất lợi

Dự án tuyến đường dây 500kV Lào Cai - Vĩnh Yên là dự án trọng điểm quốc gia, nối vùng phát điện biên giới với hệ thống truyền tải trung tâm, đang bước vào giai đoạn nước rút, hướng tới mục tiêu đóng điện vào ngày 19/8 theo yêu cầu của Thủ tướng Chính phủ.

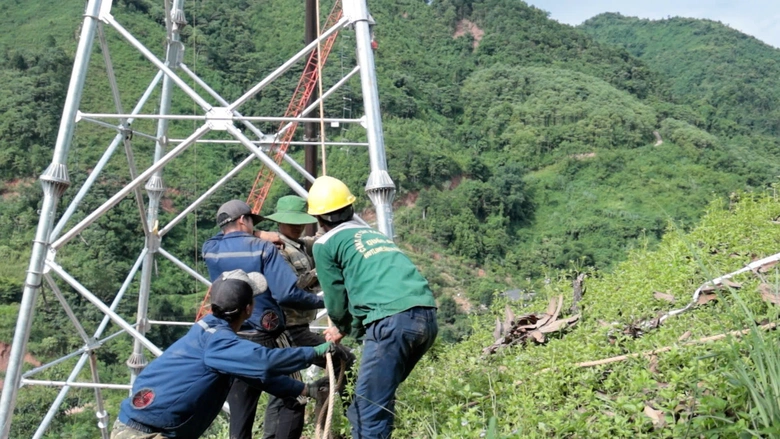

Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?- Ảnh 1.

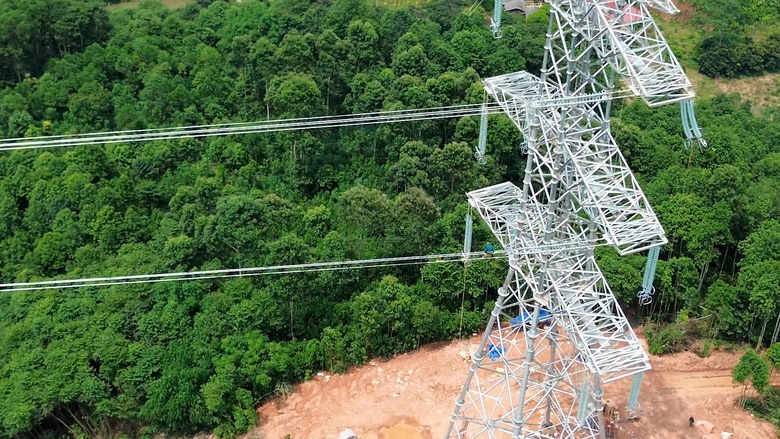

Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?- Ảnh 2.

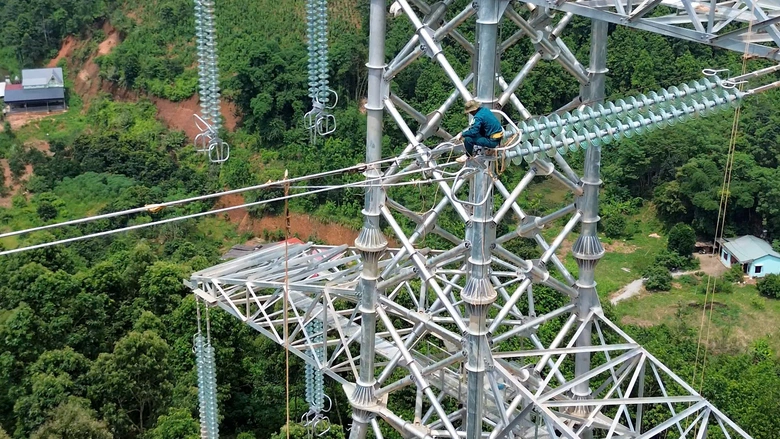

Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?- Ảnh 3.

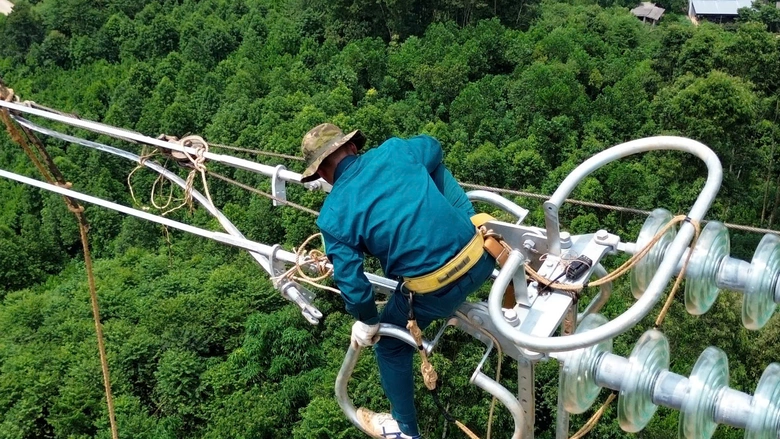

Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?- Ảnh 4.

Dự án trọng điểm quốc gia nối vùng phát điện biên giới với hệ thống truyền tải trung tâm đang bước vào giai đoạn nước rút, hướng tới mục tiêu đóng điện vào ngày 19/8.

Theo ghi nhận phóng viên Báo Xây dựng, tại gói thầu số 2HH-DZ500LC thuộc địa phận 4 xã Thượng Hà, Bảo Yên, Xuân Hòa, Phúc Khánh (tỉnh Lào Cai), ông Triệu Quốc Trưởng, kỹ thuật Ban Tiền phương Lào Cai, Ban Điều hành dự án cho biết: “Đến ngày 31/7, chúng tôi đã hoàn thành 100% công tác đúc móng (47/47 vị trí). Đến nay đã dựng xong 27 vị trí cột, 20 vị trí còn lại đang được đồng loạt thi công. Song song, các công tác chuẩn bị kéo rải dây như dựng giàn giáo, vận chuyển dây dẫn, phụ kiện cách điện, thỏa thuận giao chéo, xin phép vượt đường QL70 cũng đã hoàn tất”.

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có tổng chiều dài gần 230km, đi qua Lào Cai và Phú Thọ, với tổng vốn đầu tư hơn 7.400 tỷ đồng.

Khi hoàn thành, công trình không chỉ góp phần bảo đảm an ninh năng lượng, mà còn là biểu tượng cho sức mạnh của sự đồng lòng từ chính quyền, người dân đến thanh niên và lực lượng vũ trang Lào Cai.

Theo ông Trưởng, mọi khâu từ tổ chức, nhân lực đến hậu cần đều được chuẩn bị kỹ lưỡng, mục tiêu cao nhất là khép néo toàn tuyến và sẵn sàng kéo dây ngay khi điều kiện cho phép. “Nhà thầu cam kết huy động tối đa lực lượng, thi công 3 ca liên tục nếu cần, để kịp tiến độ đóng điện ngày 19/8 theo chỉ đạo của Chính phủ”.

Không chỉ riêng gói thầu số 2, trên toàn tuyến, vài trăm cán bộ, công nhân của EVN và các công ty truyền tải điện thành viên đang khẩn trương tham gia thi công. Trong đó, Công ty Truyền tải điện 1 (PTC1) đã thành lập 15 tổ công tác, với hơn 400 người từ các đội truyền tải trực thuộc. Hiện, 5 tổ đã tiếp cận công trường, triển khai dựng cột tại các vị trí được giao; các tổ còn lại đang san gạt đường vào, tổ hợp thiết bị.

Ông Hoàng Xuân Khôi, Phó Giám đốc PTC1 cho biết: “Chúng tôi xác định đây là nhiệm vụ chính trị đặc biệt. Dự án không chỉ truyền tải điện mà còn truyền tải trách nhiệm, kỷ luật và niềm tin của ngành điện lực đối với quốc gia”.

Tại khu vực xã Minh Chuẩn (Lào Cai), Công ty Truyền tải điện 2 (PTC2) cũng đang thi công các vị trí VT106, VT111, VT116 với 3 tổ đội, gồm 72 kỹ sư, công nhân. “Địa hình đồi núi hiểm trở, vận chuyển thiết bị mất rất nhiều công sức. Có khi phải cắt nhỏ từng đoạn ống thép rồi gùi bộ vào công trường. Công ty Truyền tải điện 3 (PTC3) cũng đưa hơn 90 người đến các vị trí thuộc xã Minh Xuân, triển khai đồng thời cả dựng cột và chuẩn bị kéo dây", ông Nguyễn Đăng Quang, Trưởng phòng Kỹ thuật PTC2, chia sẻ.

Huy động sức dân

Hiện, còn một số hộ chưa đồng thuận do vướng mắc về giá, thủ tục bồi thường, yêu cầu hỗ trợ đất tái canh tác hoặc chưa hiểu rõ chính sách. Để tháo gỡ, EVN đã phối hợp chính quyền các xã thành lập tổ công tác bám bản, đối thoại trực tiếp từng hộ, vận động mềm dẻo, kiên trì thuyết phục.

Theo ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý Dự án Điện 1, Giám đốc Ban Điều hành đến đầu tháng 8, đã bàn giao khoảng 85% mặt bằng, đủ điều kiện thi công nhiều đoạn. Một số điểm còn vướng đang được gấp rút xử lý. “Chúng tôi chủ trương không chờ đợi mà tổ chức thi công cuốn chiếu, chỗ nào sạch mặt bằng là vào dựng ngay, song song tiếp tục giải tỏa phần còn lại”.

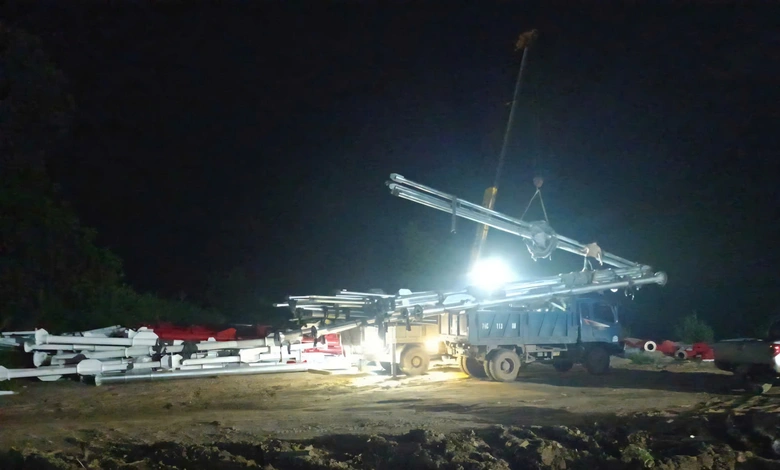

Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?- Ảnh 5.
Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?- Ảnh 6.

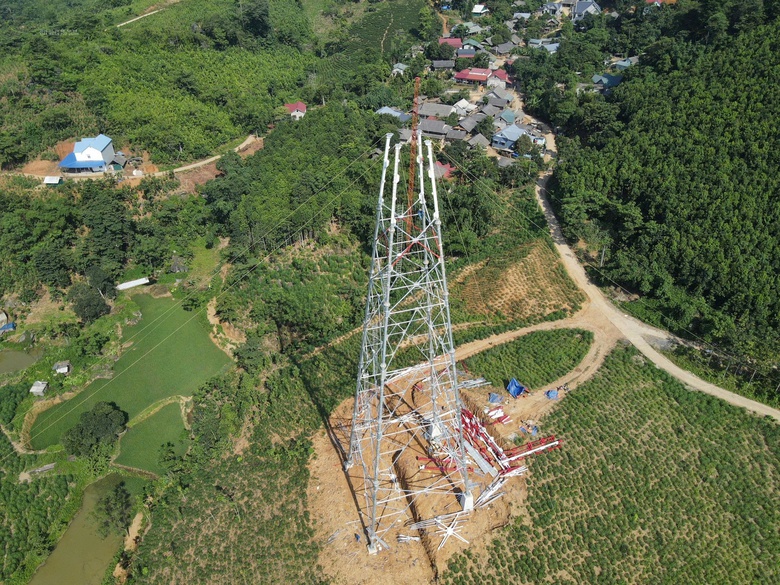

Tiến độ đường dây 500kV đoạn qua tỉnh Lào Cai hiện ra sao?- Ảnh 7.

Những công nhân phải tranh thủ từng bữa ăn, giấc ngủ tại công trường để hoàn thành vào ngày 19/8.

Đáng quý hơn, trên những đỉnh đồi, người dân địa phương cũng chung tay hỗ trợ. Gia đình ông Nguyễn Quang Ngồi (xã Lâm Thượng, Lào Cai) đã trở thành nơi tránh mưa, nghỉ ngơi cho hàng chục kỹ sư, công nhân dựng cột mỗi khi thời tiết trở xấu. “Họ làm điện cũng là làm cho bà con mình. Có cơm cùng ăn, có nhà cùng ở, để dự án sớm xong” ông Ngồi nói.

Tại vị trí cột VT140, kỹ sư Lê Văn Du kể: “Đường lên đỉnh đồi hơn 2km, mưa xuống thì trơn như bôi mỡ. Xe không lên nổi, anh em phải vác từng mét dây cáp, từng thanh sắt, có lúc phải kéo tay qua mỏm đá. Gian khổ nhưng ai cũng quyết tâm không chậm nhịp tiến độ”.

Trên công trường, Ban Điều hành đã triển khai đầy đủ phương châm “4 tại chỗ”, sẵn sàng ứng phó với thiên tai, mưa lớn. Hệ thống thiết bị, vật tư được phân bổ đều, lưu trữ an toàn. Tất cả cán bộ kỹ thuật, chỉ huy đều túc trực tại chỗ, duy trì liên lạc, kiểm soát từng mũi thi công.

Cả tuyến đang bước vào giai đoạn nước rút: khép néo, kéo dây, nghiệm thu, đóng điện. Dự kiến, sau ngày 12/8 sẽ tiến hành đồng loạt các mũi kéo dây chính thức.

Dự án đường dây 500kV Lào Cai - Vĩnh Yên không chỉ nối liền Tây Bắc với lưới điện quốc gia mà còn nối hàng ngàn bàn tay, nối ý chí và tinh thần “không lùi bước trước gian khó". Mỗi cột điện vươn lên giữa núi rừng là một minh chứng cho nỗ lực không mỏi của người ngành điện từ chỉ huy đến công nhân, từ người dân đến chính quyền cơ sở để dòng điện kịp sáng trước 19/8.
