Khẩn trương xử lý sự cố
Chiều 2/12, ông Nguyễn Thống Nhất, Giám đốc Sở Công thương tỉnh An Giang cho biết, ngay sau khi có chỉ đạo từ lãnh đạo UBND tỉnh An Giang, Sở Công thương đã phối hợp cùng Sở Xây dựng, UBND phường Tô Châu, Tổng Công ty Điện lực Miền Nam, Công ty Điện lực An Giang; các nhà thầu thi công và các đơn vị liên quan tổ chức đánh giá thực địa nơi xảy ra sự cố tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc.

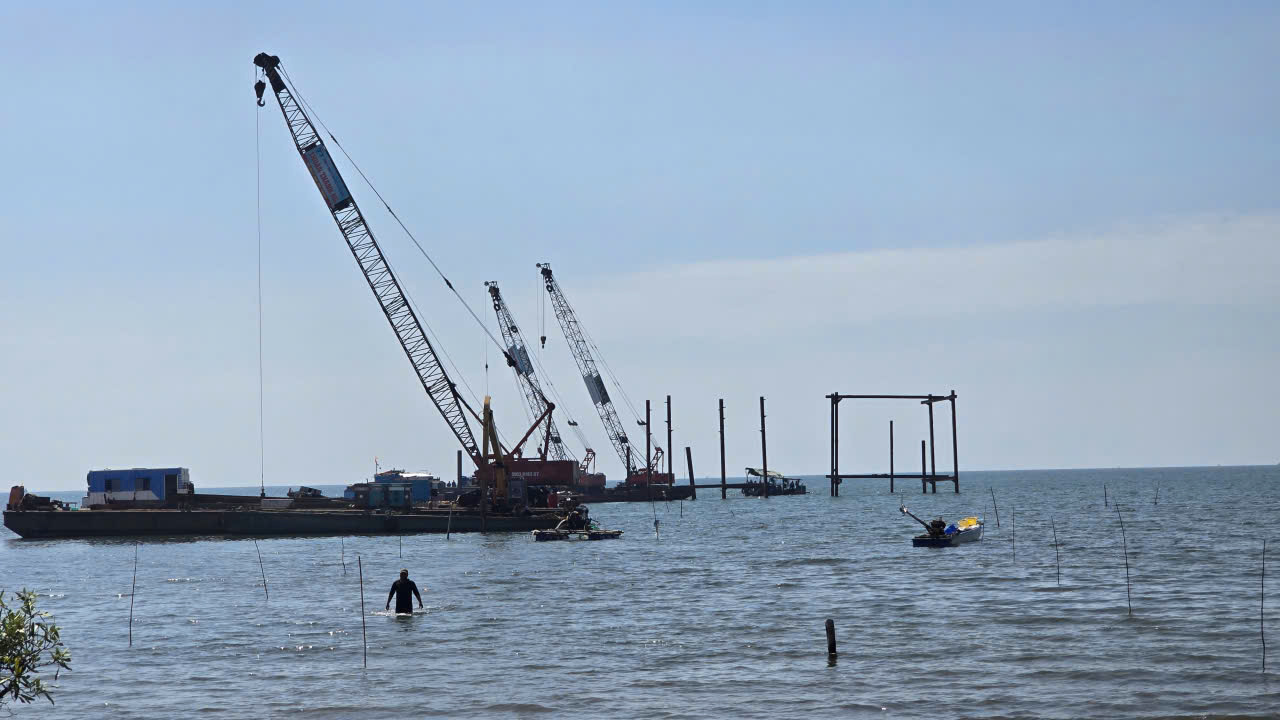

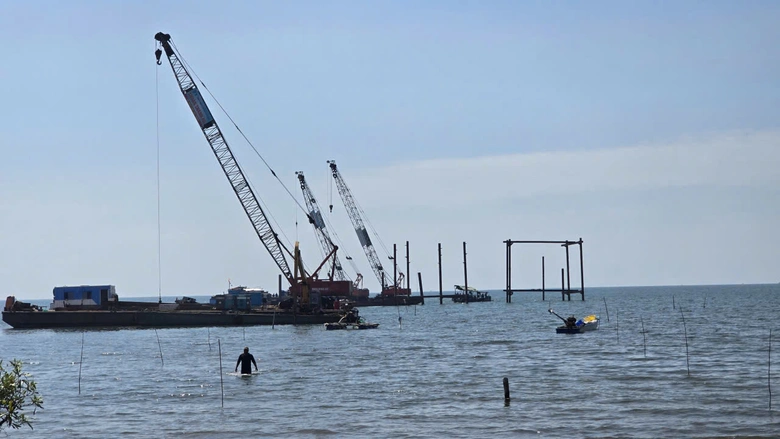

Hiện trường với 2 sà lan cẩu lớn ép cọc trên biển Hà Tiên thuộc phường Tô Châu, tỉnh An Giang trúng tuyến cáp điện ngầm gây sự cố mất điện diện rộng ở đặc khu Phú Quốc.
Ông Nguyễn Thống Nhất cho biết, lúc 13h15 ngày 29/11 đã xảy ra sự cố trên tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc, dẫn đến mất điện diện rộng tại nhiều khu vực trên địa bàn đặc khu Phú Quốc bao gồm Dương Đông, Cửa Cạn, Cửa Dương, Hàm Ninh và toàn bộ khu vực Bắc đảo với hơn 30.000 hộ.
Nguyên nhân sự cố cáp ngầm 110kV là do Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG đang thi công ép cọc thép sàn đạo cách bờ biển Hà Tiên khoảng 300 - 400m trong hành lang an toàn tuyến cáp, thuộc dự án Đường trục chính ven biển vào trung tâm TP Hà Tiên cũ.
"Vùng biển này đã được Tổng công ty Bảo đảm an toàn hàng hải miền Nam thông báo về khu vực hoạt động công trình tuyến cáp điện ngầm và hướng dẫn các phương tiện thủy tuyệt đối không được thả neo, rà neo, hoặc thả lưới đánh bắt thủy hải sản trong khu vực có bề rộng khoảng 500m tính về mỗi phía dọc tuyến cáp. Sau kiểm tra, xác định công tác ép cọc thép sàn đạo M1.5-4 (toạ độ 1142837, 501621) là nguyên nhân sự cố cáp ngầm 110kV", ông Nhất nói.

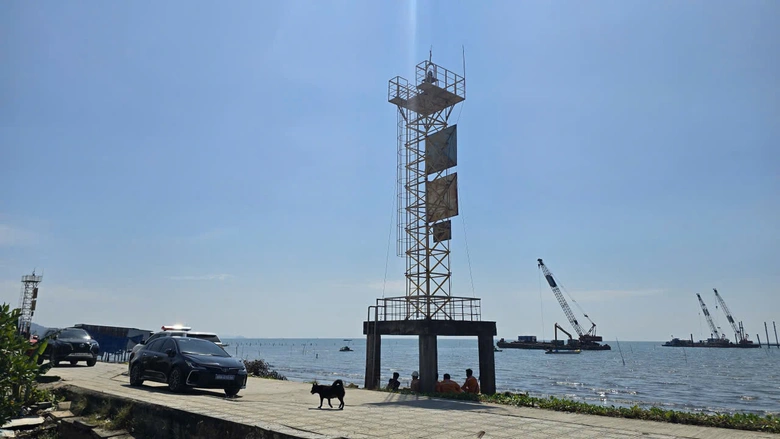

Hai trụ tháp đèn cảnh báo khu vực hành lang an toàn tuyến cáp điện ngầm vượt biển Hà Tiên - Phú Quốc.
Do sự cố, Công ty Điện lực An Giang đã phải cô lập cáp ngầm. Để cấp điện tạm thời, giảm thiểu mất điện, Công ty điện lực An Giang đã thực hiện các thao tác chuyển một phần phụ tải từ trạm biến áp 110 kV Phú Quốc sang nhận điện của trạm biến áp 110kV Nam Phú Quốc qua đường dây 22kV để khôi phục cấp điện đến mức tối đa có thể cho người dân. Tuy nhiên khả năng chuyển tải chỉ khoảng 36MW so với nhu cầu phụ tải tải trước khi bị sự cố là 76MW (khoảng 47,4%).
Hiện tại, dù đã thực hiện chuyển tải sang trạm 110kV Nam Phú Quốc và vận động khách hàng vận hành máy phát dự phòng, nhiều khu vực vẫn tiếp tục mất điện do phụ tải lớn và bán kính cấp điện kéo dài (hơn 40km).
"Ngành điện đã huy động toàn bộ máy phát di động của ngành điện trong khu vực miền Nam, đã có 20 máy phát điện, công suất khoảng 3,55MWA để cấp điện cho khu vực Gành Dầu (Bắc Phú Quốc). Hiện tại toàn bộ khách hàng sinh hoạt, dân sinh đã được cấp điện, trong đó khách hàng khu vực Bắc Phú Quốc được cấp điện luân phiên khoảng 7.530 khách hàng", đại diện Công ty Điện lực An Giang thông tin.

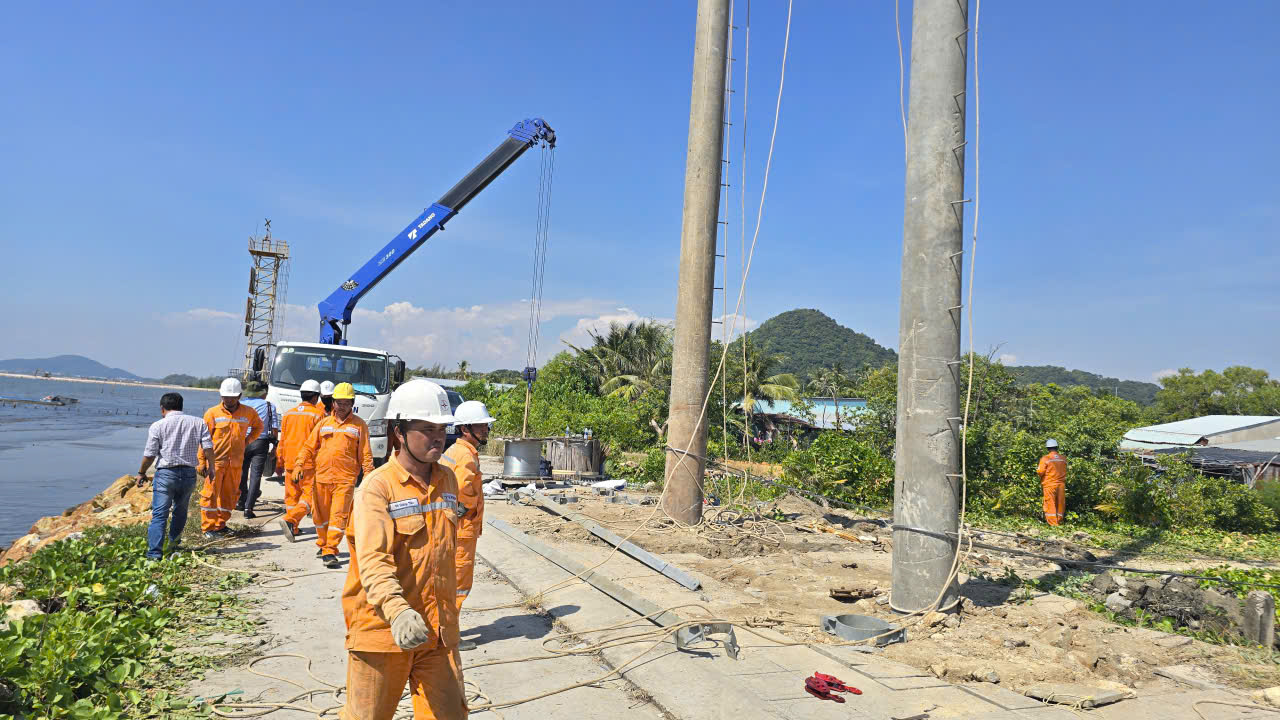

Điện lực An Giang khẩn trương thi công trụ và đường dây nổi xử lý sự cố cáp ngầm tại khu vực điểm đầu tuyến cáp điện ngầm, thuộc bờ biển Hà Tiên.
Mất 10 ngày đấu nối lại tuyến cáp
Theo Tổng công ty Điện lực Miền Nam, sau khi tham vấn ý kiến các đơn vị chuyên môn, các công ty có kinh nghiệm, năng lực thi công, xử lý cáp ngầm 110kV trên cả nước, đã thống nhất phương án xử lý sự cố trên.

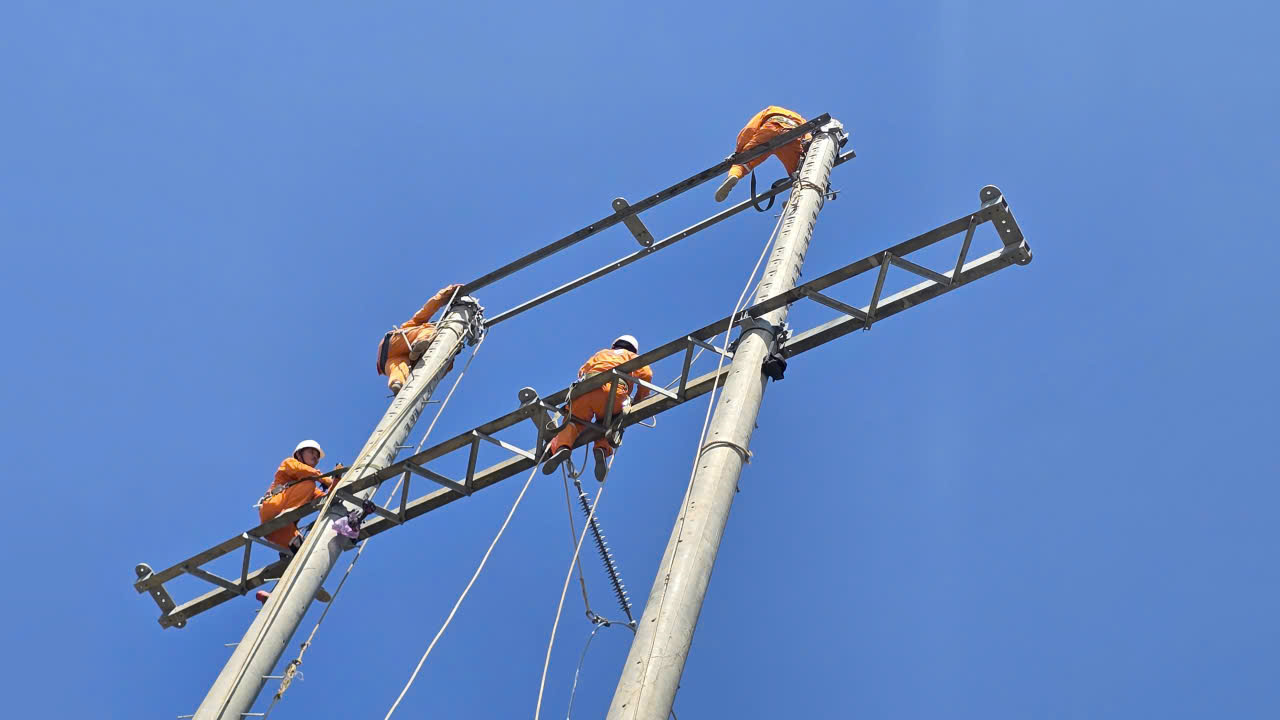

Tại hiện trường, Công ty Điện lực An Giang đã cho thi công các trụ nổi đấu nối từ quốc lộ 80 xuống bờ biển nơi điểm đầu tuyến cáp ngầm, thuộc phường Tô Châu, tỉnh An Giang. Các công nhân - kỹ thuật cho biết, đã thi công cả ngày lẫn đêm để lắp dựng những trụ điện trên bờ biển. Sau đó, đơn vị tiếp tục lắp dựng 4 trụ tạm và 1 sàn đạo để kéo đường dây nổi 110kV từ trụ tiếp bờ đến vị trí đấu nối cáp ngầm bị sự cố.
"Tất cả xáng thổi, tàu bè, thợ lặn đã được huy động tới hiện trường chờ để tiến hành thổi cát và kéo cáp ngầm lên khỏi mặt nước, sẽ dùng máy cắt chuyên dụng cắt đôi cáp ngầm tại vị trí bị sự cố.
Sau khi cắt bỏ đoạn hư hỏng, xử lý, lắp đặt đầu cáp ngầm, từ vị trí dựng sàn đạo sẽ tiến hành đấu nối đường dây nổi với cáp ngầm 110kV hướng đi Phú Quốc. Nhiều công tác sẽ tiến hành song song để đẩy nhanh tiến độ. Tổng thời gian xử lý khắc phục sự cố khoảng 10 ngày", một thợ điện tại hiện trường cho biết.

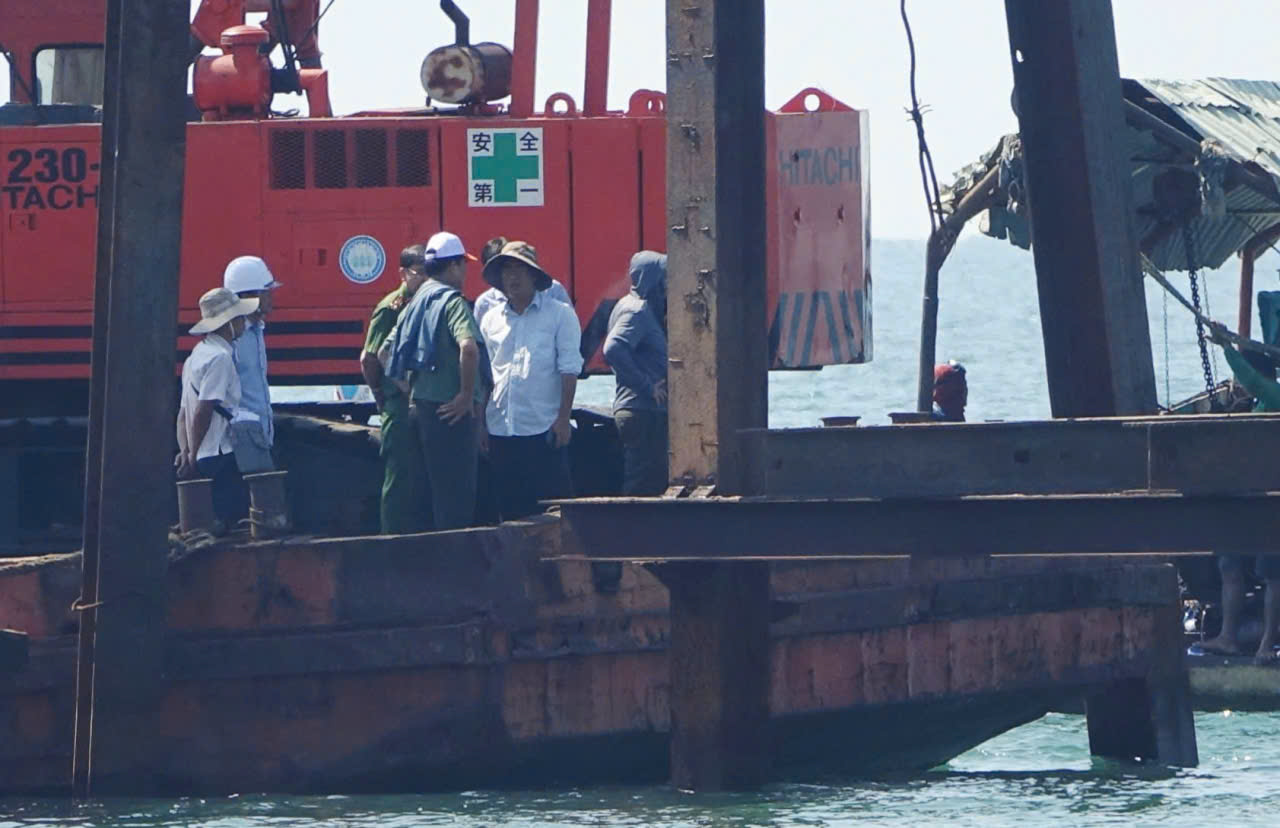

Các thợ điện khẩn trương thực hiện các công việc cần thiết, sau khi Công an vào cuộc làm việc với đơn vị thi công, các đơn vị liên quan, để sẵn sàng triển khai các bước tiếp theo xử lý sự cố.

Lực lượng Công an tỉnh An Giang có mặt kiểm tra hiện trường ép cọc trên biển Hà Tiên gây ảnh hưởng tuyến cáp điện ngầm.
Trả lời phóng viên Báo Xây dựng, ông Lê Việt Bắc, Giám đốc Sở Xây dựng tỉnh An Giang cho biết, sự cố ép cọc trên biển Hà Tiên thuộc dự án Đường trục chính ven biển vào trung tâm TP Hà Tiên (cũ) có tổng mức đầu tư 1.400 tỷ đồng, do Sở Xây dựng làm chủ đầu tư.
Dự án do liên doanh Công ty TNHH Tuấn Hiền - Công ty TNHH Trường Phát - Công ty CP Cầu đường 10 - Công ty CP Hà Đô 1 - Công ty CP thương mại, đầu tư và xây dựng Thái Sơn trúng thầu. Tuy nhiên, đơn vị thi công ép cọc là Công ty TNHH Tư vấn thiết kế xây dựng Thuận Thành KG.
