Gia Lai: GRDP tăng cao nhất lịch sử, xây dựng tiếp tục là động lực tăng trưởng

Gia Lai: GRDP tăng cao nhất lịch sử, xây dựng tiếp tục là động lực tăng trưởng

-

GRDP 6 tháng đầu năm của Gia Lai tăng 8,21% - mức cao nhất từ trước đến nay. Tuy nhiên, lãnh đạo tỉnh cho rằng dư địa tăng trưởng vẫn còn lớn, đồng thời yêu cầu đẩy nhanh giải ngân đầu tư công, tháo gỡ điểm nghẽn và tăng tốc các dự án trọng điểm.

Xây dựng, đầu tư công là động lực tăng trưởng

Chiều 14/7, UBND tỉnh Gia Lai tổ chức Hội nghị trực tiếp kết hợp trực tuyến toàn tỉnh nhằm đánh giá tình hình phát triển kinh tế - xã hội 6 tháng đầu năm và triển khai nhiệm vụ trọng tâm 6 tháng cuối năm 2026.

Gia Lai: Tăng trưởng cao nhất từ trước đến nay nhưng chưa đạt kỳ vọng - Ảnh 1.

Chủ tịch UBND tỉnh Gia Lai Phạm Anh Tuấn phát biểu tại Hội nghị.

Tại hội nghị, lãnh đạo tỉnh Gia Lai cho biết GRDP của tỉnh tăng 8,21% - mức cao nhất mà tỉnh Gia Lai đạt được từ trước đến nay. Trong đó, xây dựng tiếp tục được xác định là một trong những động lực quan trọng thúc đẩy tăng trưởng.

Ngành xây dựng ghi nhận mức tăng 11,47%, cao hơn nhiều so với các năm trước. Tuy nhiên, theo Chủ tịch UBND tỉnh Gia Lai Phạm Anh Tuấn, kết quả này vẫn chưa đạt kỳ vọng. Nguyên nhân là trong 6 tháng đầu năm có khoảng 50 dự án không thể khởi công đúng tiến độ, làm giảm dư địa tăng trưởng. Những vướng mắc xuất phát từ cả phía doanh nghiệp gặp khó khăn về nguồn lực và quá trình giải quyết thủ tục đất đai, pháp lý.

Đối với lĩnh vực xây dựng, tỉnh yêu cầu các doanh nghiệp chuyển đổi theo hướng sản xuất xanh, ứng dụng công nghệ tuần hoàn. Các nhà máy bê tông phải tái sử dụng toàn bộ nước và chất thải; vật liệu phế thải xây dựng sẽ được tái chế phục vụ san lấp và sản xuất cát nhân tạo nhằm nâng cao hiệu quả sử dụng tài nguyên, hướng tới phát triển bền vững.

Lãnh đạo tỉnh nhấn mạnh đầu tư công là "trụ cột tăng trưởng". Theo báo cáo, tổng kế hoạch vốn đầu tư công năm 2026 của Gia Lai là hơn 20.300 tỷ đồng. Đến ngày 10/7, địa phương đã giải ngân xấp xỉ 5.500 tỷ đồng, đạt gần 36% kế hoạch Thủ tướng Chính phủ giao và 27,4% kế hoạch HĐND tỉnh giao. Tiến độ giải ngân còn chậm do vướng mắc trong công tác bồi thường, giải phóng mặt bằng, bố trí tái định cư và thiếu nguồn vật liệu xây dựng.

Tuy nhiên, Chủ tịch UBND tỉnh Gia Lai Phạm Anh Tuấn cho rằng, tỷ lệ giải ngân thực tế cao hơn số liệu thống kê hiện nay do nhiều công trình đã hoàn thành khối lượng nhưng chưa hoàn tất thủ tục thanh toán.

Gia Lai: Tăng trưởng cao nhất từ trước đến nay nhưng chưa đạt kỳ vọng - Ảnh 2.

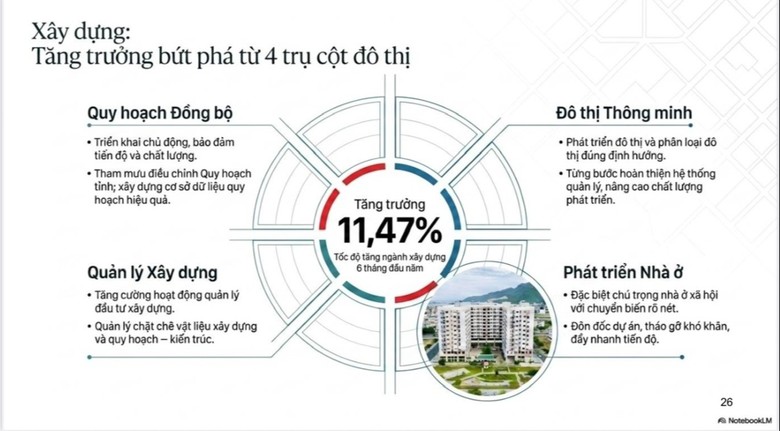

Ngành Xây dựng đạt mức tăng trưởng 11,47% trong 6 tháng đầu năm, tuy nhiên, lãnh đạo tỉnh cho rằng kết quả này vẫn chưa tương xứng với tiềm năng và kỳ vọng tăng trưởng.

"Hiện giải ngân vốn đầu tư công của Gia Lai nếu tính đúng, tính đủ khối lượng thì đến giờ này kể cả 9.100 tỷ đồng giải ngân cao tốc Quy Nhơn – Pleiku thì tỉnh giải ngân được 64,7% so với Chính phủ giao và 55,4% so với HĐND giao, là rất cao. Tuy nhiên, hiện nay mới ghi nhận hơn 35% vì có khối lượng rồi nhưng chưa thanh toán được. Chúng tôi cố gắng trong tháng 7 sẽ hoàn thành việc thanh toán. Nhìn chung, công tác giải ngân đầu tư công đang được thực hiện khá tốt, nhiều dự án trọng điểm triển khai rất ổn", Chủ tịch UBND tỉnh Phạm Anh Tuấn cho hay.

Người đứng đầu chính quyền tỉnh Gia Lai cũng cho rằng, tỉnh xác định không chạy theo thành tích giải ngân bằng mọi giá để tránh phát sinh sai phạm. Đối với các dự án không có khả năng giải ngân do nguyên nhân khách quan, nguồn vốn sẽ được điều chuyển sang những công trình có khả năng triển khai tốt hơn, đồng thời xem xét bố trí lại vào năm sau.

Để tạo bứt phá trong 6 tháng cuối năm, Gia Lai đặt mục tiêu ngành xây dựng tăng trưởng 15,2%. Các dự án trọng điểm phải tổ chức thi công theo tinh thần "3 ca, 4 kíp", làm việc xuyên ngày nghỉ, ngày lễ nhằm đẩy nhanh tiến độ, sớm hoàn thiện hạ tầng và tạo sức hút đối với các nhà đầu tư.

Bức tranh kinh tế nhiều điểm sáng, nhưng vẫn còn không ít điểm nghẽn

Cũng theo báo cáo tại hội nghị, thu hút đầu tư tiếp tục là điểm sáng khi trong 6 tháng đầu năm tỉnh đã thu hút 165 dự án, đạt 97,06% kế hoạch, gấp 2,42 lần cùng kỳ năm trước. Tổng vốn đăng ký đạt 164.749 tỷ đồng, tăng gấp 3,21 lần, gồm 163 dự án trong nước với tổng vốn 164.433 tỷ đồng và 2 dự án FDI với tổng vốn hơn 315 tỷ đồng.

Gia Lai: Tăng trưởng cao nhất từ trước đến nay nhưng chưa đạt kỳ vọng - Ảnh 3.

Bí thư Tỉnh ủy Gia Lai Thái Đại Ngọc phát biểu tại Hội nghị.

Du lịch cũng là một gam màu sáng trong bức tranh tăng trưởng 6 tháng đầu năm nhờ hiệu ứng Năm Du lịch Quốc gia 2026. Trong 6 tháng đầu năm, toàn tỉnh đón hơn 8,75 triệu lượt khách, tăng 18,5%; khách quốc tế đạt khoảng 129.300 lượt, tăng 78,6%. Tổng thu từ du lịch ước đạt 19.010 tỷ đồng, tăng 19% so với cùng kỳ.

Thu ngân sách Nhà nước cũng tăng 22,6%; riêng thu nội địa tăng gần 63%, phản ánh sự cải thiện về nội lực của nền kinh tế.

Chủ tịch UBND tỉnh Phạm Anh Tuấn cho hay: Ngay từ đầu năm, tỉnh xây dựng kịch bản tăng trưởng 2 con số và phân giao chỉ tiêu cụ thể tới từng sở, ngành, địa phương gắn với trách nhiệm người đứng đầu. Mô hình chính quyền 2 cấp dần vận hành trơn tru hơn, trí tuệ nhân tạo bắt đầu được đưa vào phục vụ công vụ.

Cùng với đó, tỉnh đẩy mạnh cải cách thủ tục hành chính, thực hiện mô hình đối thoại "5 cùng" với doanh nghiệp gồm cùng lắng nghe, cùng đồng hành, cùng chia sẻ, cùng tháo gỡ khó khăn và cùng hành động.

Gia Lai: Tăng trưởng cao nhất từ trước đến nay nhưng chưa đạt kỳ vọng - Ảnh 4.

Ông Vũ Mạnh Hùng, Trưởng ban đối ngoại của Hiệp hội doanh nghiệp châu Âu tại Việt Nam (EuroCham), Chủ tịch HĐQT Tập đoàn Hùng Nhơn phát biểu ý kiến, trình bày những khó khăn vướng mắc cũng như hiến kế cho tỉnh Gia Lai.

Bên cạnh những kết quả đạt được, lãnh đạo tỉnh nhìn nhận vẫn còn nhiều tồn tại cần khắc phục như quy mô nền kinh tế chưa tương xứng với tiềm năng; chưa có dự án động lực đi vào hoạt động; sản xuất công nghiệp ở một số lĩnh vực như khai khoáng, sản xuất kim loại suy giảm; tiến độ thu tiền sử dụng đất còn thấp, ảnh hưởng đến nguồn lực đầu tư công.

Nhiều nhiệm vụ trọng tâm cũng chậm tiến độ so với kế hoạch. Điển hình, dự án xây dựng 7 trường phổ thông nội trú liên cấp khu vực biên giới mới đạt gần 60% khối lượng, cả 7 điểm trường đều chậm từ 5-18 ngày. Chương trình khám sức khỏe miễn phí mới dừng ở bước ban hành kế hoạch đối với 12 xã biên giới, hải đảo và vùng đặc biệt khó khăn.

Theo lãnh đạo tỉnh, ngoài những yếu tố khách quan, nguyên nhân chủ yếu là năng lực tham mưu, tổ chức thực hiện ở một số đơn vị còn hạn chế; việc vận hành mô hình chính quyền hai cấp cùng lúc triển khai nhiều nhiệm vụ mới khiến một số địa phương còn lúng túng, thậm chí xuất hiện tình trạng né tránh, đùn đẩy trách nhiệm.

Gia Lai: Tăng trưởng cao nhất từ trước đến nay nhưng chưa đạt kỳ vọng - Ảnh 5.

Quang cảnh Hội nghị.

Kết luận hội nghị, Bí thư Tỉnh ủy Thái Đại Ngọc yêu cầu các cấp, ngành tập trung hoàn thành giải ngân đầu tư công, phấn đấu đạt trên 60% vào cuối quý III và 100% vào cuối năm; hoàn thành 7 trường nội trú biên giới trước ngày 30/8; triển khai đợt cao điểm khám sức khỏe miễn phí cho người dân; đồng thời tạo động lực tăng trưởng mới từ phát triển kinh tế biển, công nghiệp, nông nghiệp công nghệ cao và kinh tế rừng.

Bí thư Tỉnh ủy cũng yêu cầu tiếp tục hoàn thiện mô hình chính quyền địa phương hai cấp gắn với siết chặt kỷ luật, kỷ cương hành chính, đề cao trách nhiệm người đứng đầu theo phương châm "rõ việc, rõ người, rõ trách nhiệm, rõ thời hạn, rõ kết quả".

Gia Lai: Tăng trưởng cao nhất từ trước đến nay nhưng chưa đạt kỳ vọng - Ảnh 5.Gia Lai chốt nhà đầu tư cho 2 dự án điện mặt trời gần 1.800 tỷ đồng

Hai dự án Nhà máy điện mặt trời Hoài Đức và Hoài Thanh với vốn đầu tư gần 1.800 tỷ đồng đã chính thức có nhà đầu tư thực hiện. Hai dự án có tổng công suất 110 MW, dự kiến vận hành vào tháng 3/2028.
