Sở Nông nghiệp và Môi trường TP.HCM vừa có báo cáo gửi UBND TP.HCM về tình hình giải ngân vốn bồi thường của các dự án được giao vốn trong năm 2026.

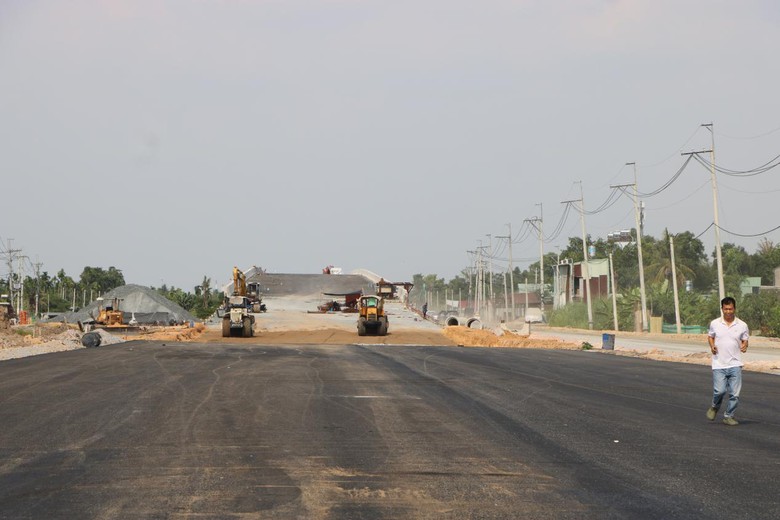

Dự án Vành đai 3 TP.HCM đang được thi công khẩn trương.
Theo báo cáo, năm 2026 có 164 dự án được giao vốn bồi thường, gồm 143 dự án chuyển tiếp và 21 dự án mới.
Trong đó, có 29 dự án dự kiến hoàn thành công tác bồi thường trong quý II/2026, với tổng vốn bồi thường 15.707,06 tỷ đồng, chiếm 45,59% tổng vốn được giao.
Bên cạnh đó, 55 dự án đang thực hiện phê duyệt phương án bồi thường, hỗ trợ và tái định cư, dự kiến hoàn thành giải ngân trong quý III/2026 với tổng vốn 8.106,03 tỷ đồng, chiếm 23,53% tổng vốn được giao.
Ngoài ra, 80 dự án đang thực hiện các thủ tục thông báo thu hồi đất, đo đạc, kiểm đếm và điều chỉnh tổng mức đầu tư, dự kiến giải ngân trong quý IV/2026 với tổng vốn 10.639,89 tỷ đồng, chiếm 30,88%.
Theo tổng hợp số liệu từ 29 chủ đầu tư được giao vốn bồi thường năm 2026, đến ngày 25/5, tổng vốn bồi thường, giải phóng mặt bằng là 34.452,98 tỷ đồng. Trong đó, số vốn đã giải ngân đạt 12.341,46 tỷ đồng, tương đương 35,82%.
Hiện còn 127 dự án chưa thực hiện giải ngân, với tổng số vốn bồi thường 22.111,51 tỷ đồng, chiếm 64,18%.
Sở Nông nghiệp và Môi trường dự kiến đến hết quý II/2026 sẽ giải ngân 19.362,36 tỷ đồng, đạt 56,20% kế hoạch; đến hết quý III giải ngân 31.346,68 tỷ đồng, đạt 90,98%; và đến hết quý IV giải ngân 32.179,1 tỷ đồng, đạt 93,4%.
Theo thống kê, đến nay có 12 dự án đạt tỷ lệ giải ngân 100%; một dự án đạt trên 90%; chín dự án đạt từ 50% đến 90%; 15 dự án có phát sinh giải ngân nhưng đạt dưới 50%; và 127 dự án chưa thực hiện giải ngân.
Để thúc đẩy tiến độ giải ngân, Sở Nông nghiệp và Môi trường đã tổ chức hai đợt làm việc với các chủ đầu tư của những dự án chưa giải ngân vốn bồi thường trong năm 2026.
Qua làm việc với 57 dự án, Sở đánh giá công tác bồi thường cơ bản không còn nhiều vướng mắc. Tuy nhiên, một số chủ đầu tư và UBND địa phương nơi có đất thu hồi vẫn chưa cam kết lộ trình giải ngân vốn bồi thường trong quý II và quý III/2026.
Theo Sở Nông nghiệp và Môi trường, nhiều nguyên nhân khiến mục tiêu giải ngân 100% vốn bồi thường trong năm 2026 khó đạt được. Trong đó có tình trạng dư vốn bồi thường tại một số dự án; dự án mới chuyển giao chủ đầu tư; nhiều dự án phải tạm dừng để điều chỉnh chủ trương đầu tư hoặc điều chỉnh dự án; chưa thống nhất ranh giới, mốc giới thửa đất; cùng những khó khăn liên quan đến chính sách tái định cư và đơn giá bồi thường.
Để bảo đảm mục tiêu giải ngân, Sở Nông nghiệp và Môi trường kiến nghị các chủ đầu tư không tự ý điều chỉnh vốn bồi thường; chịu trách nhiệm thực hiện giải ngân theo đúng lộ trình đã cam kết; chỉ thực hiện điều chỉnh tăng, giảm vốn hoặc bổ sung dự án khi có quyết định phân bổ vốn của UBND TP.HCM.
Đồng thời, Sở đề nghị giao Chủ tịch UBND các địa phương nơi có dự án chịu trách nhiệm về công tác chi trả tiền bồi thường, hỗ trợ và tái định cư; tập trung chỉ đạo, tổ chức thực hiện quyết liệt công tác bồi thường, giải phóng mặt bằng theo đúng quy định.
Ngoài ra, Sở cũng kiến nghị UBND TP.HCM giao Sở Tài chính và Sở Xây dựng khẩn trương giải quyết các kiến nghị của chủ đầu tư và địa phương; kịp thời tháo gỡ các vướng mắc liên quan đến công tác bồi thường, tái định cư và giải phóng mặt bằng, qua đó thúc đẩy tiến độ giải ngân vốn bồi thường, phấn đấu hoàn thành các mục tiêu đã đề ra.
