Ngày 9/1, Ban điều hành cao tốc Cao Lãnh - An Hữu cho biết, đơn vị truyền tải điện lực đang gấp rút di dời, nâng cao tĩnh không đường dây điện cao thế để nhà thầu hoàn thiện hai cầu Bà Hương, Danh Cừu trên tuyến cao tốc Cao Lãnh – An Hữu (dự án thành phần 2).

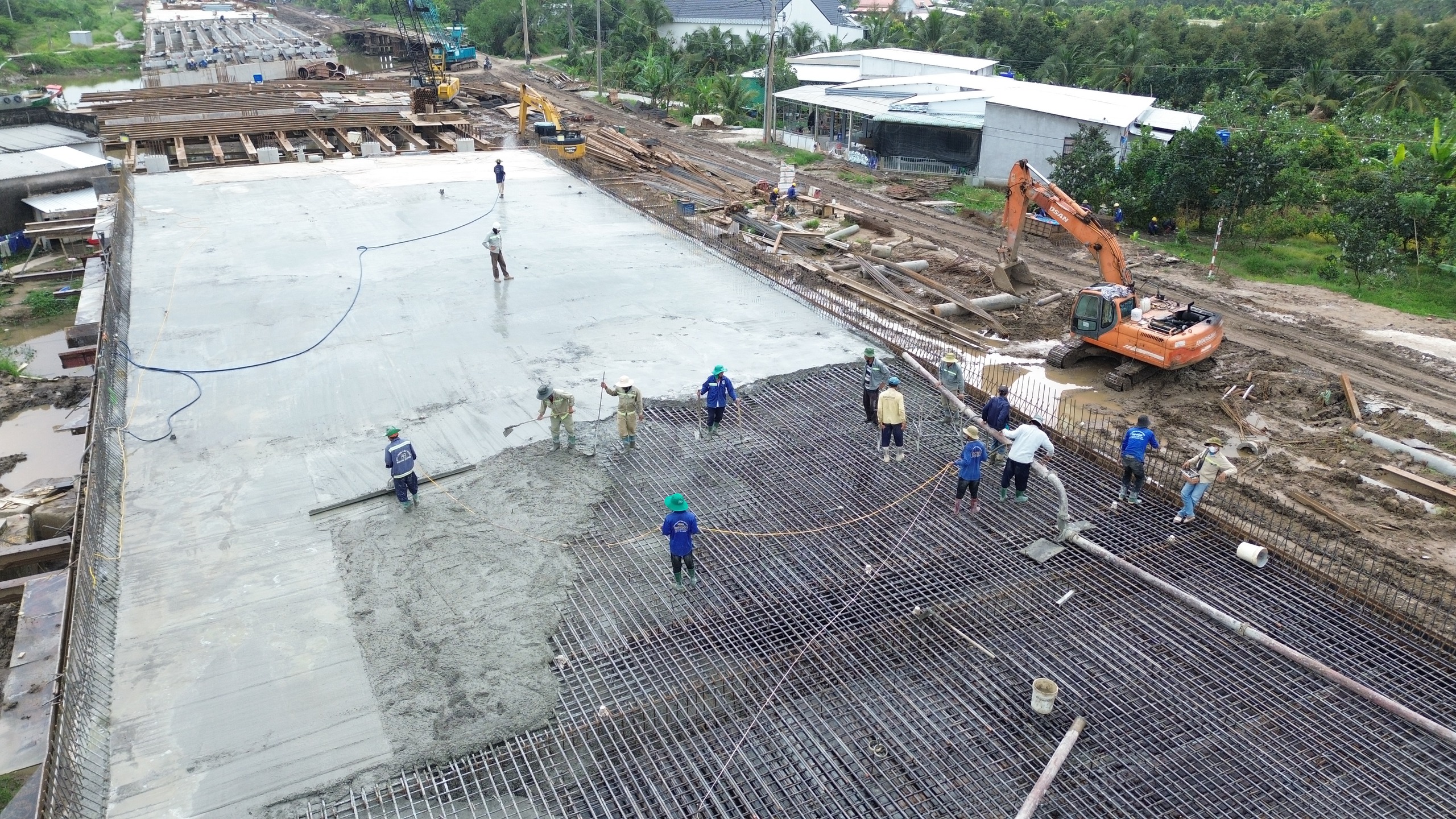

Công nhân thi công cầu Bà Hương trên cao tốc Cao Lãnh - An Hữu.
Trao đổi với PV, ông Nguyễn Thanh Lộc, Chỉ huy trưởng thi công thuộc Công ty Xây lắp 368 cho biết: Hiện nhà thầu đang phối hợp với ngành điện lực di dời hệ thống đường dây điện 220Kv, 500Kv qua khu vực hai cầu Danh Cừu (Km25+785) và cầu Bà Hương (Km26+880), cao tốc Cao Lãnh – An Hữu.
Từ ngày khởi công (tháng 8/2024) hai vị trí đường dây điện cao thế 220Kv (nhà máy điện Sông Hậu 1) và 500Kv (đường dây Sông Hậu – Đức Hòa) vắt ngang công trường cao tốc tại vị trí cầu nêu trên.
Đường điện vắt ngang cao tốc ảnh hưởng công tác an toàn lao động trên công trường và khi đưa vào khai thác. Đến nay hai đường điện 220Kv, 500Kv được di dời, tạo thuận lợi cho nhà thầu đang vào chặng nước rút.

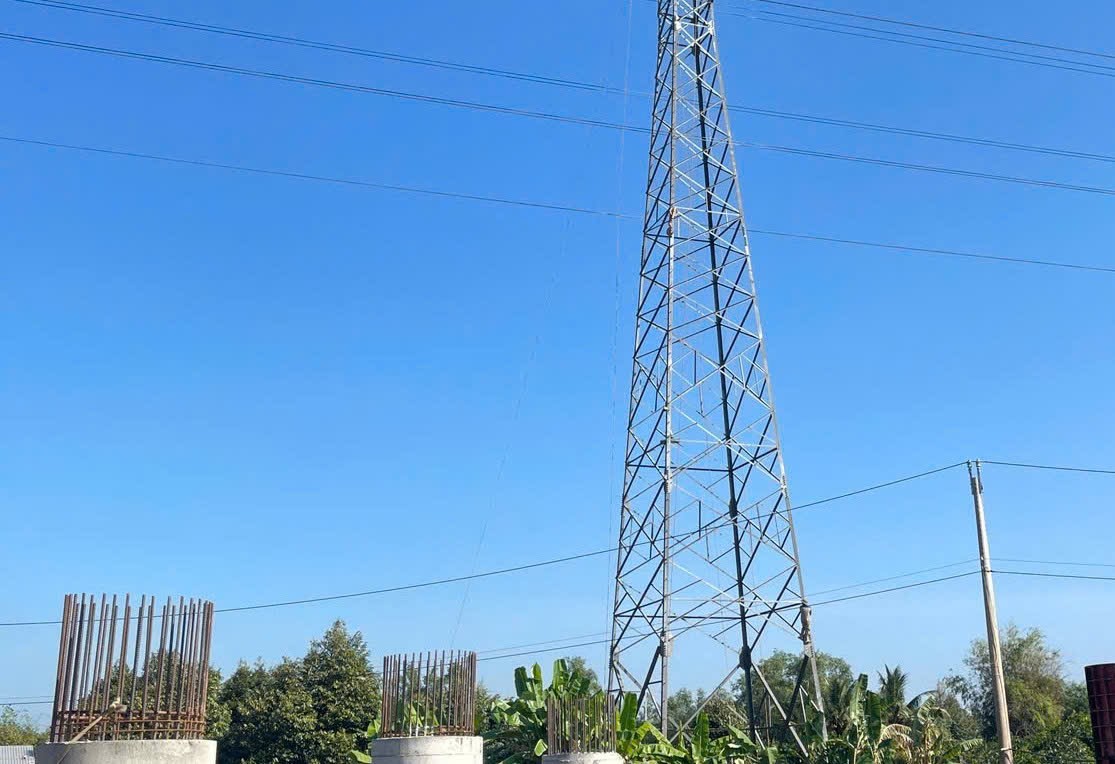

Trụ điện cao thế nằm gần công trường hai cầu Bà Hương, Danh Cừu đang được di dời sang vị trí mới.
Trên công trường các tổ mũi thi công, thợ cầu vẫn làm việc liên tục trên phạm vi không ảnh hưởng đường điện.
"Sau khi di dời xong nâng cao tĩnh không đường điện cao thế, nhà thầu sẽ đẩy mạnh hoàn thiện các hạng mục kết cấu tại hai cầu Danh Cừu, Bà Hương, kết nối đồng bộ toàn tuyến cao tốc", kỹ sư Lộc thông tin.

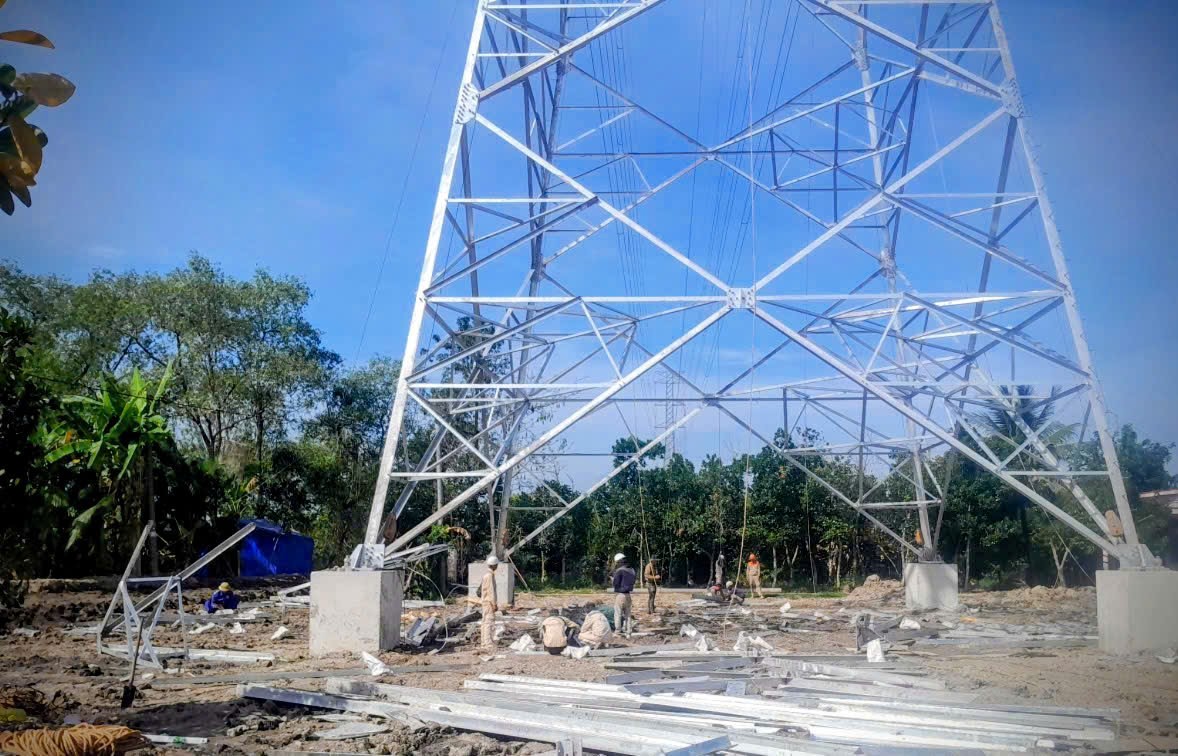

Theo ghi nhận của PV Báo Xây dựng, đến sáng 9/1, tại khu vực cầu Danh Cừu, Bà Hương, nhiều công nhân điện lực cùng thiết bị, xe chuyên dụng đang gấp rút tháo dỡ các trụ cũ, di dời đường điện cao thế.
Hiện hai trụ móng đã được xây dựng xong, những ngày tới đường điện sẽ được căng dây, đấu nối vào vị trí mới, đảm bảo an toàn hoạt động hệ thống lưới điện, thi công cao tốc.
Trước đó đơn vị vận hành hệ thống điện và thị trường điện Quốc gia đã có văn bản thông báo gởi địa phương, Ban Quản lý dự án, các đơn vị liên quan về việc cắt điện 2 mạch đường dây 500Kv Sông Hậu – Đức Hòa về di dời đường điện của dự án xây dựng đường cao tốc Cao Lãnh – An Hữu.

Công nhân ngành điện lực đang khẩn trương di dời hệ thống đường điện cao thế để đẩy nhanh tiến độ cao tốc Cao Lãnh - An Hữu.
Theo lịch cắt điện của ngành điện lực đường điện cao thế 220Kv được cắt điện từ 2/1 - 11/1, đường dây 500Kv cắt điện từ 15/1 - 27/1.
Việc cắt điện nhằm phục vụ thi công dự án cao tốc, đồng thời kết hợp công việc sửa chữa, bảo dưỡng đường dây, trạm điện, nhà máy điện, đảm bảo an toàn điện trong mùa khô.
Dự án thành phần 2 cao tốc Cao Lãnh - An Hữu (giai đoạn 1) có chiều dài khoảng 11,43km, điểm đầu giao với dự án thành phần 1 tại Km16+000, phường Cao Lãnh. Dự án được khởi công tháng 8/2024.
Điểm cuối của dự án kết nối với tuyến cao tốc Trung Lương – Mỹ Thuận tại Km98+950 (cách nút giao An Thái Trung khoảng 1,8km), thuộc xã Cái Bè, tỉnh Đồng Tháp.
Cao tốc Cao Lãnh - An Hữu là một trong những dự án trọng điểm quốc gia. Sau khi hoàn thành sẽ kết nối trục cao tốc TP.HCM - Trung Lương - Cần Thơ, hình thành tuyến cao tốc trục ngang của vùng Đồng bằng sông Cửu Long qua địa bàn tỉnh Đồng Tháp.
