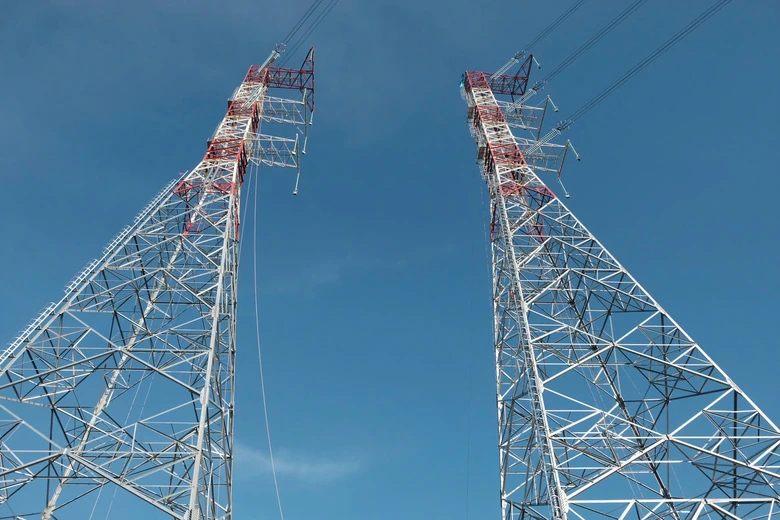

Theo EVN, từ ngày 1/8/2025, công tác cắt điện, giao đường dây và giao chéo đã được triển khai, song đến nay mới hoàn thành 4/15 điểm giao chéo, còn 11 điểm chưa thực hiện. Trong số này, 4 điểm không thể tiến hành do chưa nhận được sự đồng thuận từ một số nhà máy thủy điện.

Thủ tướng Phạm Minh Chính yêu cầu dứt khoát đến 19/8 phải hoàn thành dự án đường dây 500kV Lào Cai - Vĩnh Yên.
Dù EVN và Ban Quản lý dự án Điện 1 (EVNPMB1) đã nhiều lần làm việc trực tiếp với các chủ nhà máy, song theo EVN, tiến độ cắt điện các đường dây giao chéo đang bị chậm, ảnh hưởng lớn tới tiến độ tổng thể dự án, trong khi dự án phải hoàn thành trước ngày 19/8/2025 theo chỉ đạo của Thủ tướng.
Do đó, EVN kiến nghị Bộ Công thương chỉ đạo Công ty Vận hành Hệ thống điện và Thị trường điện Quốc gia (NSMO) thực hiện cắt điện các đường dây giao chéo đúng thời gian EVNPMB1 đã đăng ký; đồng thời, xem xét sửa đổi khoản 4, điều 54 Thông tư 06 năm 2025 theo hướng tăng quyền chủ động cho NSMO trong phê duyệt lịch cắt điện.
Theo EVN, việc này sẽ giảm bớt khó khăn cho các chủ đầu tư khi triển khai các công trình điện có liên quan đến nhiều đơn vị quản lý vận hành.
Trước đó, ngày 9/8 Thủ tướng Phạm Minh Chính đã tới công trường kiểm tra tiến độ dự án đường dây này.
Thủ tướng nhấn mạnh, đường dây này không chỉ có ý nghĩa rất quan trọng giải tỏa công suất các nguồn điện ở khu vực Tây Bắc, mà còn là giải pháp nhằm tận dụng tối đa nguồn điện xanh giá rẻ như thủy điện...
Thủ tướng Phạm Minh Chính yêu cầu dứt khoát đến 19/8 phải hoàn thành dự án để thúc đẩy phát triển kinh tế - xã hội, phát triển đô thị, công nghiệp, dịch vụ cho khu vực Tây Bắc và các tỉnh lân cận.
Thủ tướng cũng yêu cầu thành lập tổ chỉ huy tiền phương để chỉ đạo triển khai dự án; huy động nhà thầu phụ tại địa phương; điều chuyển lực lượng từ các đơn vị, các vùng miền cho dự án; huy động sự hỗ trợ về lực lượng, máy móc của các doanh nghiệp, lực lượng như công an, quân đội, viễn thông… chi viện cho dự án.
