Sáng 4/8, Ban điều hành cao tốc Mỹ An - Cao Lãnh cho biết, trên công trường hiện còn đường điện 220kV chưa di dời xong. Do đó, nhà thầu chưa thể triển khai thi công đồng bộ các nhánh kết nối ra nút giao An Bình (phường Mỹ Trà, tỉnh Đồng Tháp).

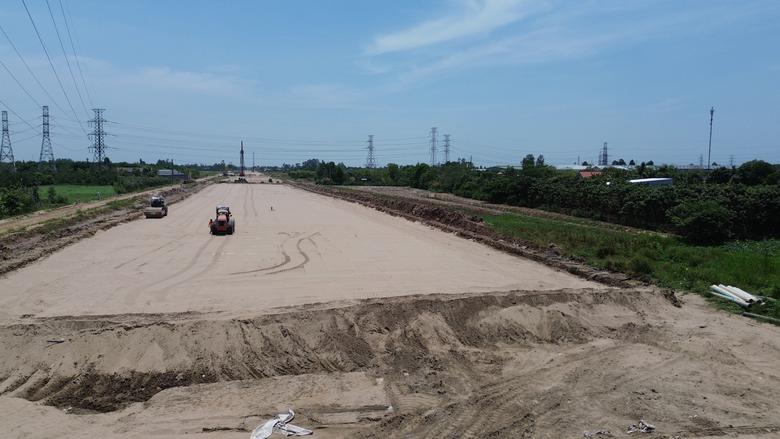

Đường điện 220kV vắt ngang công trường cao tốc Mỹ An - Cao Lãnh chưa hoàn thành di dời.
Ông Trần Bình An, Giám đốc điều hành dự án cao tốc Mỹ An - Cao Lãnh (tỉnh Đồng Tháp) cho biết, hiện nay mặt bằng tuyến chính đã được địa phương bàn giao xong, tiến độ dự án đạt hơn 26% khối lượng.
Các nhà thầu đang tăng tốc triển khai các hạng mục, cầu, cống... xử lý nền đất yếu trên tuyến chính
Công trình hạ tầng kỹ thuật 65 vị trí, đã hoàn thành di dời 64/65 vị trí. Hiện còn vướng vị trí đường điện cao thế 220kV, kế hoạch di dời hoàn thành trong tháng 7/2026.
Tuy nhiên đường điện đến nay chưa được di dời xong, dẫn đến nhà thầu chưa thể thi công các nhánh đường dẫn kết nối cao tốc với nút giao An Bình.
"Ban điều hành cao tốc đã đề nghị cơ quan chức năng địa phương phối hợp ngành điện lực sớm di dời đường điện trong tháng 8 này. Sau khi có mặt bằng, nhà thầu sẽ triển khai các nhánh kết nối nút giao cao tốc", ông Trần Bình An cho hay.
Trước đó (ngày 31/7), UBND tỉnh Đồng Tháp đã có văn bản gửi chủ đầu tư, thống nhất các nội dung phương án nâng cấp cao tốc Mỹ An - Cao Lãnh.
Dự kiến trong năm 2026, cao tốc Cao Lãnh - An Hữu giai đoạn 1 sẽ hoàn thành và đưa vào khai thác. Tỉnh Đồng Tháp đề nghị đẩy nhanh tiến độ hoàn thành đoạn cao tốc Mỹ An - Cao Lãnh, đặc biệt, đoạn từ nút giao An Bình (QL30) đến nút giao với cao tốc Cao Lãnh - An Hữu để phát huy hiệu quả kết nối đồng bộ của toàn tuyến.
Cao tốc Mỹ An - Cao Lãnh giai đoạn 1 dài khoảng 27km, đi qua địa bàn tỉnh Đồng Tháp. Giai đoạn 1 được đầu tư với quy mô 4 làn xe, nền đường rộng 17m, tốc độ thiết kế 100km/h.
Dự án có tổng mức đầu tư hơn 6.120 tỷ đồng, sử dụng vốn vay ODA của Chính phủ Hàn Quốc thông qua Quỹ Hợp tác phát triển kinh tế (EDCF) và vốn đối ứng của Chính phủ Việt Nam. Ban Quản lý dự án Mỹ Thuận (Bộ Xây dựng) làm chủ đầu tư. Tuyến được khởi công vào tháng 7/2025 và dự kiến hoàn thành vào tháng 8/2028.
